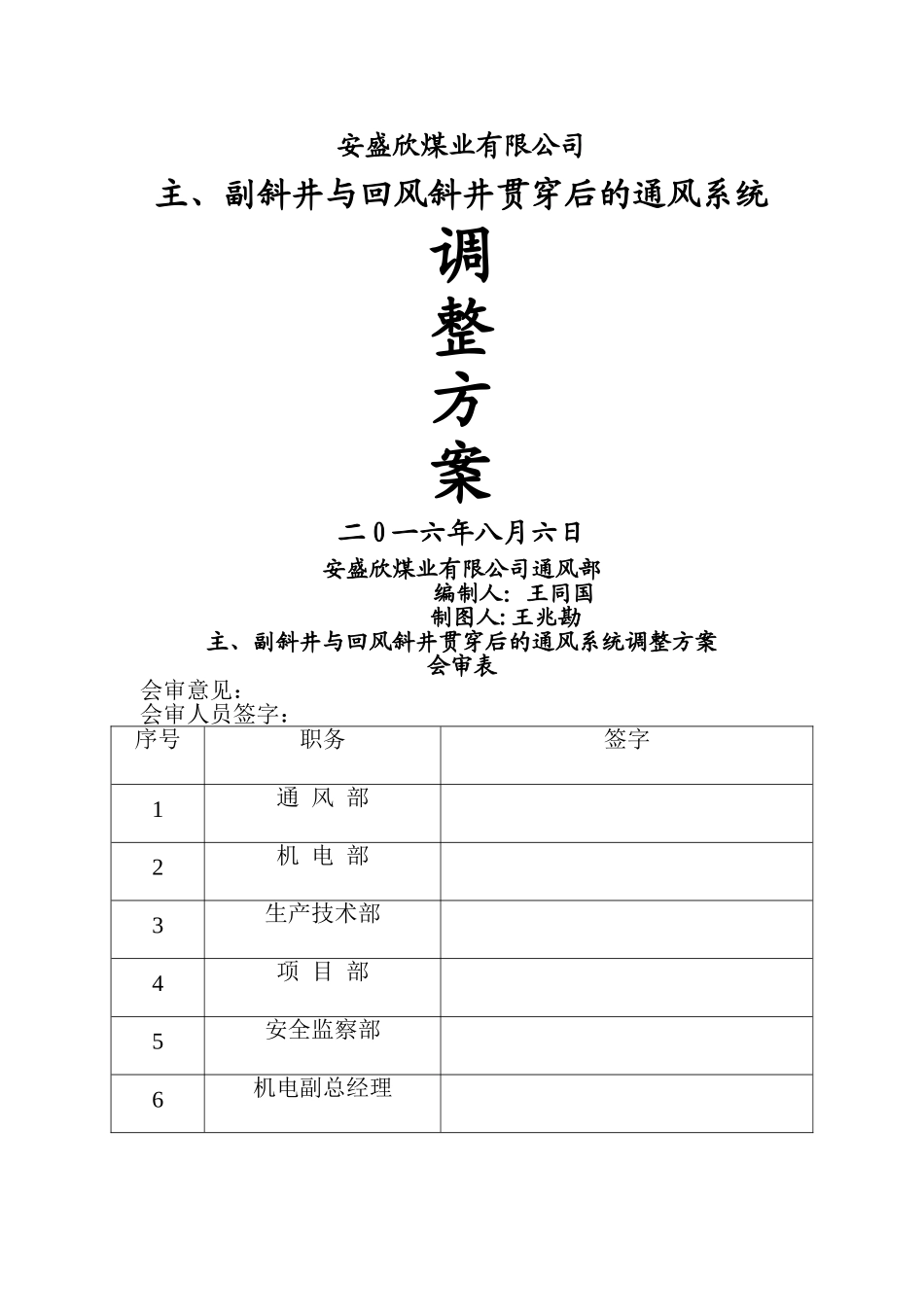

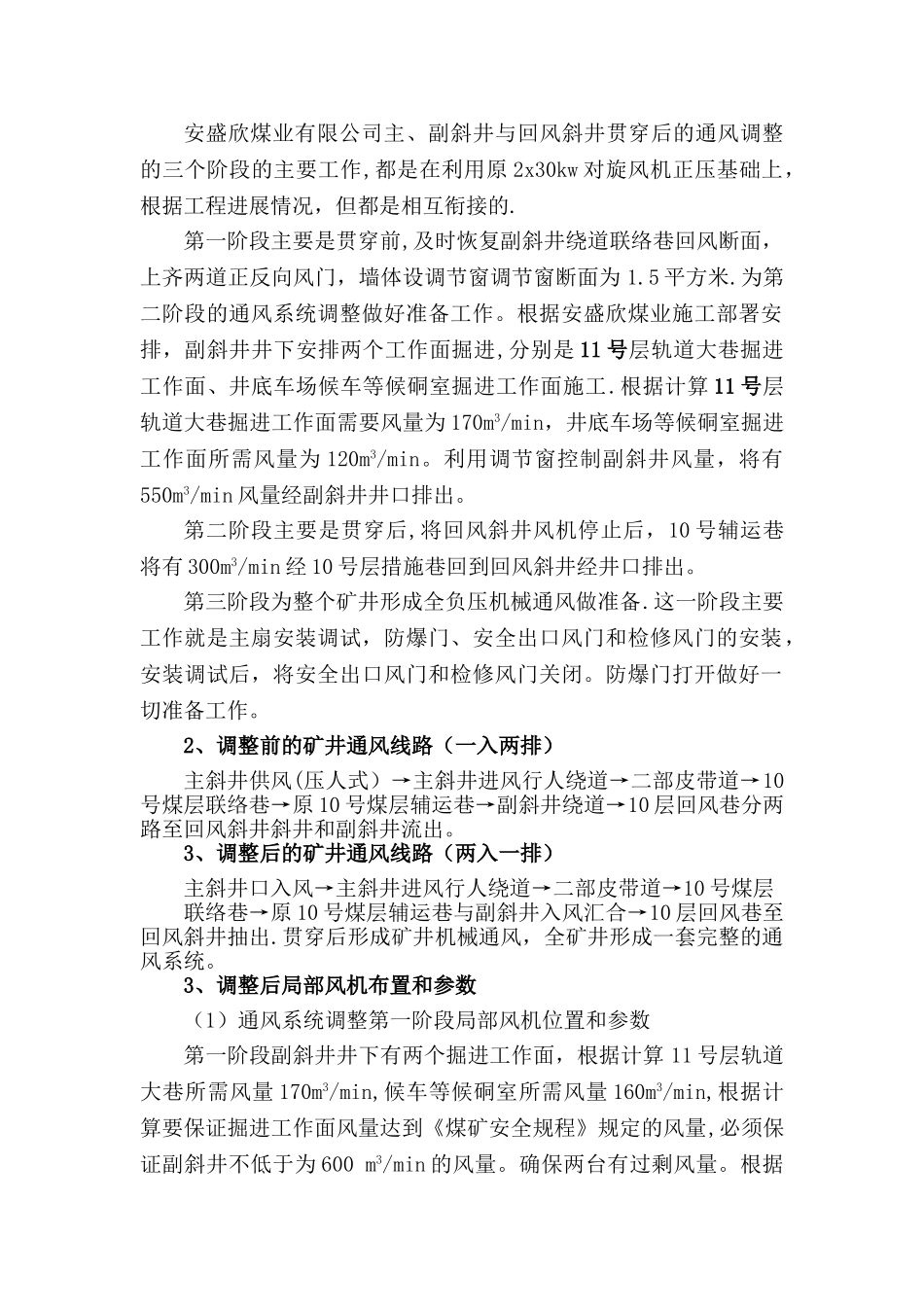

安盛欣煤业有限公司主、副斜井与回风斜井贯穿后的通风系统调整方案二 0 一六年八月六日安盛欣煤业有限公司通风部 编制人:王同国制图人:王兆勘主、副斜井与回风斜井贯穿后的通风系统调整方案会审表会审意见:会审人员签字:序号职务签字1通 风 部2机 电 部3生产技术部4项 目 部5安全监察部6机电副总经理7安全副总经理8通 风 助 理9生产副总经理10总 工 程 师11总 经 理安盛欣煤业有限公司主、副斜井与回风斜井贯穿后的通风系统调整方案一、贯穿后通风系统基本概况安盛欣煤业主、副斜井与回风斜井于 2024 年 月 日成功实现三井贯穿。为了保证通风安全,保障井下安全施工,需要及时调整通风系统,实行矿井全风压机械通风.根据贯穿前测风数据,在正压机械通风动力的情况下,风流由主井压人,经副井流出,主井进风量在300/650m3/min。主、副斜井与回风斜井贯穿后,由主井进风,副井,回风斜井排风.这一阶段还得利用主斜井行人进风绕道往上 10m 位置安装的建井风机,通过建井风机把新风由主斜井压入二部皮带道经 10 号层辅运巷,10 层回风巷分两路至回风斜井斜井和副斜井排出。实行矿井压入式机械通风.第二阶段,地面主风机安装好投入运行后.通风系统调整也进入第二阶段,主斜井和副斜井进风,回风斜井出风,通风系统调整过程完成,全矿实现全负压机械通风。二、通风系统调整方案1、通风系统调整期间主要工作安盛欣煤业有限公司主、副斜井与回风斜井贯穿后的通风调整的三个阶段的主要工作,都是在利用原 2x30kw 对旋风机正压基础上,根据工程进展情况,但都是相互衔接的.第一阶段主要是贯穿前,及时恢复副斜井绕道联络巷回风断面,上齐两道正反向风门,墙体设调节窗调节窗断面为 1.5 平方米.为第二阶段的通风系统调整做好准备工作。根据安盛欣煤业施工部署安排,副斜井井下安排两个工作面掘进,分别是 11 号层轨道大巷掘进工作面、井底车场候车等候硐室掘进工作面施工.根据计算 11 号层轨道大巷掘进工作面需要风量为 170m3/min,井底车场等候硐室掘进工作面所需风量为 120m3/min。利用调节窗控制副斜井风量,将有550m3/min 风量经副斜井井口排出。第二阶段主要是贯穿后,将回风斜井风机停止后,10 号辅运巷将有 300m3/min 经 10 号层措施巷回到回风斜井经井口排出。第三阶段为整个矿井形成全负压机械通风做准备.这一阶段主要工作就是主扇安装调试,防爆门、安全出口风门和检修风门的安装,安装调试后,将安全出口风门和...
