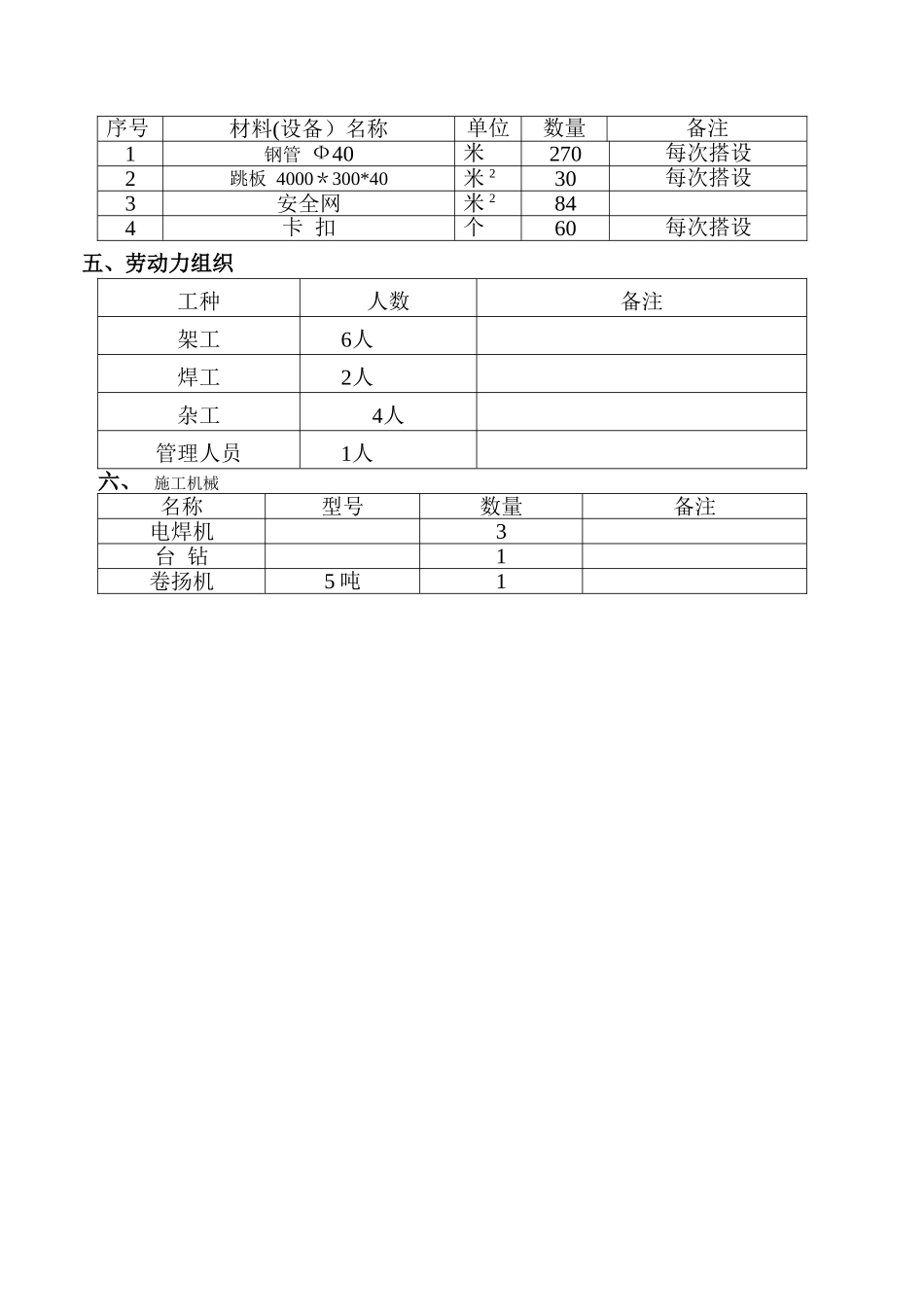

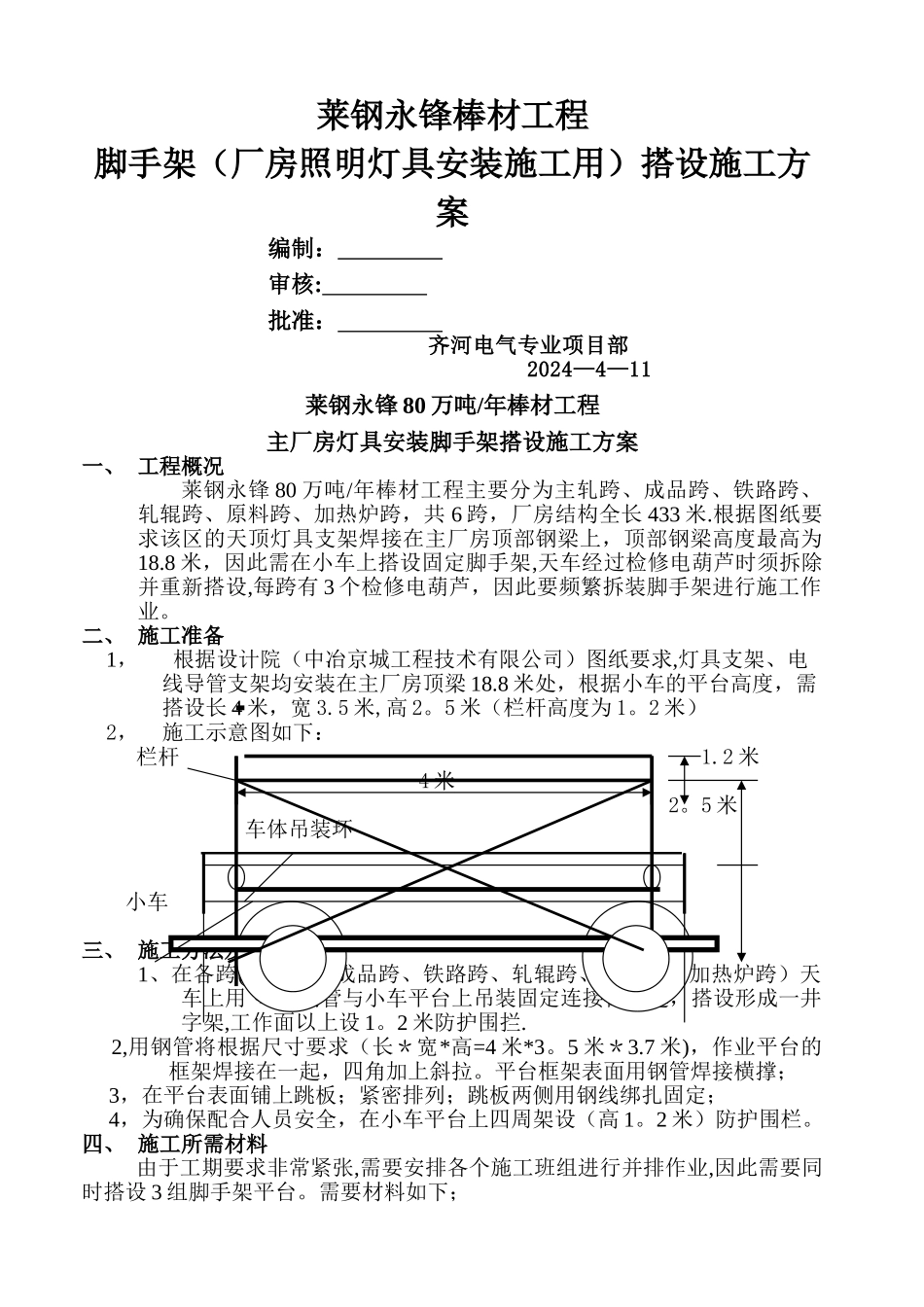

莱钢永锋棒材工程脚手架(厂房照明灯具安装施工用)搭设施工方案编制: 审核: 批准: 齐河电气专业项目部2024—4—11莱钢永锋 80 万吨/年棒材工程主厂房灯具安装脚手架搭设施工方案一、 工程概况莱钢永锋 80 万吨/年棒材工程主要分为主轧跨、成品跨、铁路跨、轧辊跨、原料跨、加热炉跨,共 6 跨,厂房结构全长 433 米.根据图纸要求该区的天顶灯具支架焊接在主厂房顶部钢梁上,顶部钢梁高度最高为18.8 米,因此需在小车上搭设固定脚手架,天车经过检修电葫芦时须拆除并重新搭设,每跨有 3 个检修电葫芦,因此要频繁拆装脚手架进行施工作业。二、 施工准备1, 根据设计院(中冶京城工程技术有限公司)图纸要求,灯具支架、电线导管支架均安装在主厂房顶梁 18.8 米处,根据小车的平台高度,需搭设长 4 米,宽 3.5 米,高 2。5 米(栏杆高度为 1。2 米)2,施工示意图如下: 栏杆 1.2 米 4 米 2。5 米 车体吊装环 小车三、 施工方法及步骤1、在各跨(主轧跨、成品跨、铁路跨、轧辊跨、原料跨、加热炉跨)天车上用 Ф40 钢管与小车平台上吊装固定连接在一起,搭设形成一井字架,工作面以上设 1。2 米防护围拦. 2,用钢管将根据尺寸要求(长*宽*高=4 米*3。5 米*3.7 米),作业平台的框架焊接在一起,四角加上斜拉。平台框架表面用钢管焊接横撑; 3,在平台表面铺上跳板;紧密排列;跳板两侧用钢线绑扎固定; 4,为确保配合人员安全,在小车平台上四周架设(高 1。2 米)防护围栏。四、 施工所需材料由于工期要求非常紧张,需要安排各个施工班组进行并排作业,因此需要同时搭设 3 组脚手架平台。需要材料如下;五、劳动力组织工种人数备注架工 6人焊工 2人杂工4人管理人员 1人六、 施工机械名称型号数量备注电焊机3台 钻1卷扬机5 吨1序号材料(设备)名称单位数量备注1钢管 Ф40米270 每次搭设2跳板 4000*300*40米 230每次搭设3安全网米 2844卡 扣个60每次搭设
