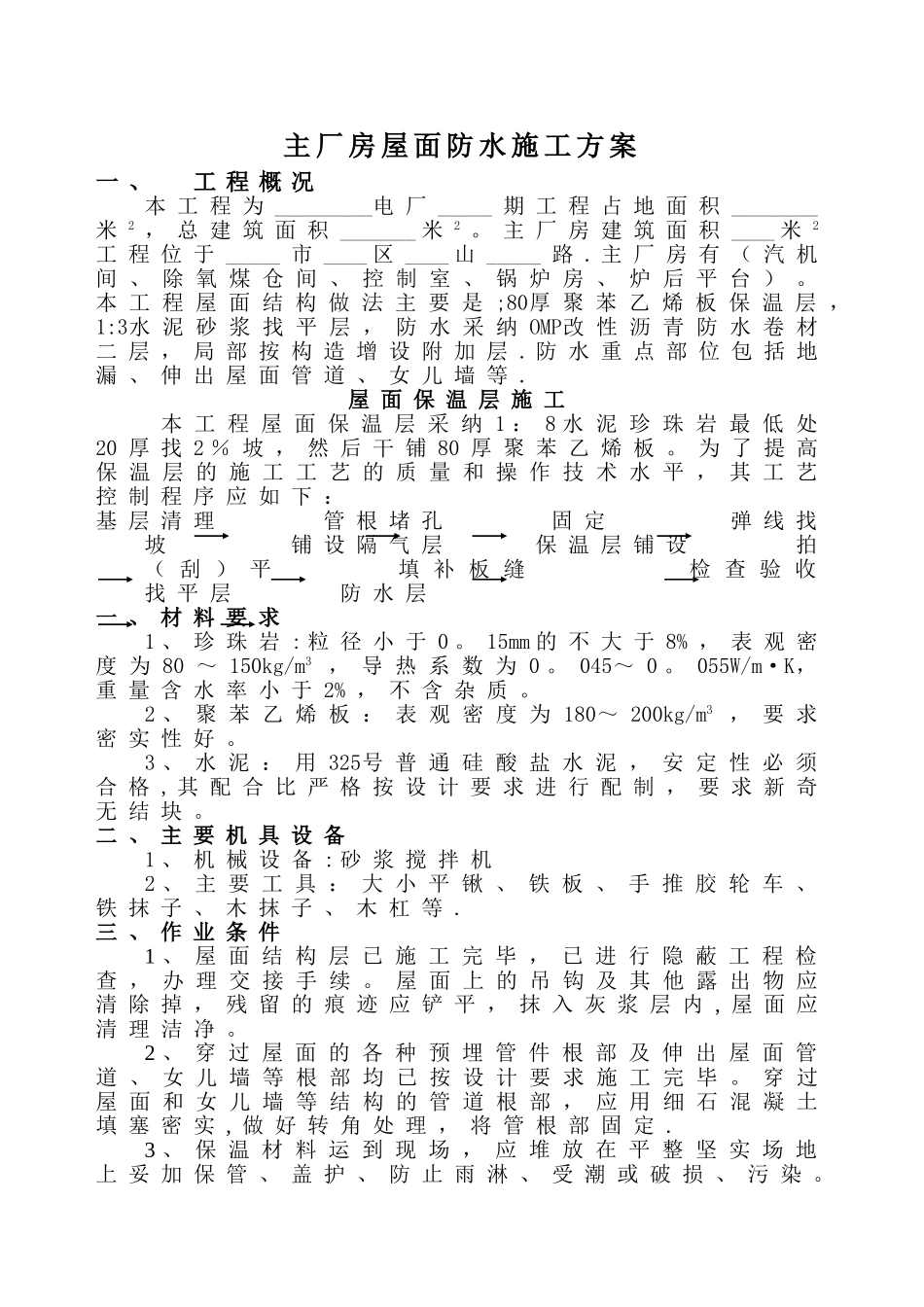

主 厂 房 屋 面 防 水 施 工 方 案一 、工 程 概 况本 工 程 为 _________电 厂 _____ 期 工 程 占 地 面 积 ________米2 , 总 建 筑 面 积 _______ 米2
主 厂 房 建 筑 面 积 ____ 米2工 程 位 于 _____ 市 ____ 区 ____ 山 _____ 路
主 厂 房 有 ( 汽 机间 、 除 氧 煤 仓 间 、 控 制 室 、 锅 炉 房 、 炉 后 平 台 )
本 工 程 屋 面 结 构 做 法 主 要 是 ;80厚 聚 苯 乙 烯 板 保 温 层 ,1:3水 泥 砂 浆 找 平 层 , 防 水 采 纳 OMP改 性 沥 青 防 水 卷 材二 层 , 局 部 按 构 造 增 设 附 加 层
防 水 重 点 部 位 包 括 地漏 、 伸 出 屋 面 管 道 、 女 儿 墙 等
屋 面 保 温 层 施 工本 工 程 屋 面 保 温 层 采 纳 1 : 8 水 泥 珍 珠 岩 最 低 处20 厚 找 2 % 坡 , 然 后 干 铺 80 厚 聚 苯 乙 烯 板
为 了 提 高保 温 层 的 施 工 工 艺 的 质 量 和 操 作 技 术 水 平 , 其 工 艺控 制 程 序 应 如 下 :基 层 清 理 管 根 堵 孔 固 定 弹 线 找坡 铺 设 隔 气 层 保 温 层 铺 设 拍( 刮 ) 平 填 补 板 缝 检 查 验 收 找 平 层 防 水 层一 、 材 料 要 求1 、 珍 珠 岩 : 粒 径 小 于 0
15mm 的 不 大 于 8% , 表 观 密度 为 80 ~ 150kg/m3 , 导 热 系 数 为 0
045~ 0
055W/m·K,重 量 含 水 率 小 于 2% , 不 含 杂 质
2 、 聚 苯 乙 烯 板 : 表 观 密 度 为 180~ 2
