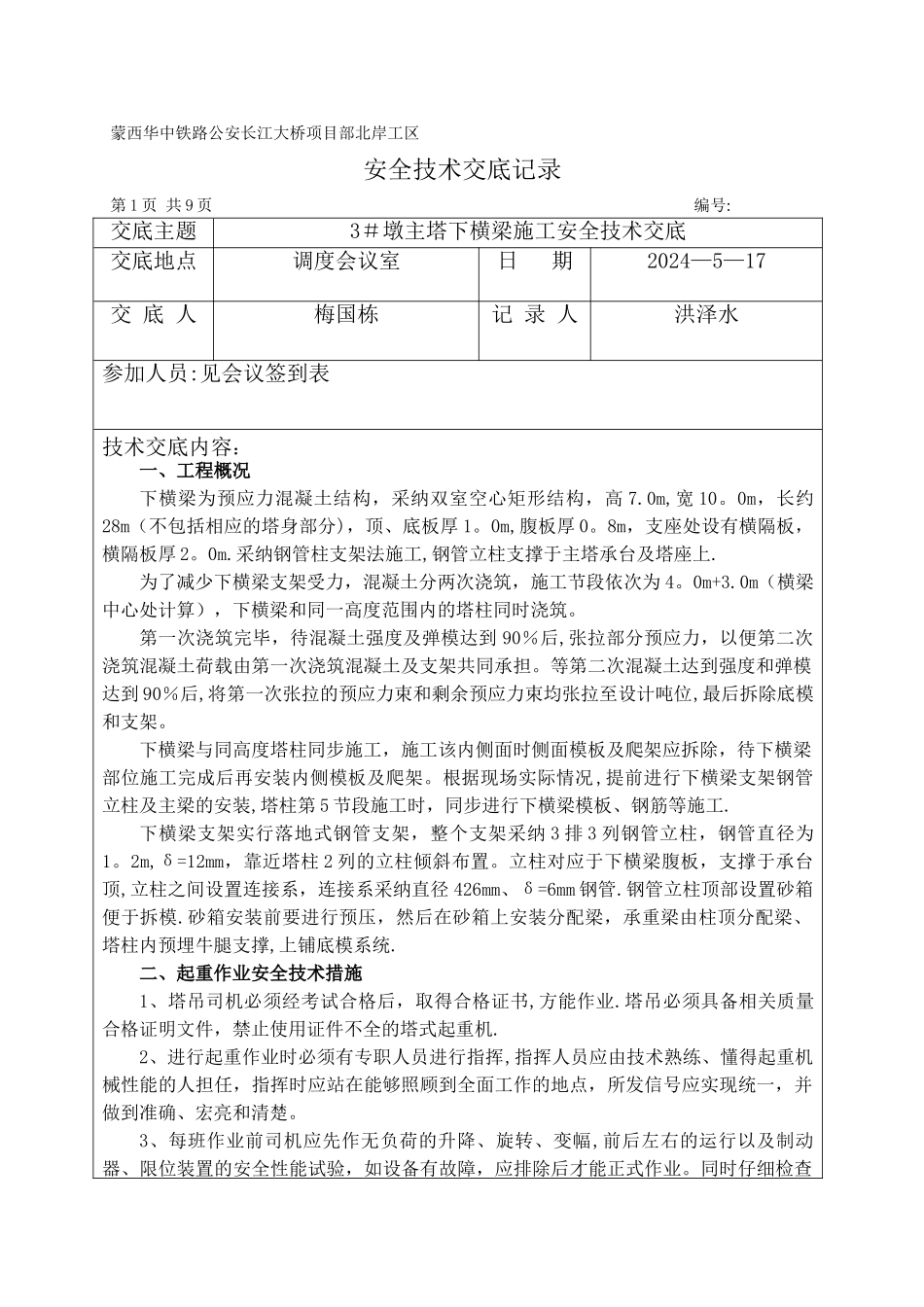

蒙西华中铁路公安长江大桥项目部北岸工区安全技术交底记录第 1 页 共 9 页 编号: 交底主题3#墩主塔下横梁施工安全技术交底交底地点调度会议室日 期2024—5—17交 底 人梅国栋记 录 人洪泽水参加人员:见会议签到表技术交底内容:一、工程概况下横梁为预应力混凝土结构,采纳双室空心矩形结构,高 7
0m,宽 10
0m,长约28m(不包括相应的塔身部分),顶、底板厚 1
0m,腹板厚 0
8m,支座处设有横隔板,横隔板厚 2
采纳钢管柱支架法施工,钢管立柱支撑于主塔承台及塔座上
为了减少下横梁支架受力,混凝土分两次浇筑,施工节段依次为 4
0m(横梁中心处计算),下横梁和同一高度范围内的塔柱同时浇筑
第一次浇筑完毕,待混凝土强度及弹模达到 90%后,张拉部分预应力,以便第二次浇筑混凝土荷载由第一次浇筑混凝土及支架共同承担
等第二次混凝土达到强度和弹模达到 90%后,将第一次张拉的预应力束和剩余预应力束均张拉至设计吨位,最后拆除底模和支架
下横梁与同高度塔柱同步施工,施工该内侧面时侧面模板及爬架应拆除,待下横梁部位施工完成后再安装内侧模板及爬架
根据现场实际情况,提前进行下横梁支架钢管立柱及主梁的安装,塔柱第 5 节段施工时,同步进行下横梁模板、钢筋等施工
下横梁支架实行落地式钢管支架,整个支架采纳 3 排 3 列钢管立柱,钢管直径为1
2m,δ=12mm,靠近塔柱 2 列的立柱倾斜布置
立柱对应于下横梁腹板,支撑于承台顶,立柱之间设置连接系,连接系采纳直径 426mm、δ=6mm 钢管
钢管立柱顶部设置砂箱便于拆模
砂箱安装前要进行预压,然后在砂箱上安装分配梁,承重梁由柱顶分配梁、塔柱内预埋牛腿支撑,上铺底模系统

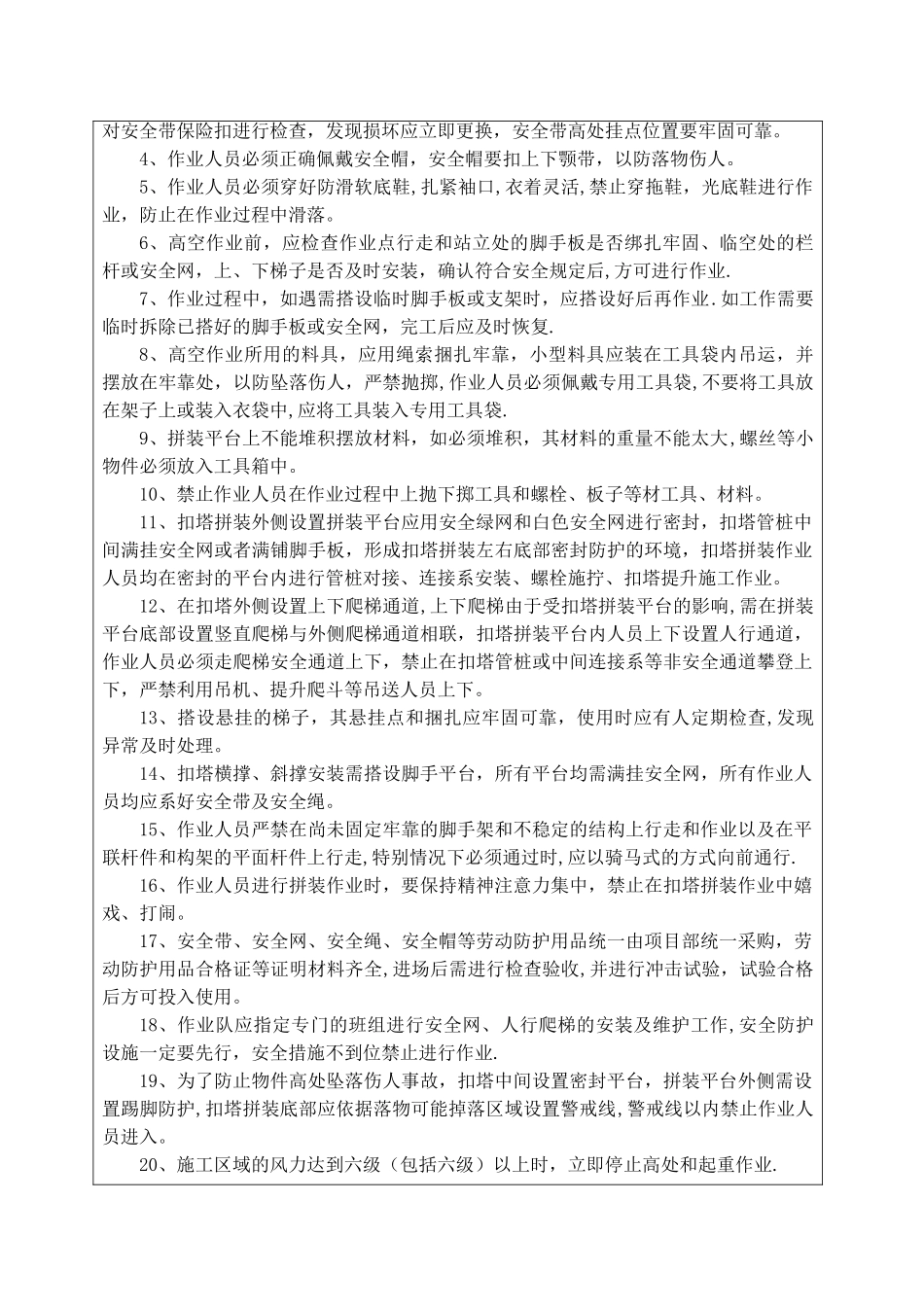

二、起重作业安全技术措施1、塔吊司机必须经考试合格后,取得合格证书,方能作业
塔吊必须具备相关质量合格证明文件,禁止使用证件不全的塔式起重机
