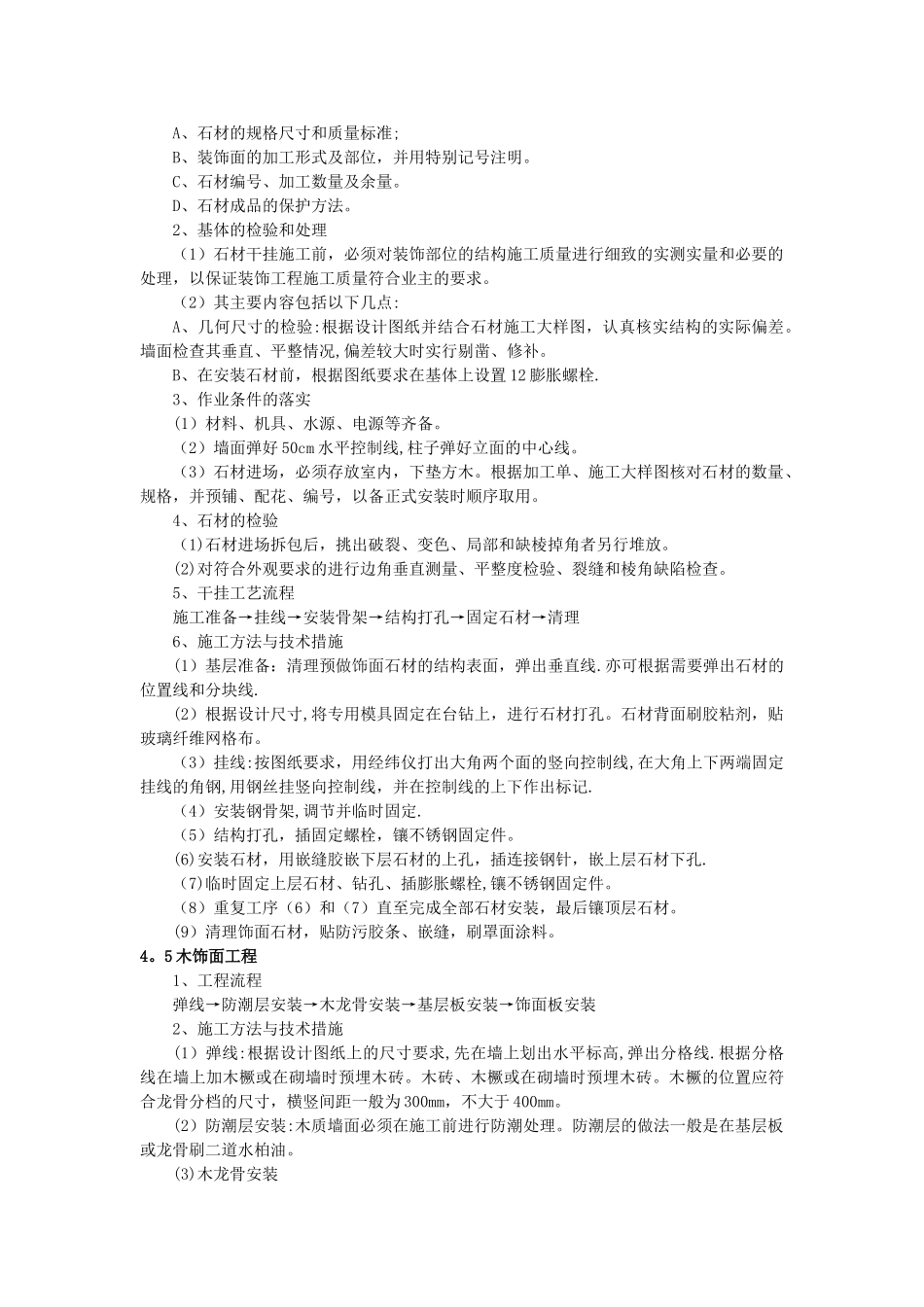

主要工序的施工方法和技术措施4.1 施工测量放样工程1、施工人员于施工前,由施工技术人员现场进行技术交底,依据设计图纸用墨纸划出装修物的位置,经技术人员勘查无误后,方可进行施工,一切尺寸准确性以图纸设计为准。2、放样项目包括:A、楼层建筑标高; B、墙面材料分割线C、橱柜位置 D、龙骨定位E、门位置线 F、地面材料分割线 在地坪放样确定后,应于施工范围内设置标准水平线,同时,完成地坪高程差校对、墙面龙骨定位线及天花板高程弹线作业,以提供施工人员做为地坪及立面施工的微调依据。3、配合监理工程师指示,于局部放样点钉以风钢木作为放样确认点(此确认点包含地材放样线及楼层水平线).4。2 轻钢龙骨纸面石膏板吊顶工程1、施工工艺放线→吊筋→龙骨安装→隐蔽验收→面板安装(涂料)2、施工方法与技术措施(1)根据施工图先在墙、柱上弹出顶棚标高水平墨线,在顶棚上划出吊杆位置,弹线时,既要保证螺钉的间距保持在 800—1200mm 之间,又不要与灯具发生冲突.(2)钻眼安装 M10 化学专用膨胀螺栓,悬挂 8MM 全牙镀锌丝杆吊杆。(3)安装主龙骨,划出次龙骨位置,将次龙骨用卡连于主龙骨,主龙骨与主挂件,次龙骨与主龙骨应紧贴密实且间距不大于 1mm,安装横撑龙骨,水平调正固定后,进行中间验收检查,待设备及电气配置的安装,全部该做的隐蔽工程完成后关验收后方可封板。(4)轻钢龙骨顶棚骨架施工,先高后低,主龙骨间距和吊杆间距一般控制在 800mm-1200mm 之间,特别情况下不得大于 1200mm,吊顶副龙骨间距为 600mm,吊杆直径为 8mm,吊杆应垂直吊挂,旋紧双面丝扣,外露铁件必须刷二度防锈漆,墙边的吊杆距主龙骨端部的距离不超过 300mm,排列最后距离超过 300mm 应增加一根。(5)吊杆与结构连接应牢固,凡在灯具、风口等处用附加龙骨加固、龙骨吊杆不得与水管、灯具、通风等设备吊杆共用。(6)石膏板封板:将石膏板与龙骨用 40*25mm 镀锌自攻螺丝固定,纸面石膏板的长边沿向主龙骨铺设,即先将板材就位,然后用电钻将板与龙骨钻通,再上自攻螺丝拧紧,自攻螺丝中距应在 150mm—170mm 之间,螺钉嵌入板内深度应在 0.5mm-0。7mm 之间,螺钉应与板面垂直且略入埋板面,并不使纸面破损,钉眼应作除锈处理并用石膏板腻子抹铺为原则,如顶棚需要开孔,先在开孔的部分划出开孔的位置,将龙骨加固好,再用钢锯切断龙骨和石膏板,保持稳固牢靠.(7)纸面石膏板一般用螺钉固定在龙骨上,施工纸面石膏板应注意以下事项:A、纸面石膏板在...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

主要工序的施工方法和技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
