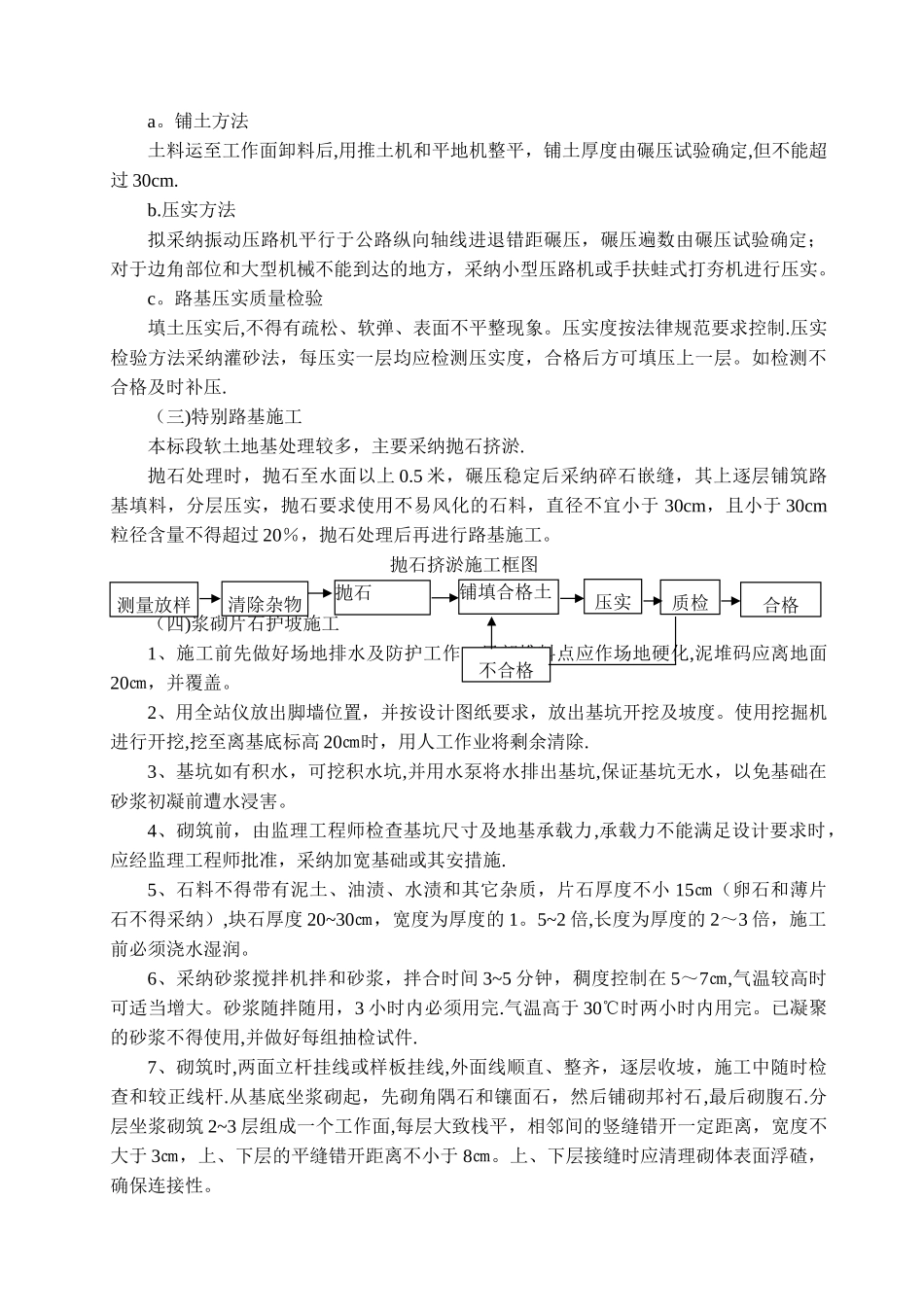

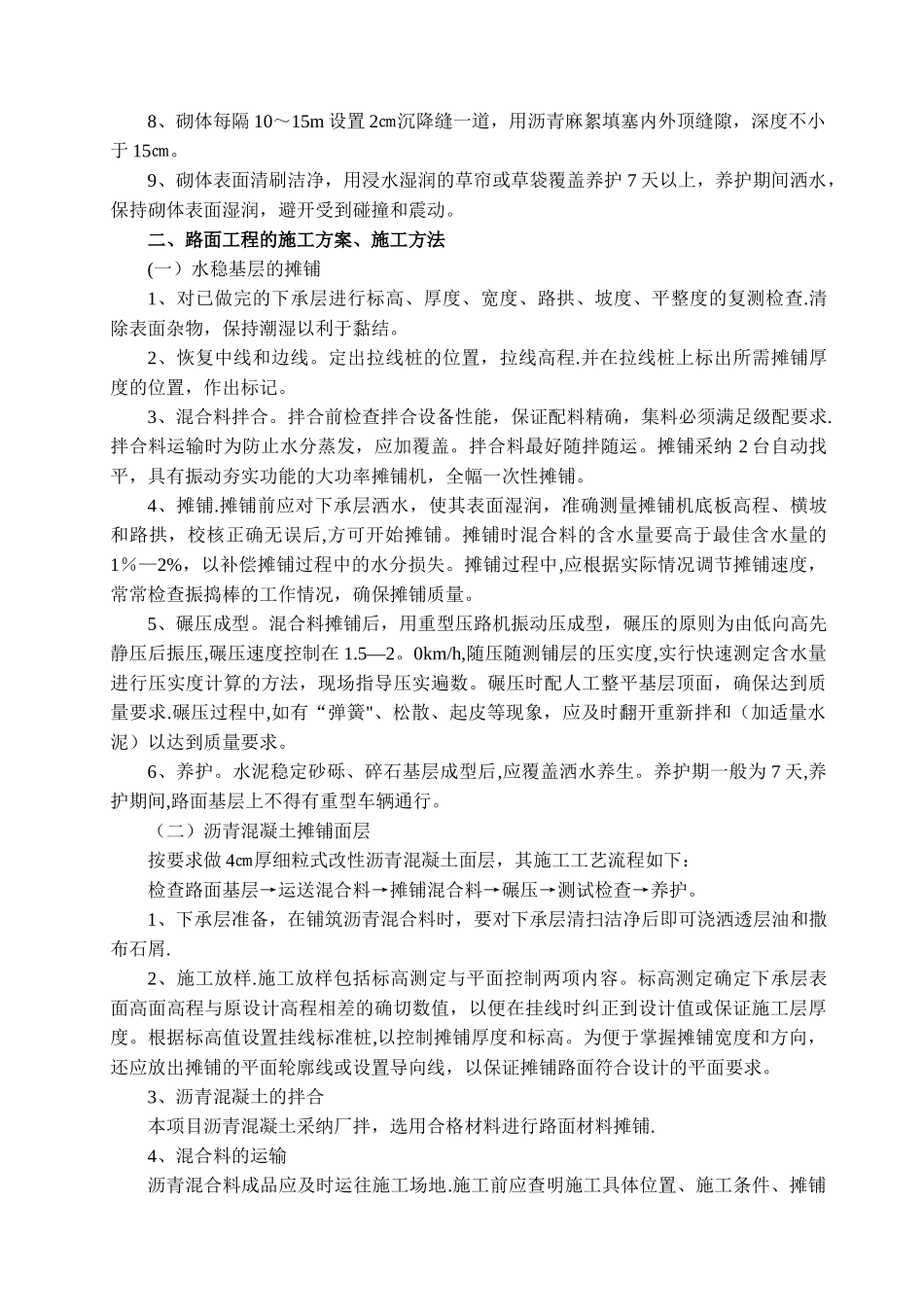

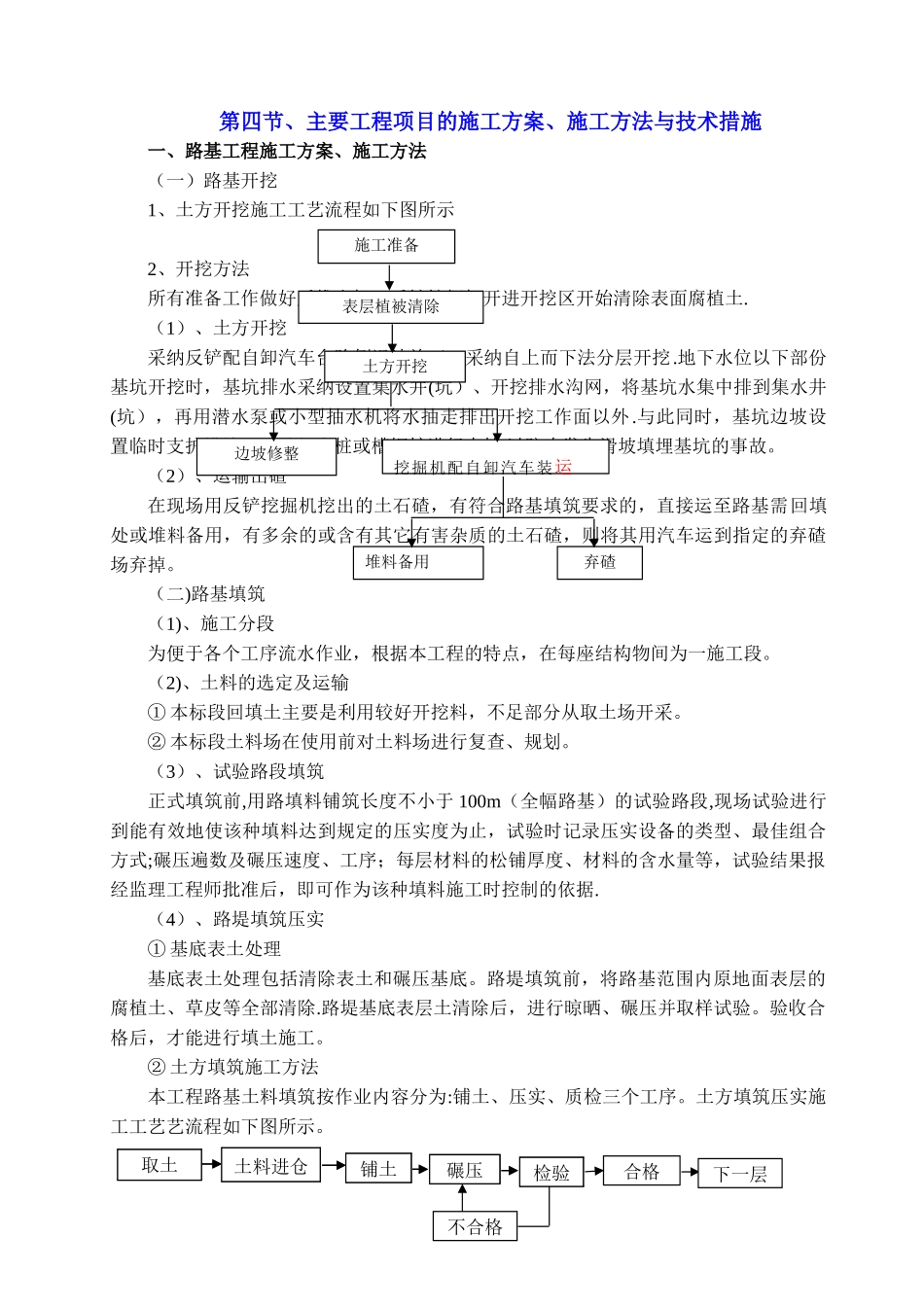

第四节、主要工程项目的施工方案、施工方法与技术措施一、路基工程施工方案、施工方法(一)路基开挖1、土方开挖施工工艺流程如下图所示2、开挖方法所有准备工作做好后推土机、反铲挖掘机开进开挖区开始清除表面腐植土.(1)、土方开挖采纳反铲配自卸汽车台阶倒退法施工。采纳自上而下法分层开挖.地下水位以下部份基坑开挖时,基坑排水采纳设置集水井(坑)、开挖排水沟网,将基坑水集中排到集水井(坑),再用潜水泵或小型抽水机将水抽走排出开挖工作面以外.与此同时,基坑边坡设置临时支护措施,采纳打木桩或槽钢桩进行支挡,以防止发生滑坡填埋基坑的事故。(2)、运输出碴在现场用反铲挖掘机挖出的土石碴,有符合路基填筑要求的,直接运至路基需回填处或堆料备用,有多余的或含有其它有害杂质的土石碴,则将其用汽车运到指定的弃碴场弃掉。(二)路基填筑(1)、施工分段为便于各个工序流水作业,根据本工程的特点,在每座结构物间为一施工段。(2)、土料的选定及运输① 本标段回填土主要是利用较好开挖料,不足部分从取土场开采。② 本标段土料场在使用前对土料场进行复查、规划。(3)、试验路段填筑正式填筑前,用路填料铺筑长度不小于 100m(全幅路基)的试验路段,现场试验进行到能有效地使该种填料达到规定的压实度为止,试验时记录压实设备的类型、最佳组合方式;碾压遍数及碾压速度、工序;每层材料的松铺厚度、材料的含水量等,试验结果报经监理工程师批准后,即可作为该种填料施工时控制的依据.(4)、路堤填筑压实① 基底表土处理基底表土处理包括清除表土和碾压基底。路堤填筑前,将路基范围内原地面表层的腐植土、草皮等全部清除.路堤基底表层土清除后,进行晾晒、碾压并取样试验。验收合格后,才能进行填土施工。② 土方填筑施工方法本工程路基土料填筑按作业内容分为:铺土、压实、质检三个工序。土方填筑压实施工工艺艺流程如下图所示。取土土料进仓铺土碾压检验土方开挖边坡修整施工准备表层植被清除挖掘机配自卸汽车装运弃碴堆料备用不合格合格下一层取土土料进仓铺土碾压检验a。铺土方法土料运至工作面卸料后,用推土机和平地机整平,铺土厚度由碾压试验确定,但不能超过 30cm.b.压实方法拟采纳振动压路机平行于公路纵向轴线进退错距碾压,碾压遍数由碾压试验确定;对于边角部位和大型机械不能到达的地方,采纳小型压路机或手扶蛙式打夯机进行压实。c。路基压实质量检验填土压实后,不得有疏松、软弹、表面不平整现象。压实度按法...
