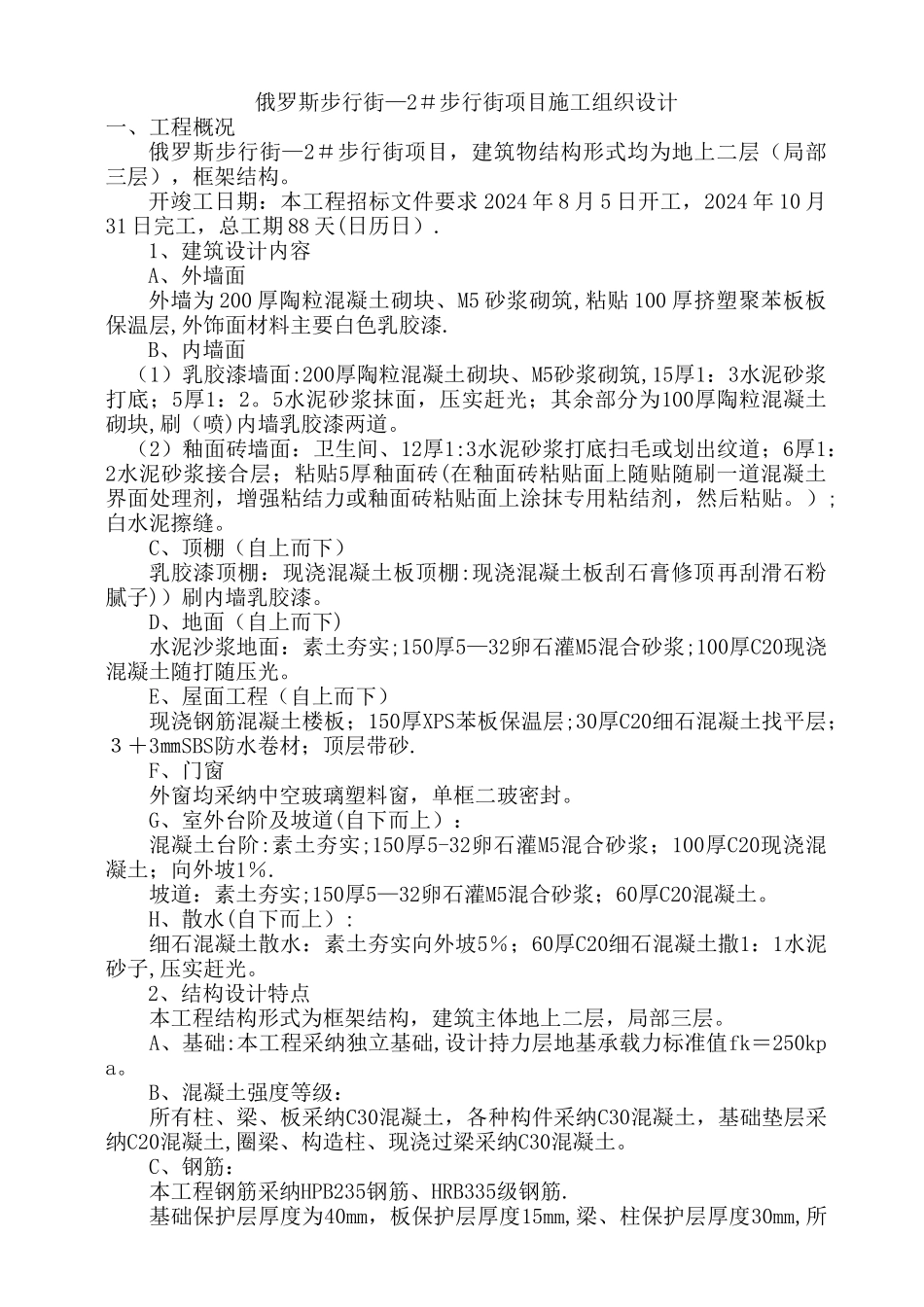

俄罗斯步行街—2#步行街项目施工组织设计一、工程概况 俄罗斯步行街—2#步行街项目,建筑物结构形式均为地上二层(局部三层),框架结构
开竣工日期:本工程招标文件要求 2024 年 8 月 5 日开工,2024 年 10 月31 日完工,总工期 88 天(日历日)
1、建筑设计内容A、外墙面外墙为 200 厚陶粒混凝土砌块、M5 砂浆砌筑,粘贴 100 厚挤塑聚苯板板保温层,外饰面材料主要白色乳胶漆
B、内墙面 (1)乳胶漆墙面:200厚陶粒混凝土砌块、M5砂浆砌筑,15厚1:3水泥砂浆打底;5厚1:2
5水泥砂浆抹面,压实赶光;其余部分为100厚陶粒混凝土砌块,刷(喷)内墙乳胶漆两道
(2)釉面砖墙面:卫生间、12厚1:3水泥砂浆打底扫毛或划出纹道;6厚1:2水泥砂浆接合层;粘贴5厚釉面砖(在釉面砖粘贴面上随贴随刷一道混凝土界面处理剂,增强粘结力或釉面砖粘贴面上涂抹专用粘结剂,然后粘贴
);白水泥擦缝
C、顶棚(自上而下)乳胶漆顶棚:现浇混凝土板顶棚:现浇混凝土板刮石膏修顶再刮滑石粉腻子))刷内墙乳胶漆
D、地面(自上而下)水泥沙浆地面:素土夯实;150厚5—32卵石灌M5混合砂浆;100厚C20现浇混凝土随打随压光
E、屋面工程(自上而下)现浇钢筋混凝土楼板;150厚XPS苯板保温层;30厚C20细石混凝土找平层;3+3㎜SBS防水卷材;顶层带砂
F、门窗外窗均采纳中空玻璃塑料窗,单框二玻密封
G、室外台阶及坡道(自下而上):混凝土台阶:素土夯实;150厚5-32卵石灌M5混合砂浆;100厚C20现浇混凝土;向外坡1%
坡道:素土夯实;150厚5—32卵石灌M5混合砂浆;60厚C20混凝土
H、散水(自下而上): 细石混凝土散水:素土夯实向外坡5%;60厚C20细石混凝土撒1:1水泥砂子,压实赶光
2、结构设计特点 本工程结构形式为框架结构,建筑主体地上二层,局部三
