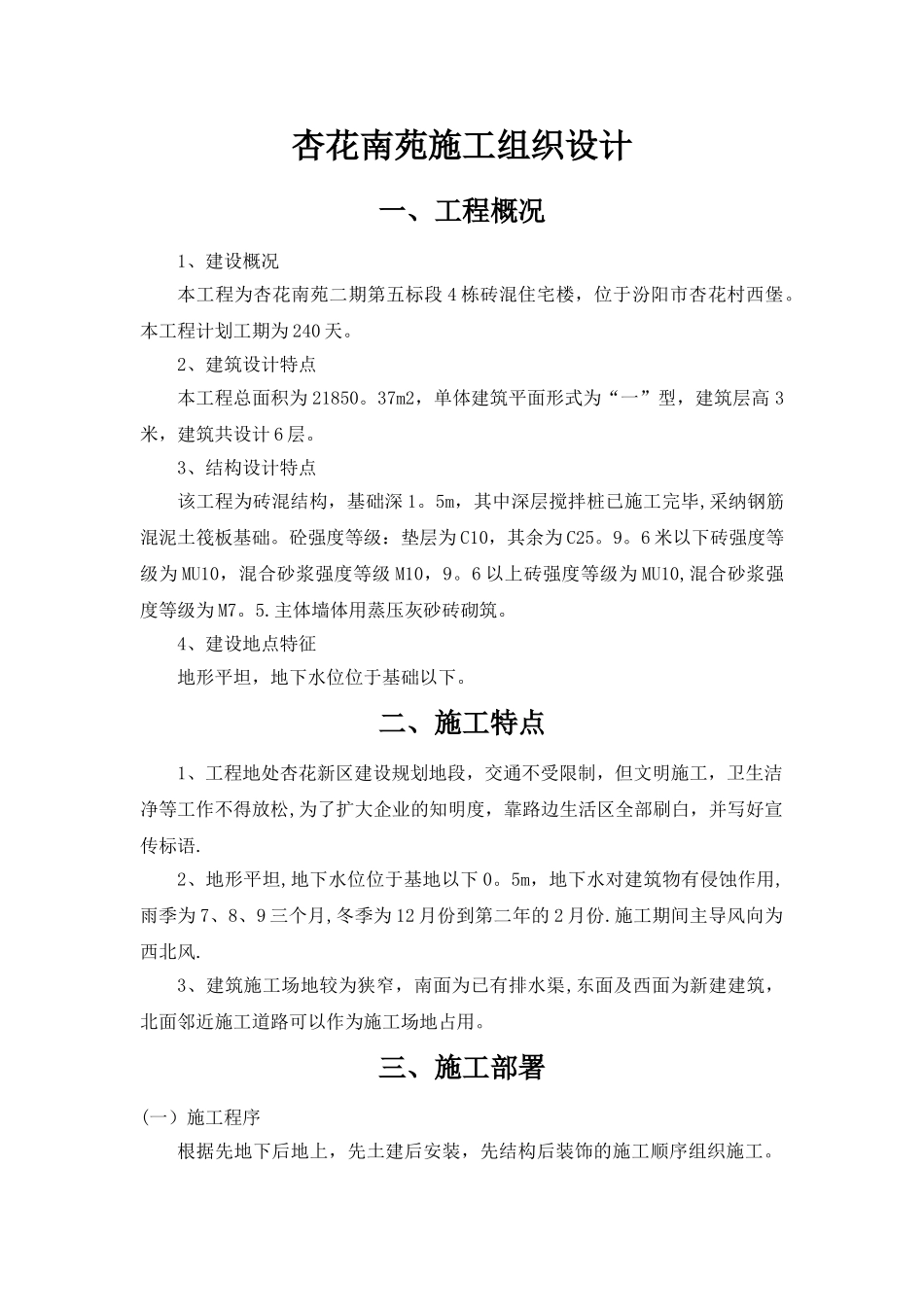

杏花南苑施工组织设计一、工程概况1、建设概况本工程为杏花南苑二期第五标段 4 栋砖混住宅楼,位于汾阳市杏花村西堡
本工程计划工期为 240 天
2、建筑设计特点本工程总面积为 21850
37m2,单体建筑平面形式为“一”型,建筑层高 3米,建筑共设计 6 层
3、结构设计特点该工程为砖混结构,基础深 1
5m,其中深层搅拌桩已施工完毕,采纳钢筋混泥土筏板基础
砼强度等级:垫层为 C10,其余为 C25
6 米以下砖强度等级为 MU10,混合砂浆强度等级 M10,9
6 以上砖强度等级为 MU10,混合砂浆强度等级为 M7
主体墙体用蒸压灰砂砖砌筑
4、建设地点特征地形平坦,地下水位位于基础以下
二、施工特点1、工程地处杏花新区建设规划地段,交通不受限制,但文明施工,卫生洁净等工作不得放松,为了扩大企业的知明度,靠路边生活区全部刷白,并写好宣传标语
2、地形平坦,地下水位位于基地以下 0
5m,地下水对建筑物有侵蚀作用,雨季为 7、8、9 三个月,冬季为 12 月份到第二年的 2 月份
施工期间主导风向为西北风
3、建筑施工场地较为狭窄,南面为已有排水渠,东面及西面为新建建筑,北面邻近施工道路可以作为施工场地占用
三、施工部署(一)施工程序根据先地下后地上,先土建后安装,先结构后装饰的施工顺序组织施工
在基础回填土的同时完成室外管线工程,以免重挖填土方
1)在进场后,进行永久道路的测量工作,与房建工程一起进行控制网的测设,并妥善保管好控制点,以备以后室外整体工程用
2)根据永久主干道的位置,先施工临时道路,并预留道路结构层、面层厚度及预估可能的沉降量后,施工临时道路
临时道路用碎砖、道渣和碎石铺设,满足房建主体结构施工期的重型车量行驶的需要,是永久路的良好的路床
3)在房建外装饰工程施工基本完成,外脚手拆除且室内装修材料基本运输到位后,进行室外工程的施工
