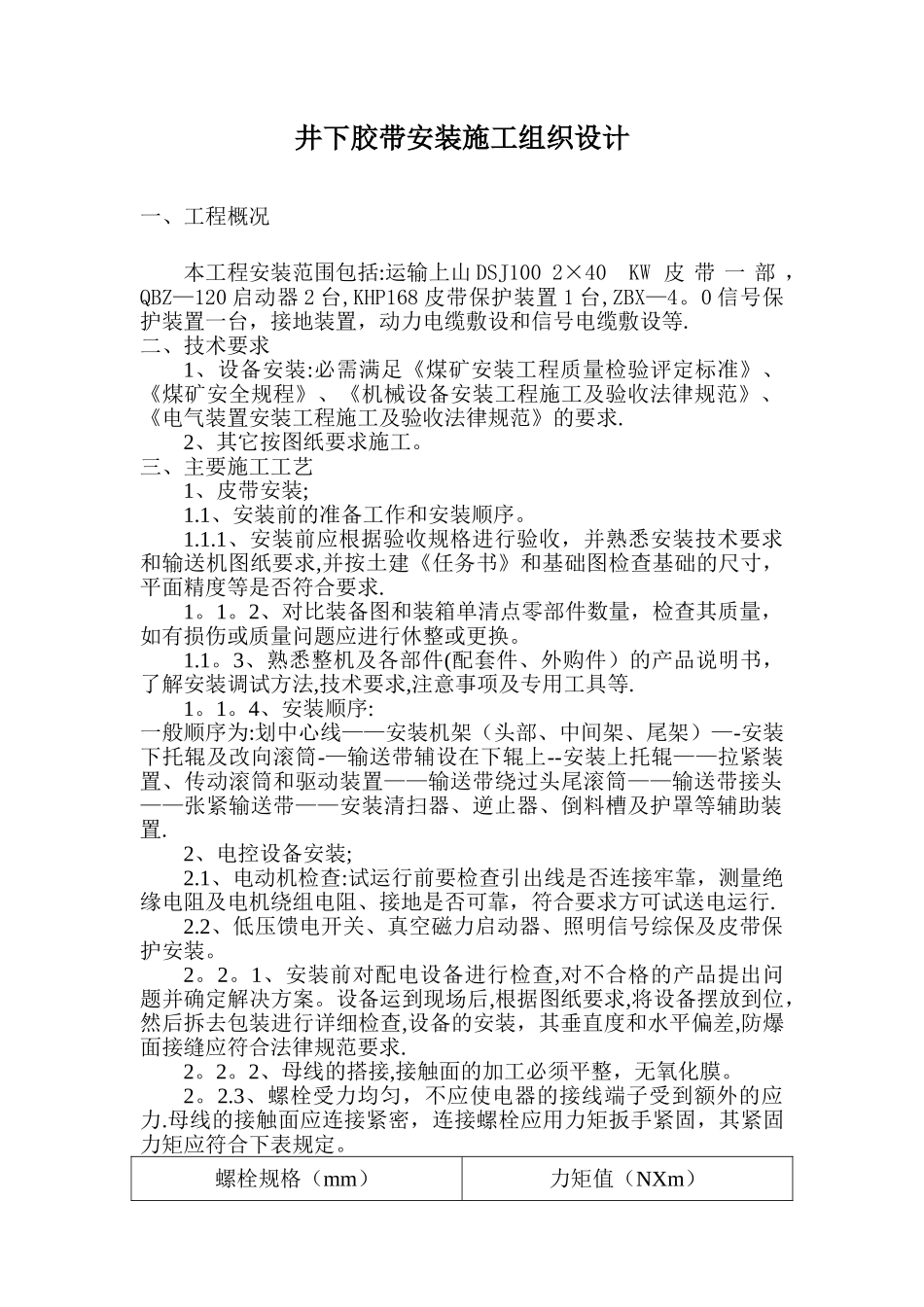

井下胶带安装施工组织设计一、工程概况本工程安装范围包括:运输上山 DSJ100 2×40KW 皮 带 一 部 ,QBZ—120 启动器 2 台,KHP168 皮带保护装置 1 台,ZBX—4
0 信号保护装置一台,接地装置,动力电缆敷设和信号电缆敷设等
二、技术要求1、设备安装:必需满足《煤矿安装工程质量检验评定标准》、《煤矿安全规程》、《机械设备安装工程施工及验收法律规范》、《电气装置安装工程施工及验收法律规范》的要求
2、其它按图纸要求施工
三、主要施工工艺1、皮带安装;1
1、安装前的准备工作和安装顺序
1、安装前应根据验收规格进行验收,并熟悉安装技术要求和输送机图纸要求,并按土建《任务书》和基础图检查基础的尺寸,平面精度等是否符合要求
2、对比装备图和装箱单清点零部件数量,检查其质量,如有损伤或质量问题应进行休整或更换
3、熟悉整机及各部件(配套件、外购件)的产品说明书,了解安装调试方法,技术要求,注意事项及专用工具等
4、安装顺序:一般顺序为:划中心线——安装机架(头部、中间架、尾架)—-安装下托辊及改向滚筒-—输送带辅设在下辊上--安装上托辊——拉紧装置、传动滚筒和驱动装置——输送带绕过头尾滚筒——输送带接头——张紧输送带——安装清扫器、逆止器、倒料槽及护罩等辅助装置
2、电控设备安装;2
1、电动机检查:试运行前要检查引出线是否连接牢靠,测量绝缘电阻及电机绕组电阻、接地是否可靠,符合要求方可试送电运行
2、低压馈电开关、真空磁力启动器、照明信号综保及皮带保护安装

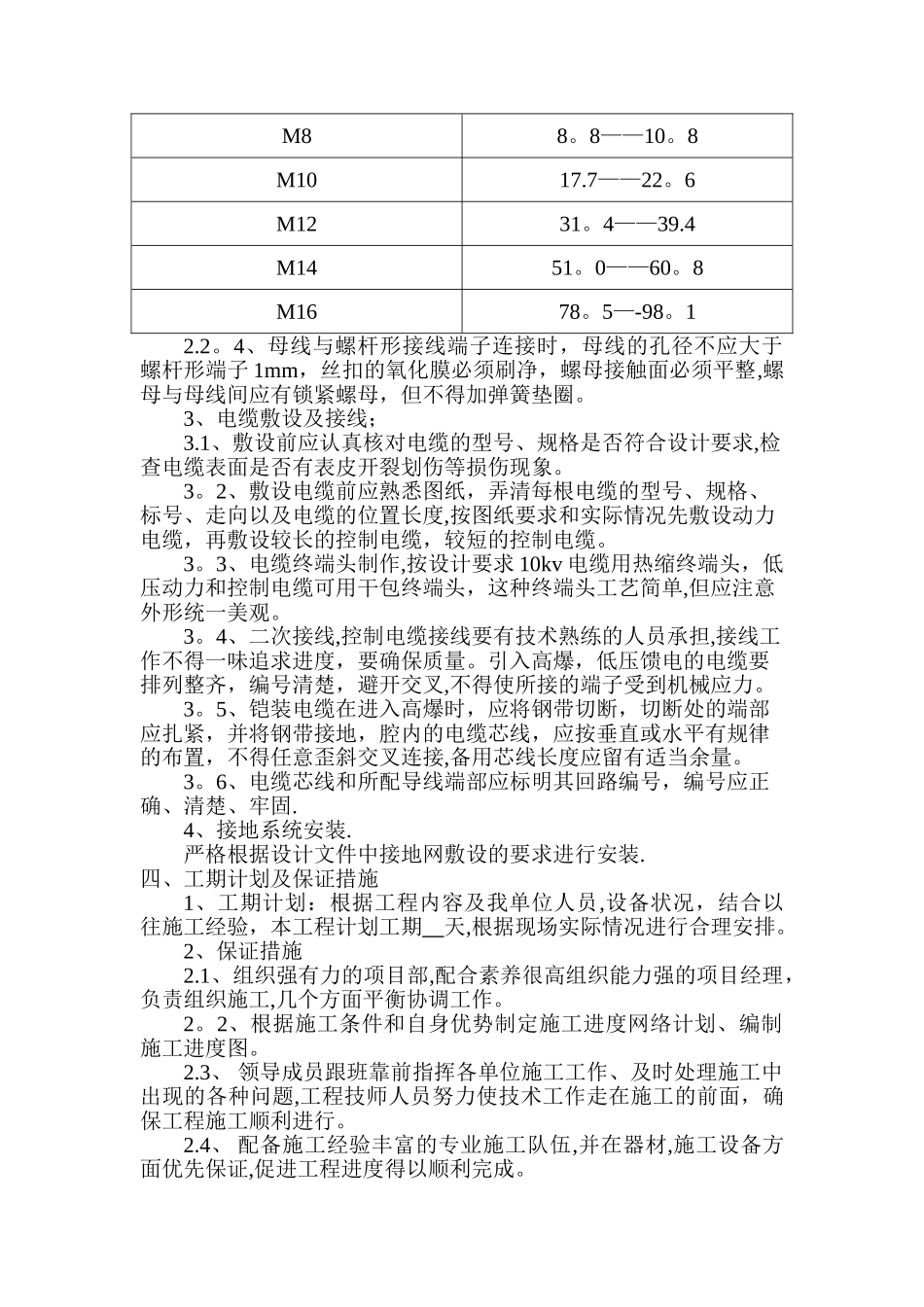

1、安装前对配电设备进行检查,对不合格的产品提出问题并确定解决方案
设备运到现场后,根据图纸要求,将设备摆放到位,然后拆去包装进行详细检查,设备的安装,其垂直度和水平偏差,防爆面接缝应符合法律规范要求
2、母线的搭接,接触面的加工必须平整,无氧化膜
