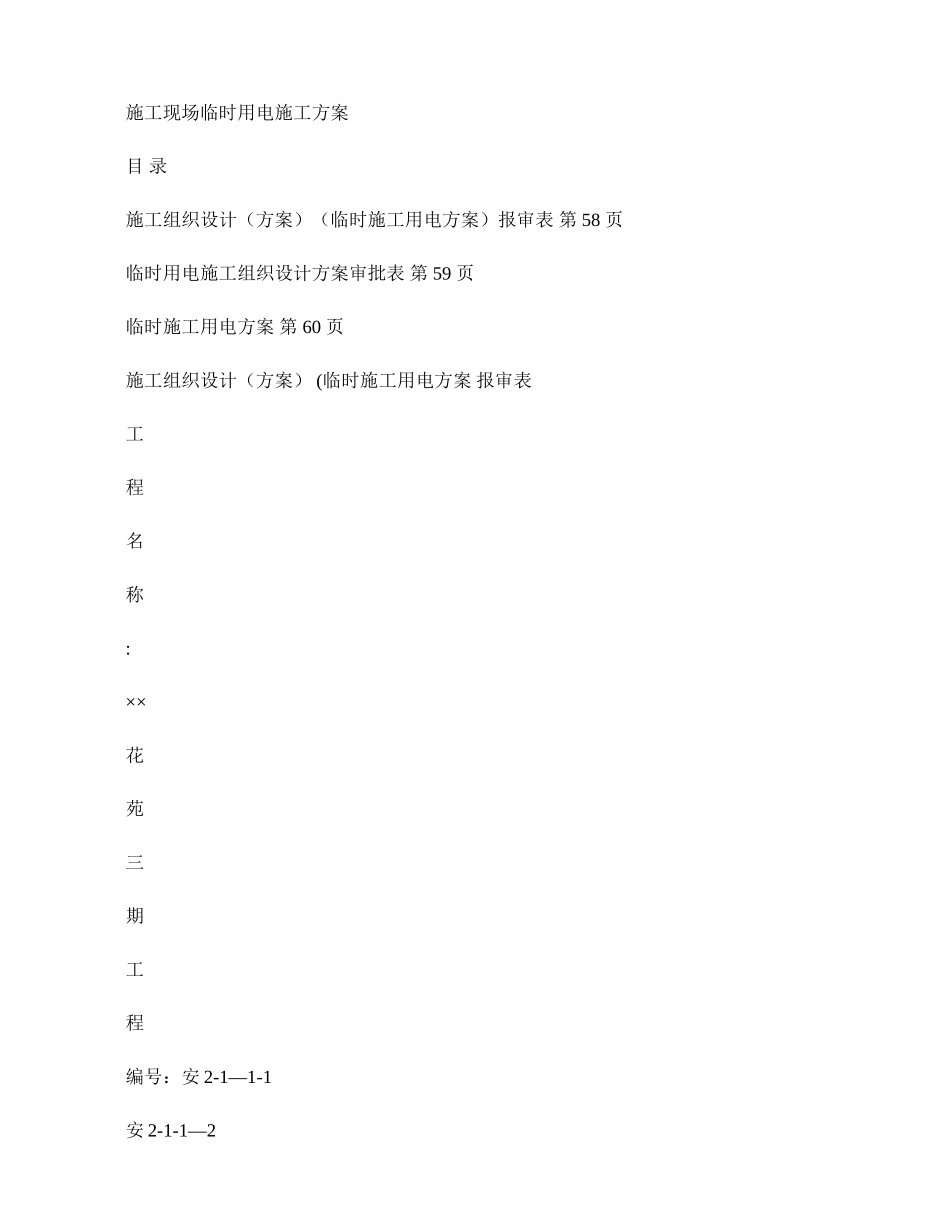

施工现场临时用电施工方案 目 录 施工组织设计(方案)(临时施工用电方案)报审表 第 58 页 临时用电施工组织设计方案审批表 第 59 页 临时施工用电方案 第 60 页 施工组织设计(方案) ( 临时施工用电方案 报审表工程名称:××花苑三期工程编号:安 2-1—1-1安 2-1-1—2临时用电施工组织设计方案审批表建设单位:××市×× 房地产经营公司 施工单位:××市×× 建筑安装工程有限公司 编制人:×××设计单位:××市×× 建筑设计讨论院 工程名称:×× 花苑三期工程 制表日期:2000

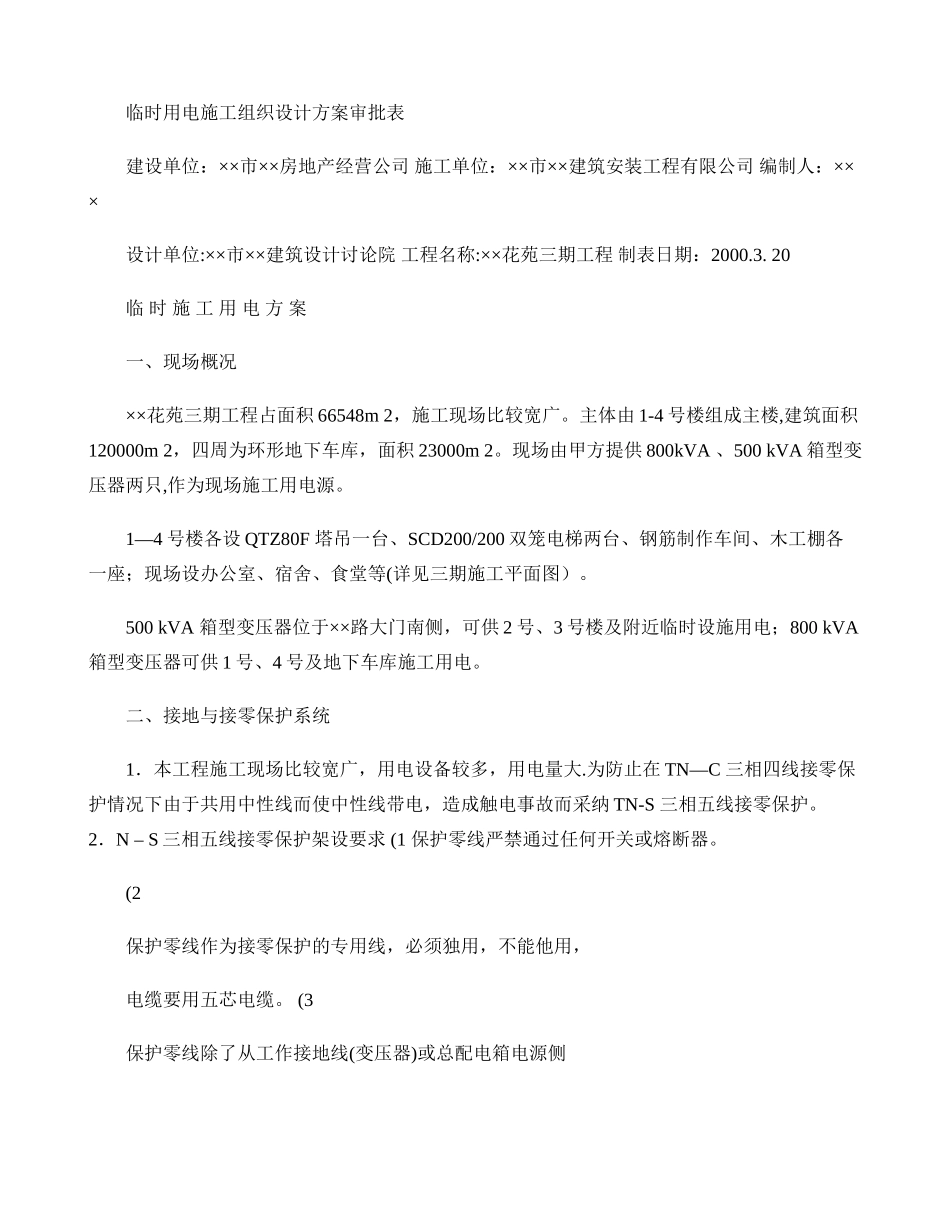

20 临 时 施 工 用 电 方 案一、现场概况××花苑三期工程占面积 66548m 2,施工现场比较宽广
主体由 1-4 号楼组成主楼,建筑面积120000m 2,四周为环形地下车库,面积 23000m 2
现场由甲方提供 800kVA 、500 kVA 箱型变压器两只,作为现场施工用电源
1—4 号楼各设 QTZ80F 塔吊一台、SCD200/200 双笼电梯两台、钢筋制作车间、木工棚各一座;现场设办公室、宿舍、食堂等(详见三期施工平面图)
500 kVA 箱型变压器位于××路大门南侧,可供 2 号、3 号楼及附近临时设施用电;800 kVA箱型变压器可供 1 号、4 号及地下车库施工用电
二、接地与接零保护系统1.本工程施工现场比较宽广,用电设备较多,用电量大
为防止在 TN—C 三相四线接零保护情况下由于共用中性线而使中性线带电,造成触电事故而采纳 TN-S 三相五线接零保护
2.N – S 三相五线接零保护架设要求 (1 保护零线严禁通过任何开关或熔断器
(2保护零线作为接零保护的专用线,必须独用,不能他用, 电缆要用五芯电缆

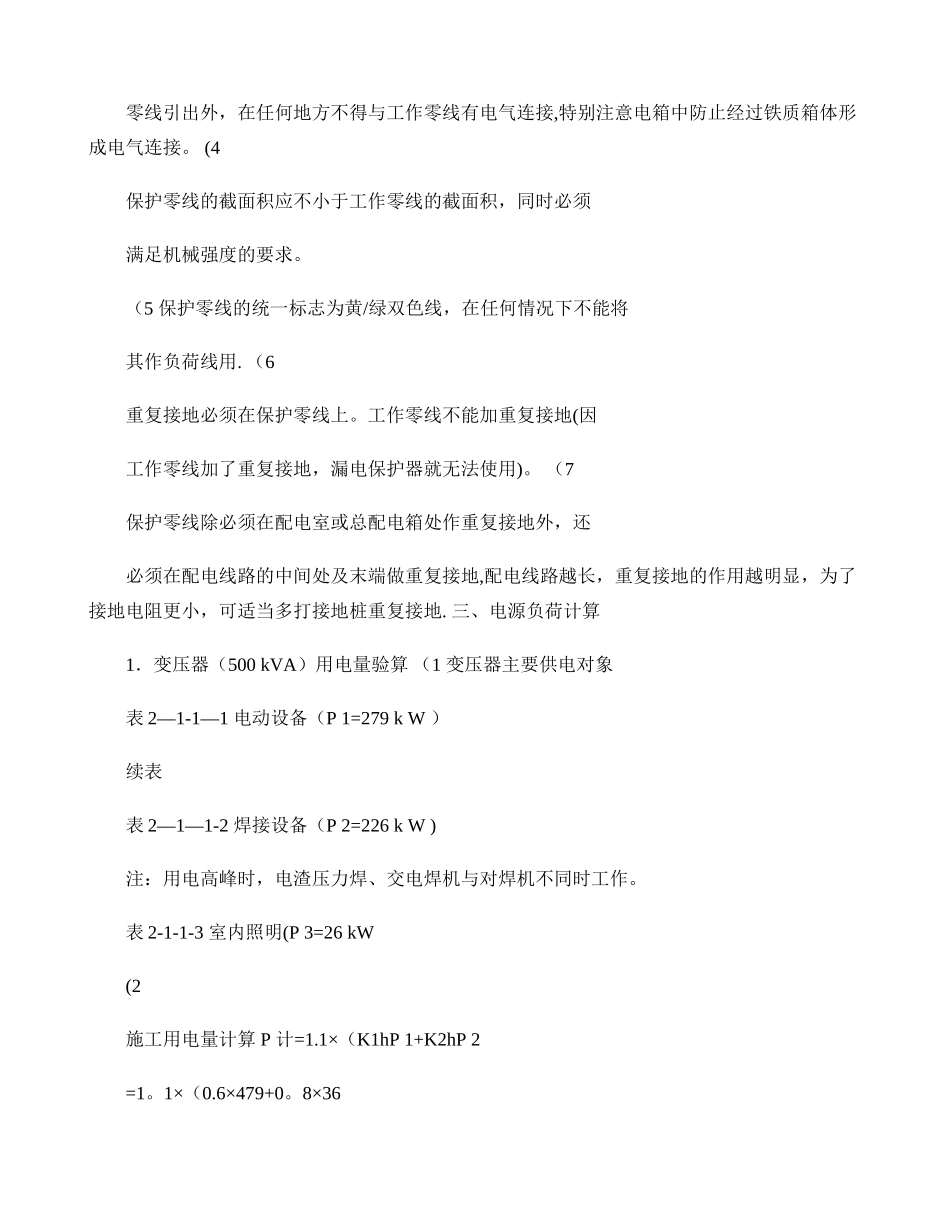

(3保护零线除了从工作接地线(变压器)或总配电箱电源侧零线引出外,在任何地方不得与工作零线有电气连接,特别注意电箱中防止经过铁质箱体形
