人工加机械顶管专项施工方案 编制单位: 审批负责人: 审 核 人: 编制日期: 施工单位: 工程概况珲春集中供热二期工程,本段施工供热管径为 1
2 米供热管线
施工工艺的选择根据施工场地的实际情况和地质情况,本工程采纳人工加机械顶管施工
施工部署施工现场场区:施工区域采纳彩色锌瓦 2 米高全封闭围蔽,在路边设置标志牌和反光标志,夜间设警示灯
开挖土方随挖随运到弃土场堆放;临时用电主干线采纳 380V 三相五线制,接通工作井;坑内及管道内照明采纳 12V 安全沟通电源供电
供电拟采纳市电和现场发电机组相结合;在条件许可的情况下尽量接入市电
顶管施工措施根据现场布置,先施工顶管工作井(拉森钢板桩施工)
顶管实行 24 小时不间断施工,以缩短工期

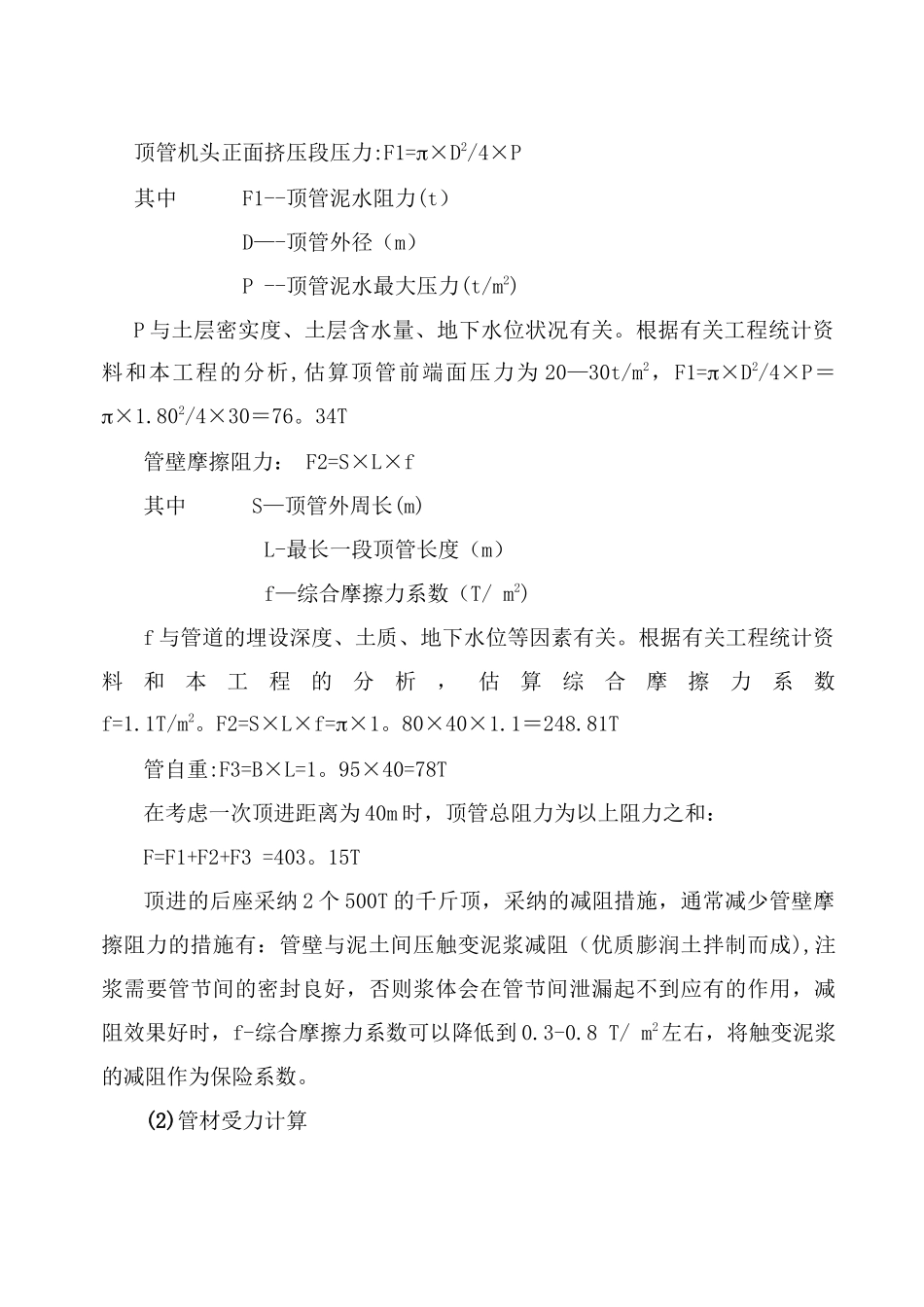

1、顶管施工流程图:2、顶管顶力计算 顶管的推力就是顶管过程管道受的阻力,包括工具管切土正压力、管壁摩擦阻力等
(1)顶力计算(以 d1200 管顶进 40m 为例)砌筑井体工作井施工工作井施工浇筑砼浇筑砼钢筋制安钢筋制安工作井后背施工工作井后背施工顶管设备安装顶管设备安装检查顶管设备备备检查顶管设备备备开机顶进开机顶进管内挖泥管内挖泥下一节管吊装下一节管吊装接管接管正常顶进正常顶进回收掘进回收掘进管道贯穿管道贯穿回填回填泥土外运泥土外运测量控制及纠编测量控制及纠编注浆减阻注浆减阻竣工验收竣工验收测量定位测量定位顶管机头正面挤压段压力:F1=×D2/4×P其中 F1--顶管泥水阻力(t) D—-顶管外径(m) P --顶管泥水最大压力(t/m2) P 与土层密实度、土层含水量、地下水位状况有关
根据有关工程统计资料和本工程的分析,估算顶管前端面压力为 20—30t/m2,F1=×D2/4×P=×1
802/4×30=76

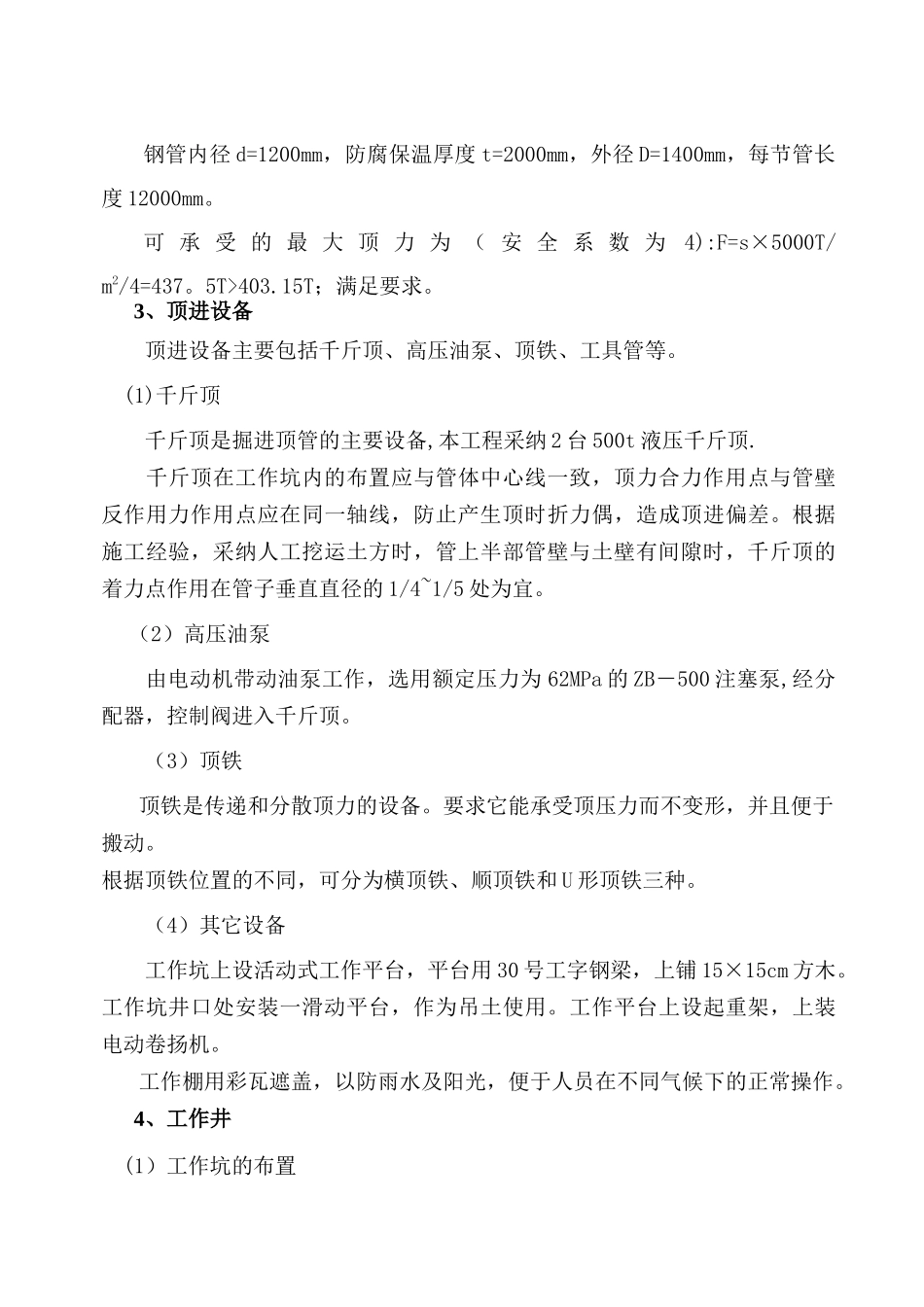

34T管壁摩擦阻力: F2=S×L×f其中 S—顶管外周长(m) L-最长一段顶管长度(m) f—综合摩擦
