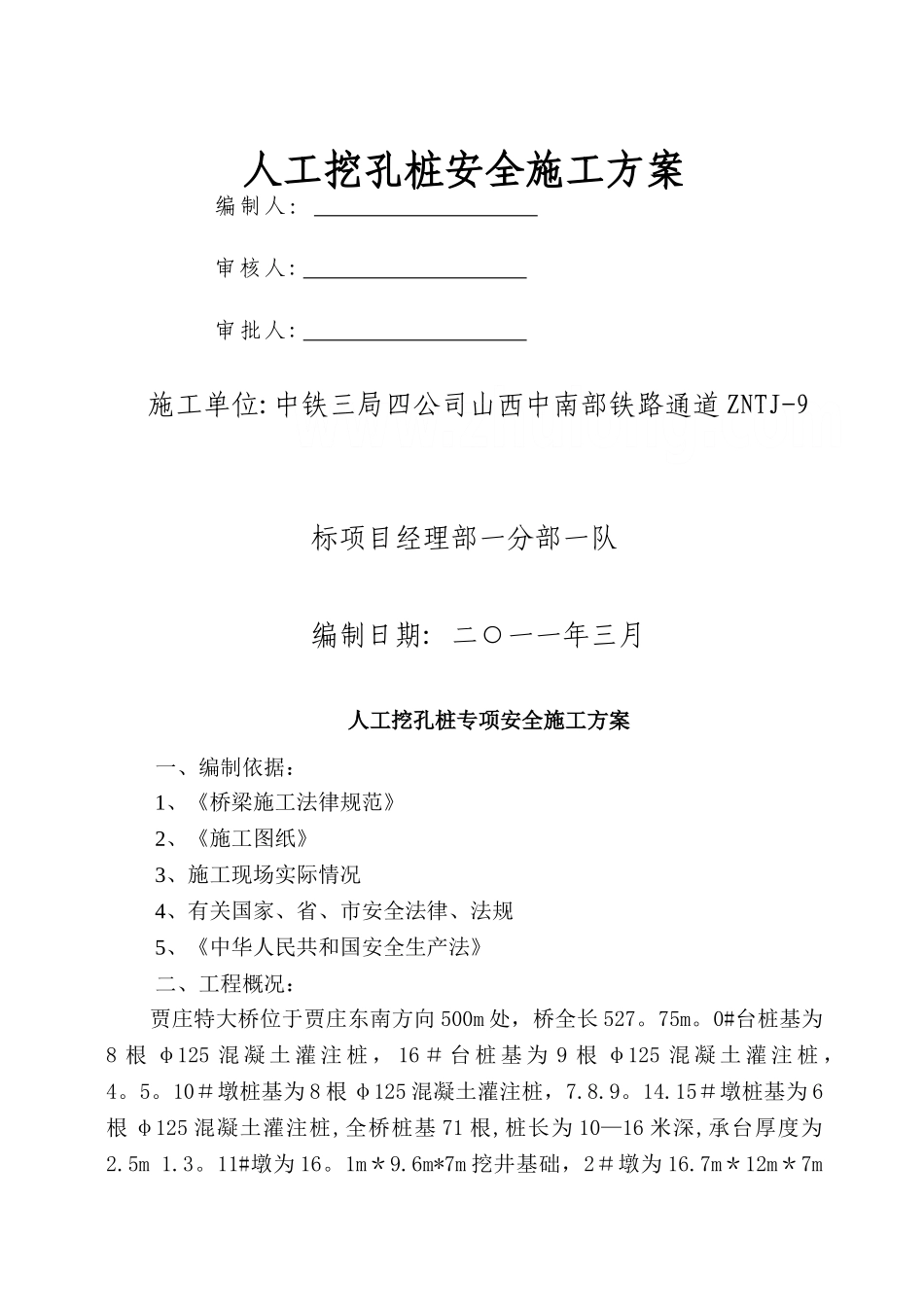

人工挖孔桩安全施工方案编制人: 审核人: 审批人: 施工单位:中铁三局四公司山西中南部铁路通道 ZNTJ-9标项目经理部一分部一队编制日期: 二○一一年三月人工挖孔桩专项安全施工方案一、编制依据:1、《桥梁施工法律规范》2、《施工图纸》3、施工现场实际情况4、有关国家、省、市安全法律、法规5、《中华人民共和国安全生产法》二、工程概况:贾庄特大桥位于贾庄东南方向 500m 处,桥全长 527。75m。0#台桩基为8 根 φ125 混 凝 土 灌 注 桩 , 16 # 台 桩 基 为 9 根 φ125 混 凝 土 灌 注 桩 ,4。5。10#墩桩基为 8 根 φ125 混凝土灌注桩,7.8.9。14.15#墩桩基为 6根 φ125 混凝土灌注桩,全桥桩基 71 根,桩长为 10—16 米深,承台厚度为2.5m 1.3。11#墩为 16。1m*9.6m*7m 挖井基础,2#墩为 16.7m*12m*7m扩大基础,6#墩为 12。6m*7.1m*1m,10。6m*5.1m*1m,8.6m*3.1m*1m三层扩大基础,12#墩为 17.2m*10.7m*1m,15。2m*8。7m*1m,13。2m*6.7m*1m三层扩大基础,13#墩为16。8m*10.3m*1m,14.8m*8。3m*1m,12.8m*6。3m*1m 三层扩大基础.全桥位于直线段,线路坡度为 6。0‰,线间距为 4。00m。最大墩高为 1 墩,高 47m。三、编制方案:1、安全事故原因:桩基施工安全事故主要原因如下:1) 地面或高空坠物2) 施工用电3) 起重工具失灵4) 起重工具及渣土掉落、塌孔5) 爆破6) 桩孔内出现有毒气体致使人员窒息。针对以上安全事故,我部制订如下安全施工条例,实行了必要措施。2、安全施工措施:为了保证孔桩开挖的安全,根据桥梁施工的相关规定及要求,实行以下各项措施:1) 从事挖孔桩作业的工人应选择健壮男性青年,并须经健康检查和井下、高空、用电、吊装及简单机械操作等安全作业培训且经考核合格,方可进入现场施工。2) 在施工图纸会审和桩孔开挖前,认真讨论地质资料,对可能出现的流砂、管涌、涌水以及有害气体等情况均应予以重视,并制订针对性防护措施。如对安全施工存在疑虑,应及时向有关单位提出报告。3) 桩孔开挖施工时,先调查了解地面和邻近边坡的变化。桩孔施工平台靠近边坡处,必须对边坡进行加固措施,清除边坡上孤石,上侧设置截水沟和安全网,以防雨水浸泡边坡和孤石滚落。挖出的土石方应及时外运。孔口四周 2m 范围内不得堆放余泥杂物。为防止地面人员和物体落入桩孔内,孔口四周(除井口出土位置)必须设置护栏和安全网。孔口配合人员应集中精力,密切监视孔...
