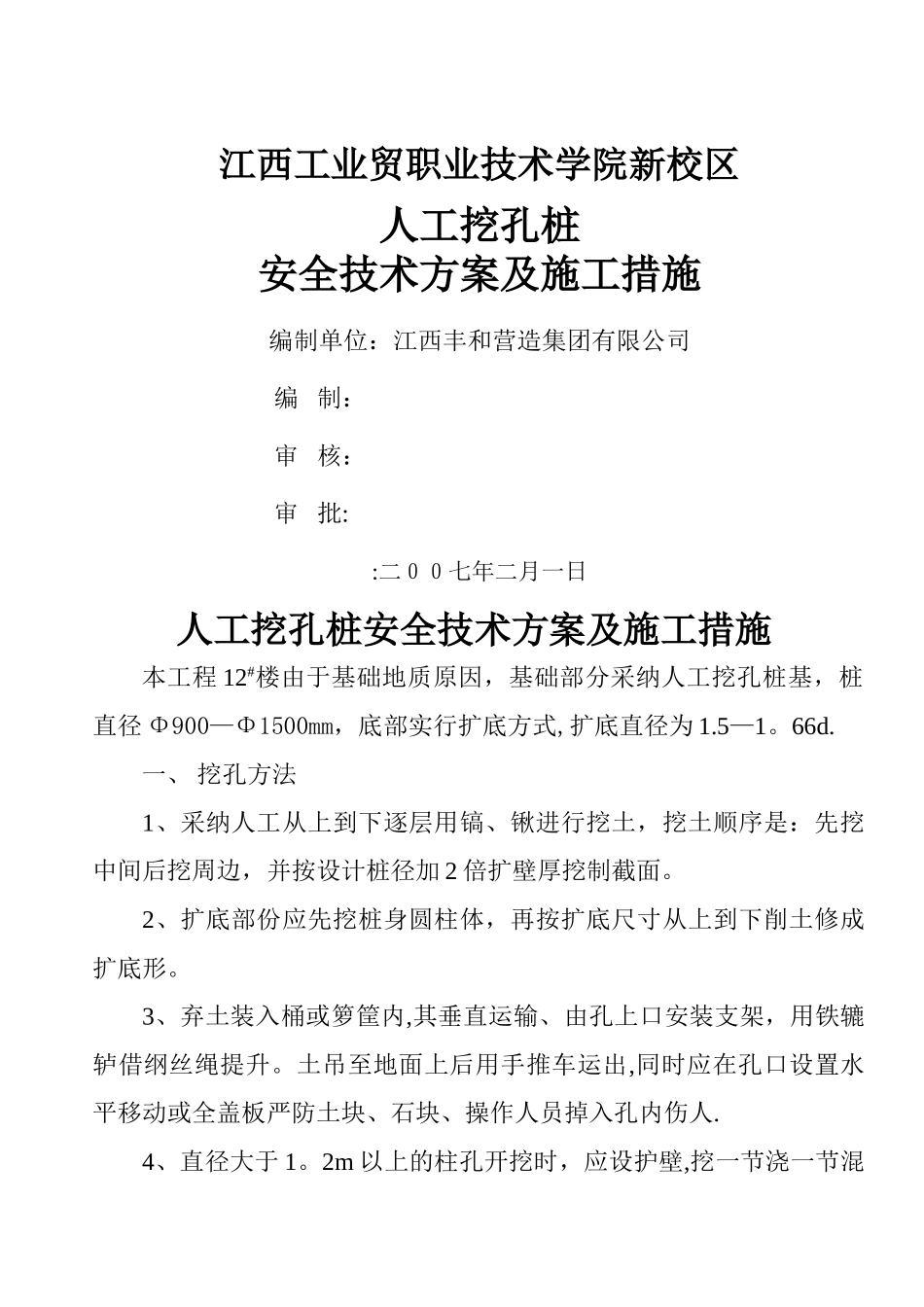

江西工业贸职业技术学院新校区人工挖孔桩安全技术方案及施工措施编制单位:江西丰和营造集团有限公司编 制:审 核:审 批::二00七年二月一日人工挖孔桩安全技术方案及施工措施本工程 12#楼由于基础地质原因,基础部分采纳人工挖孔桩基,桩直径 Φ900—Φ1500mm,底部实行扩底方式,扩底直径为 1
一、 挖孔方法1、采纳人工从上到下逐层用镐、锹进行挖土,挖土顺序是:先挖中间后挖周边,并按设计桩径加 2 倍扩壁厚挖制截面
2、扩底部份应先挖桩身圆柱体,再按扩底尺寸从上到下削土修成扩底形
3、弃土装入桶或箩筐内,其垂直运输、由孔上口安装支架,用铁辘轳借纲丝绳提升
土吊至地面上后用手推车运出,同时应在孔口设置水平移动或全盖板严防土块、石块、操作人员掉入孔内伤人
4、直径大于 1
2m 以上的柱孔开挖时,应设护壁,挖一节浇一节混凝土护壁,以保孔壁稳定和操作人员安全,对直径较小不设护壁的桩孔,应采纳钢筋笼护壁,随挖随下,并用 Φ6mm 钢筋按桩孔直径作成圆形钢筋圈,沿挖桩孔随钢筋圈以间距 100mm 一道固定在孔壁上,并用 1:2快硬早强水泥砂浆抹护壁
厚度约 30mm 形成钢筋网护壁,以确保人身安全
5、孔内严禁放炮,以防震塌土壁或震裂护壁造成事故
6、人员上下可利用吊桶,但一定要使用钢丝绳
7、随时加强对土壁涌水情况的观察,发现异常情况,应及时实行处理措施,对地下水要实行随时用吊桶将泥水一起吊出,若渗水量大,可在一侧挖集水坑,用高扬程水泵排出孔外
8、挖土时的中心线控制,应在安装提升设备时,使吊桶的钢丝绳中心与桩孔中心一致,以作挖土时,粗略控制中心线用
9、多桩孔开挖时,应采纳间隔挖孔方法,以减少水的渗透和防止土体滑移

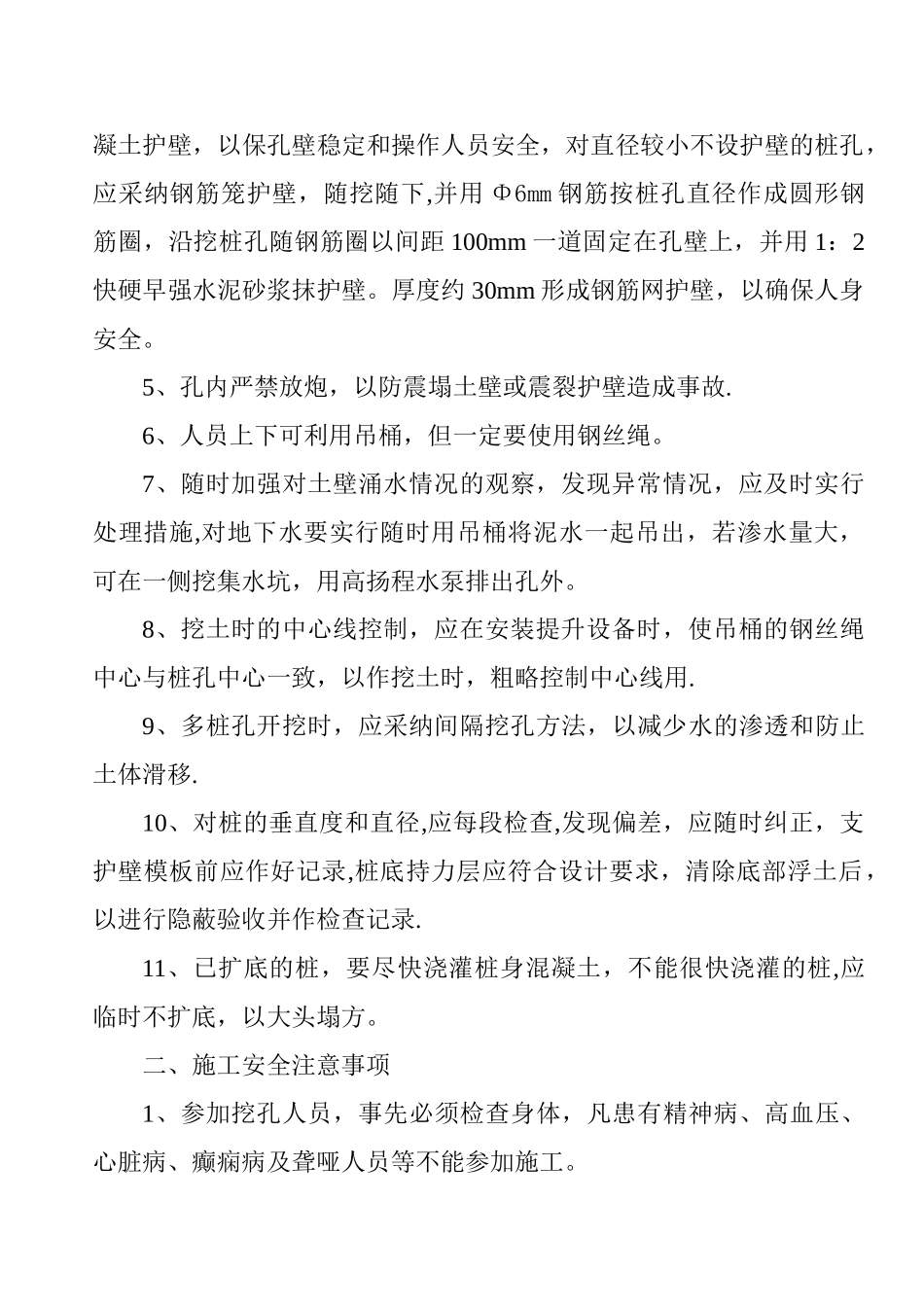

10、对桩的垂直度和直径,应每段检查,发现偏差,应随时纠正,支护壁模板前应作好记录,桩底持力层应符合设计要求,清除底部浮土后,以进行隐蔽验收并作检查
