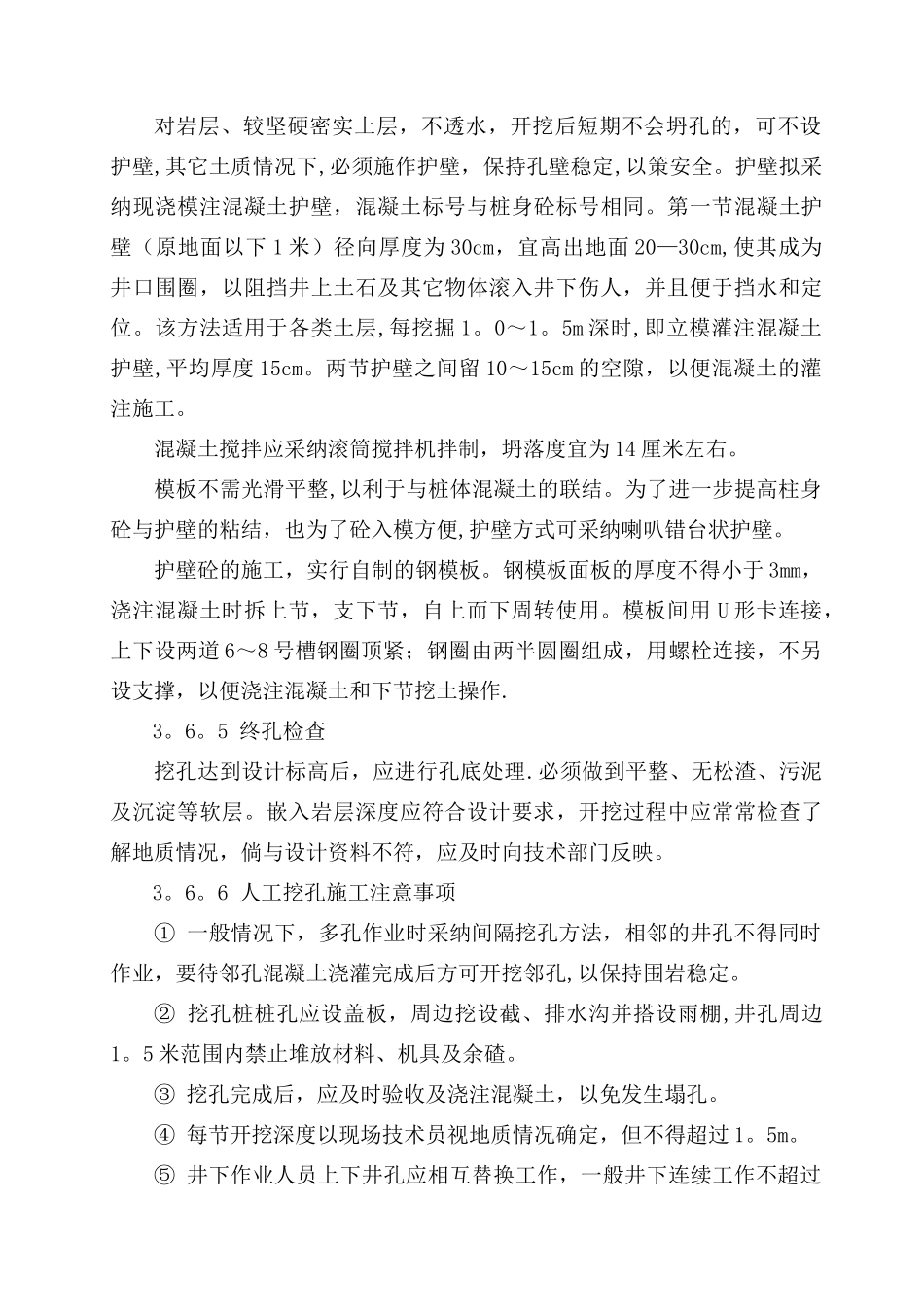

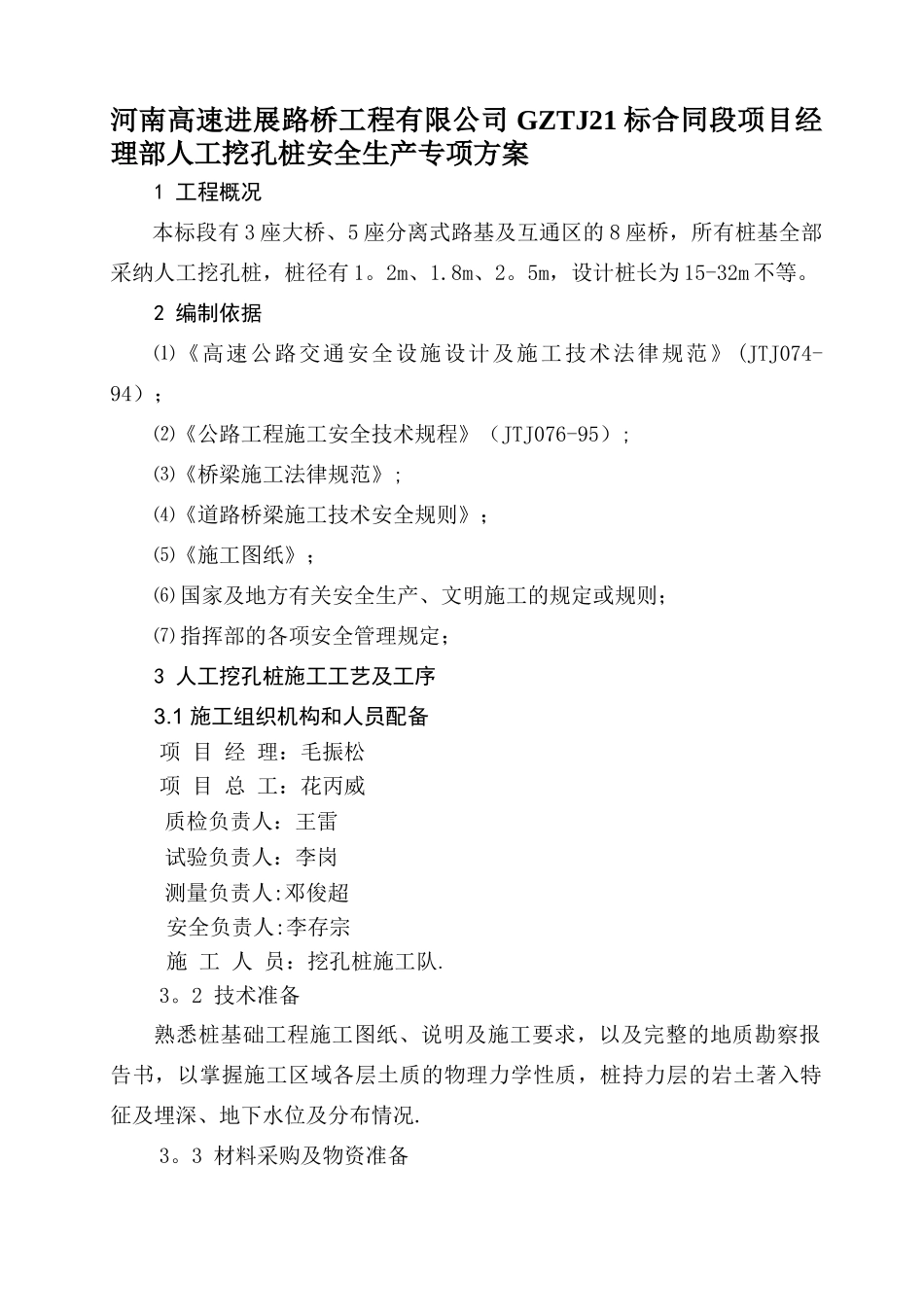

河南高速进展路桥工程有限公司 GZTJ21 标合同段项目经理部人工挖孔桩安全生产专项方案1 工程概况本标段有 3 座大桥、5 座分离式路基及互通区的 8 座桥,所有桩基全部采纳人工挖孔桩,桩径有 1
5m,设计桩长为 15-32m 不等
2 编制依据⑴《高速公路交通安全设施设计及施工技术法律规范》 (JTJ074-94);⑵《公路工程施工安全技术规程》(JTJ076-95);⑶《桥梁施工法律规范》;⑷《道路桥梁施工技术安全规则》;⑸《施工图纸》;⑹ 国家及地方有关安全生产、文明施工的规定或规则;⑺ 指挥部的各项安全管理规定;3 人工挖孔桩施工工艺及工序3
1 施工组织机构和人员配备项 目 经 理:毛振松项 目 总 工:花丙威质检负责人:王雷试验负责人:李岗测量负责人:邓俊超安全负责人:李存宗施 工 人 员:挖孔桩施工队
2 技术准备熟悉桩基础工程施工图纸、说明及施工要求,以及完整的地质勘察报告书,以掌握施工区域各层土质的物理力学性质,桩持力层的岩土著入特征及埋深、地下水位及分布情况
3 材料采购及物资准备按施工方案要求备齐挖孔施工机具、模板、通风机、水泵、照明及动力电器等
并明确各种机具的安全使用规程
4 劳动力准备参加挖孔作业的工人应是 22~45 岁男性青年,事先必须进行身体检查,凡患有精神病、高血压、心脏病、癫痫病、聋哑及其他不宜井下作业的人等不能参加施工
5 施工工艺流程场地整平 放线、定桩位 挖第一节桩孔土方 片石砼护壁,在护壁上二次投测标高级桩位十字线 设置垂直运输架、安装手动轱辘(或卷扬机)、吊土筒、鼓风机、照明设施等 第二节桩身挖土 清理桩孔四壁、校核桩孔垂直度和直径 混凝土护壁 重复第二节挖土、支模、混凝土护壁工序,循环作业直至设计深度 对桩孔直径、深度等设计指标进行全面检查验收 吊放钢筋笼就位 浇灌桩身砼
