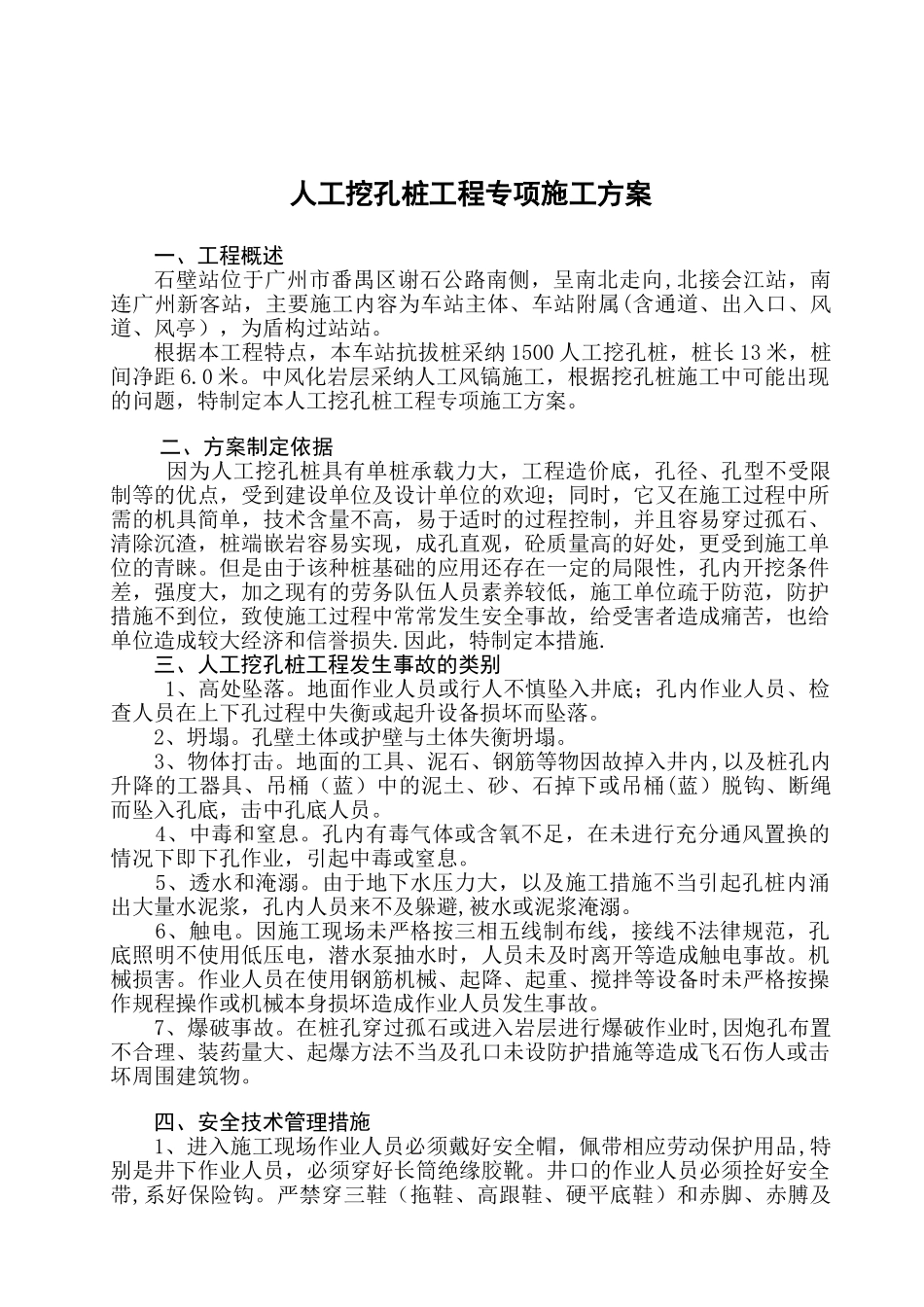

人工挖孔桩工程专项施工方案一、工程概述石壁站位于广州市番禺区谢石公路南侧,呈南北走向,北接会江站,南连广州新客站,主要施工内容为车站主体、车站附属(含通道、出入口、风道、风亭),为盾构过站站
根据本工程特点,本车站抗拔桩采纳 1500 人工挖孔桩,桩长 13 米,桩间净距 6
中风化岩层采纳人工风镐施工,根据挖孔桩施工中可能出现的问题,特制定本人工挖孔桩工程专项施工方案
二、方案制定依据 因为人工挖孔桩具有单桩承载力大,工程造价底,孔径、孔型不受限制等的优点,受到建设单位及设计单位的欢迎;同时,它又在施工过程中所需的机具简单,技术含量不高,易于适时的过程控制,并且容易穿过孤石、清除沉渣,桩端嵌岩容易实现,成孔直观,砼质量高的好处,更受到施工单位的青睐
但是由于该种桩基础的应用还存在一定的局限性,孔内开挖条件差,强度大,加之现有的劳务队伍人员素养较低,施工单位疏于防范,防护措施不到位,致使施工过程中常常发生安全事故,给受害者造成痛苦,也给单位造成较大经济和信誉损失
因此,特制定本措施
三、人工挖孔桩工程发生事故的类别 1、高处坠落
地面作业人员或行人不慎坠入井底;孔内作业人员、检查人员在上下孔过程中失衡或起升设备损坏而坠落

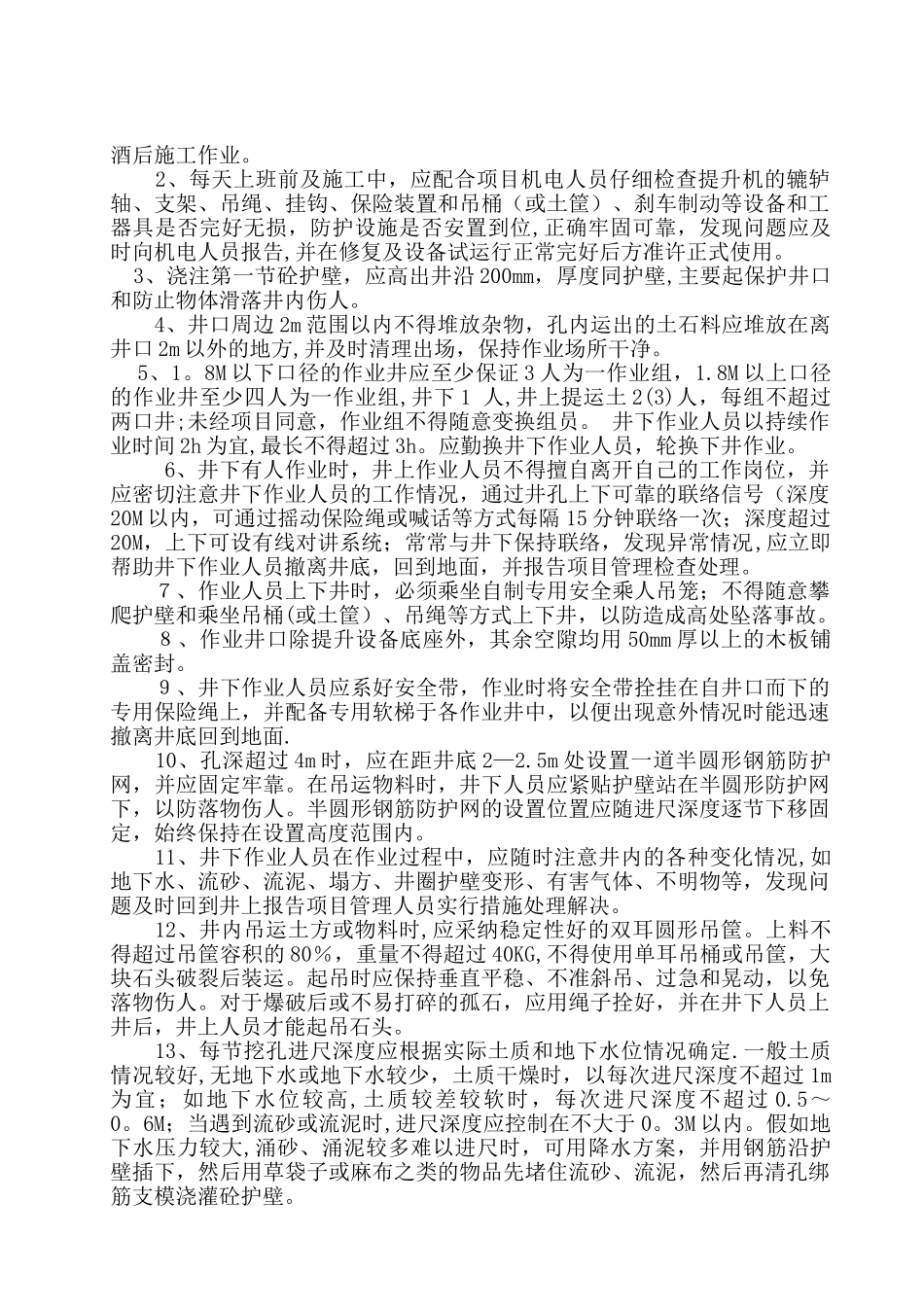

孔壁土体或护壁与土体失衡坍塌
3、物体打击
地面的工具、泥石、钢筋等物因故掉入井内,以及桩孔内升降的工器具、吊桶(蓝)中的泥土、砂、石掉下或吊桶(蓝)脱钩、断绳而坠入孔底,击中孔底人员
4、中毒和窒息
孔内有毒气体或含氧不足,在未进行充分通风置换的情况下即下孔作业,引起中毒或窒息
5、透水和淹溺
由于地下水压力大,以及施工措施不当引起孔桩内涌出大量水泥浆,孔内人员来不及躲避,被水或泥浆淹溺
因施工现场未严格按三相五线制布线,接线不法律规范,孔底照明不使用低压电,潜水泵抽水时,人员未及时离开等造成触电事故
