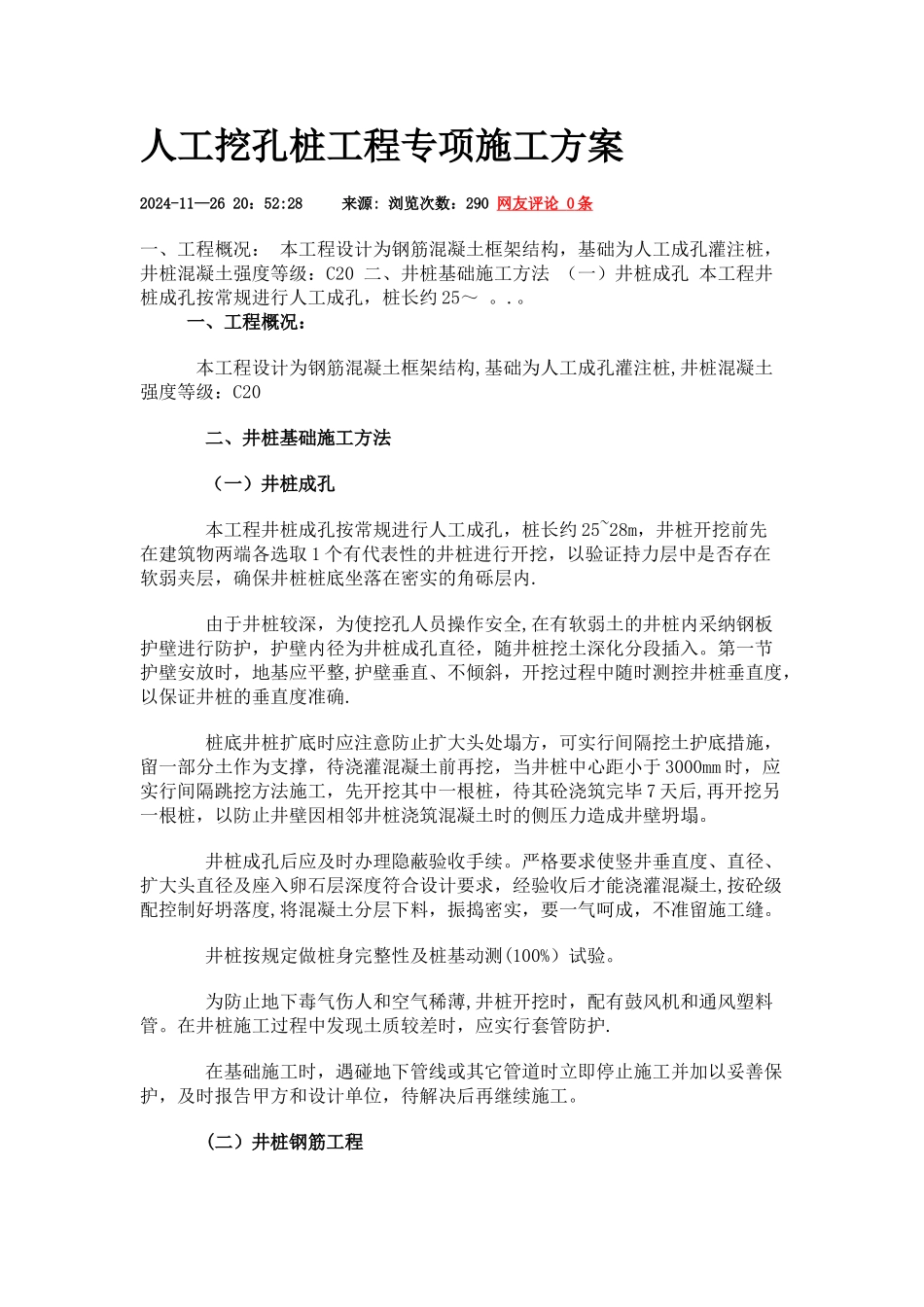

人工挖孔桩工程专项施工方案2024-11—26 20:52:28 来源: 浏览次数:290 网友评论 0 条 一、工程概况: 本工程设计为钢筋混凝土框架结构,基础为人工成孔灌注桩,井桩混凝土强度等级:C20 二、井桩基础施工方法 (一)井桩成孔 本工程井桩成孔按常规进行人工成孔,桩长约 25~ 。.。 一、工程概况: 本工程设计为钢筋混凝土框架结构,基础为人工成孔灌注桩,井桩混凝土强度等级:C20 二、井桩基础施工方法 (一)井桩成孔 本工程井桩成孔按常规进行人工成孔,桩长约 25~28m,井桩开挖前先在建筑物两端各选取 1 个有代表性的井桩进行开挖,以验证持力层中是否存在软弱夹层,确保井桩桩底坐落在密实的角砾层内. 由于井桩较深,为使挖孔人员操作安全,在有软弱土的井桩内采纳钢板护壁进行防护,护壁内径为井桩成孔直径,随井桩挖土深化分段插入。第一节护壁安放时,地基应平整,护壁垂直、不倾斜,开挖过程中随时测控井桩垂直度,以保证井桩的垂直度准确. 桩底井桩扩底时应注意防止扩大头处塌方,可实行间隔挖土护底措施,留一部分土作为支撑,待浇灌混凝土前再挖,当井桩中心距小于 3000mm 时,应实行间隔跳挖方法施工,先开挖其中一根桩,待其砼浇筑完毕 7 天后,再开挖另一根桩,以防止井壁因相邻井桩浇筑混凝土时的侧压力造成井壁坍塌。 井桩成孔后应及时办理隐蔽验收手续。严格要求使竖井垂直度、直径、扩大头直径及座入卵石层深度符合设计要求,经验收后才能浇灌混凝土,按砼级配控制好坍落度,将混凝土分层下料,振捣密实,要一气呵成,不准留施工缝。 井桩按规定做桩身完整性及桩基动测(100%)试验。 为防止地下毒气伤人和空气稀薄,井桩开挖时,配有鼓风机和通风塑料管。在井桩施工过程中发现土质较差时,应实行套管防护. 在基础施工时,遇碰地下管线或其它管道时立即停止施工并加以妥善保护,及时报告甲方和设计单位,待解决后再继续施工。 (二)井桩钢筋工程 井桩钢筋集中在钢筋场制作,桩基钢筋笼在现场绑扎成型就位. ⑴、钢筋笼就在专用平台上加工,主筋与箍筋点焊牢固,支撑加固措施要牢靠。 ⑵、保护好已成型的钢筋笼,不得扭曲、松动变形、被泥浆污染。 ⑶、因本工程钢筋笼较长,起吊时要选好吊点,采纳一长一短两根钢丝绳起吊,以减少钢筋笼的变形。(第一吊点约在全长的 1/3 处,第二吊点为桩顶。两钢丝绳长度约三米即可满足要求)。钢筋笼放入前应先绑好砂浆垫块,吊放时要对准孔位,直吊扶稳、缓慢...
