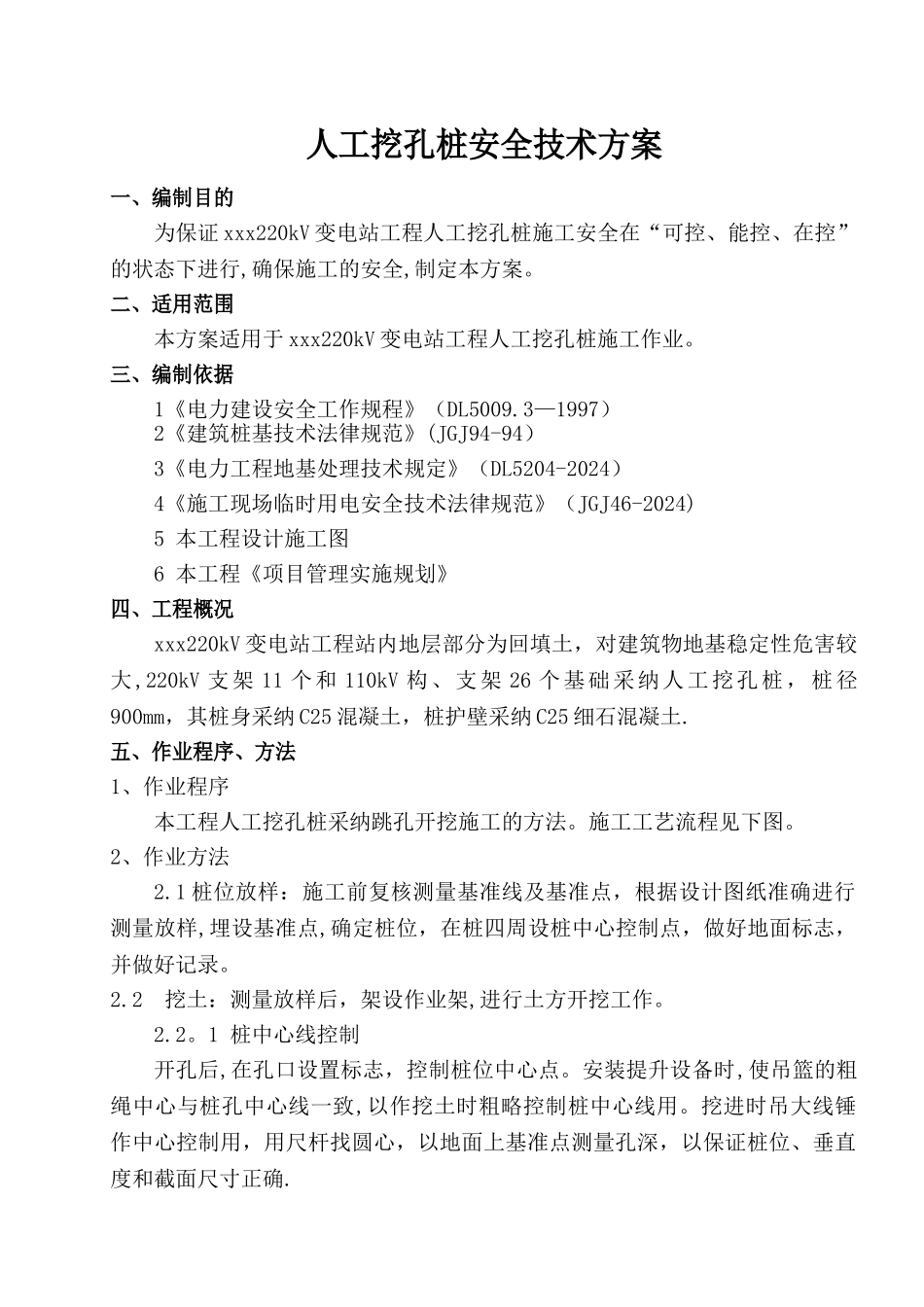

人工挖孔桩安全技术方案一、编制目的为保证 xxx220kV 变电站工程人工挖孔桩施工安全在“可控、能控、在控”的状态下进行,确保施工的安全,制定本方案
二、适用范围本方案适用于 xxx220kV 变电站工程人工挖孔桩施工作业
三、编制依据1《电力建设安全工作规程》(DL5009
3—1997)2《建筑桩基技术法律规范》(JGJ94-94)3《电力工程地基处理技术规定》(DL5204-2024)4《施工现场临时用电安全技术法律规范》(JGJ46-2024)5 本工程设计施工图6 本工程《项目管理实施规划》四、工程概况xxx220kV 变电站工程站内地层部分为回填土,对建筑物地基稳定性危害较大,220kV 支架 11 个和 110kV 构、支架 26 个基础采纳人工挖孔桩, 桩径900mm,其桩身采纳 C25 混凝土,桩护壁采纳 C25 细石混凝土
五、作业程序、方法1、作业程序 本工程人工挖孔桩采纳跳孔开挖施工的方法
施工工艺流程见下图

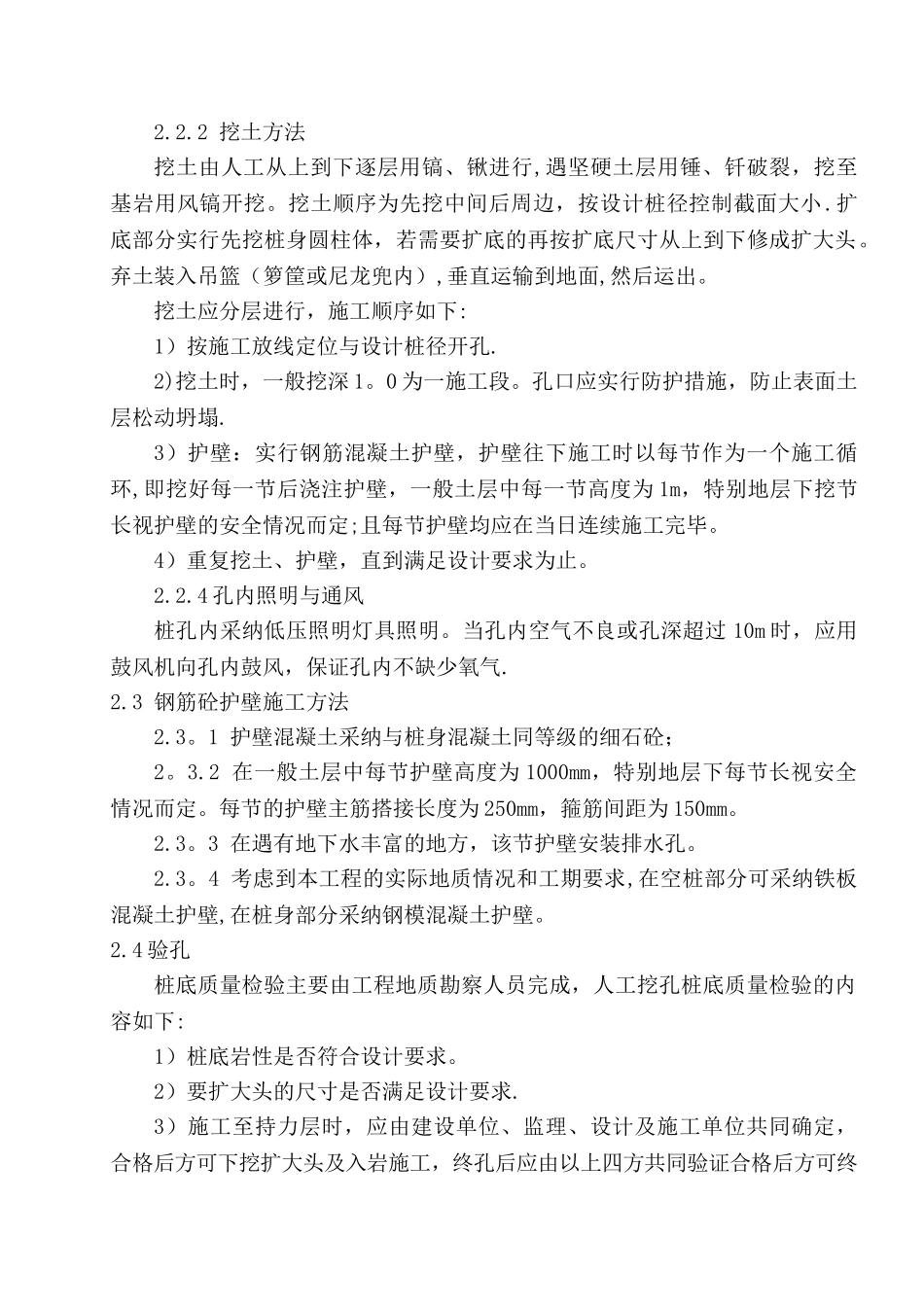

2、作业方法2
1 桩位放样:施工前复核测量基准线及基准点,根据设计图纸准确进行测量放样,埋设基准点,确定桩位,在桩四周设桩中心控制点,做好地面标志,并做好记录
2 挖土:测量放样后,架设作业架,进行土方开挖工作
1 桩中心线控制 开孔后,在孔口设置标志,控制桩位中心点
安装提升设备时,使吊篮的粗绳中心与桩孔中心线一致,以作挖土时粗略控制桩中心线用
挖进时吊大线锤作中心控制用,用尺杆找圆心,以地面上基准点测量孔深,以保证桩位、垂直度和截面尺寸正确
2 挖土方法挖土由人工从上到下逐层用镐、锹进行,遇坚硬土层用锤、钎破裂,挖至基岩用风镐开挖
挖土顺序为先挖中间后周边,按设计桩径控制截面大小
扩底部分实行先挖桩身圆柱体,若需要扩底的再按扩底尺寸从上到下修成扩大头
弃土装入吊篮(箩筐或尼龙兜内),垂直运输到地面,然后运出
