麒龙中央商务大厦工程人工挖孔桩施工方案编制:_________________________审核:_________________________审批:_________________________单位: 中 建 四 局 第 五 公 司 日期: 2008 年 4 月 10 日 一、前言:本工程孔桩人工开挖方案编制依据:1、麒龙中央商务大厦工程设计图
2、《麒龙中央商务大厦一期办公楼岩土工程勘察报告》3、有关法律规范:1工程测量法律规范2建筑地基处理技术法律规范3建筑桩基技术法律规范4建筑地基基础工程施工验收法律规范5高层建筑箱形与筏形基础技术法律规范4、现场实际情况
5、本公司有关孔桩施工的标准及施工经验

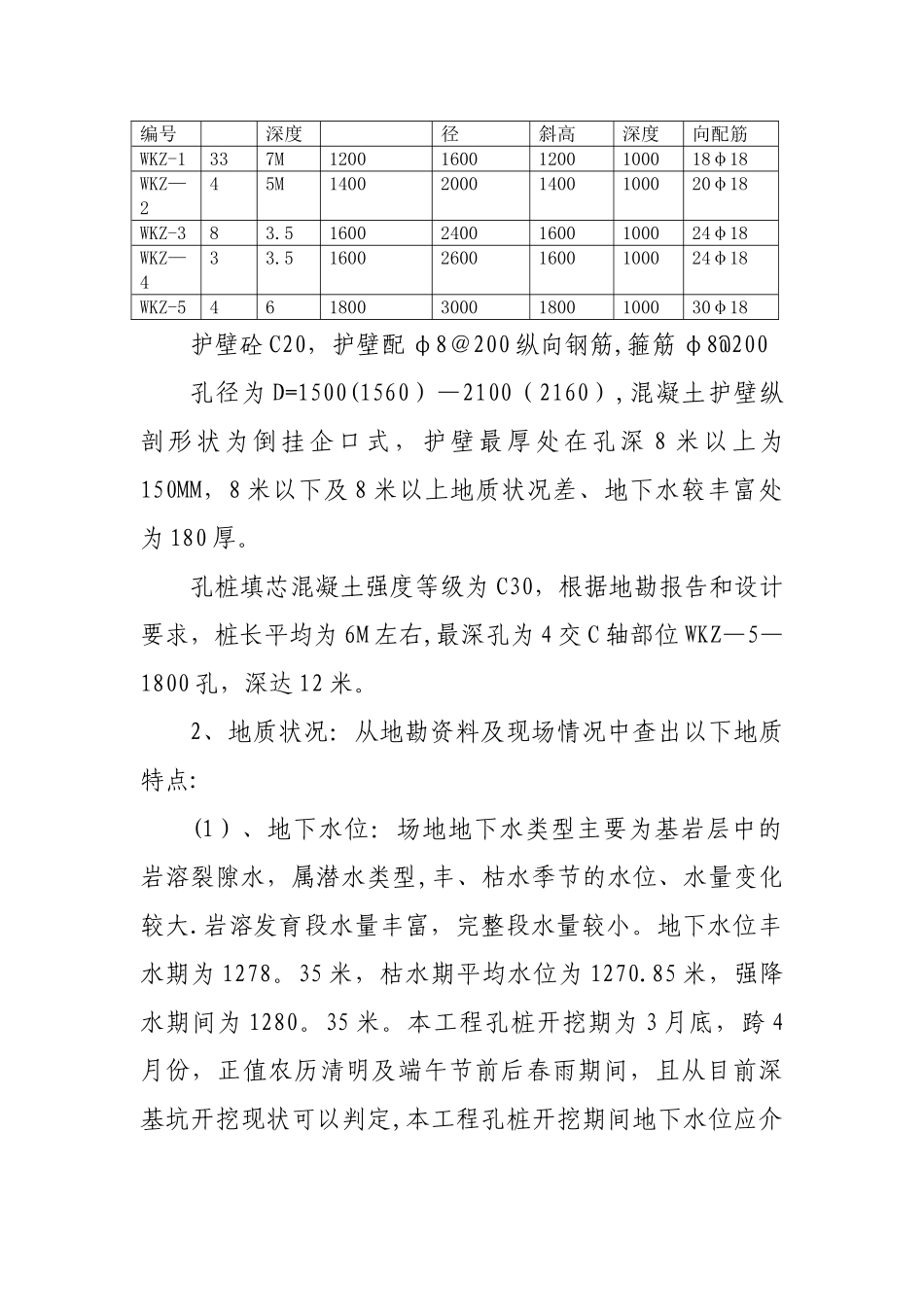

二、工程概况:1、孔桩特点:本工程为人工挖孔桩,数量表 1 所示孔桩、数量、直径、桩长及纵向配筋表 表一孔桩数量平均桩身直径扩大头直扩大头嵌岩桩纵编号深度径斜高深度向配筋WKZ-1337M120016001200100018φ18WKZ—245M140020001400100020φ18WKZ-383
5160024001600100024φ18WKZ—433
5160026001600100024φ18WKZ-546180030001800100030φ18护壁砼 C20,护壁配 φ8@200 纵向钢筋,箍筋 φ8@200孔径为 D=1500(1560)—2100(2160),混凝土护壁纵剖形状为倒挂企口式,护壁最厚处在孔深 8 米以上为150MM,8 米以下及 8 米以上地质状况差、地下水较丰富处为 180 厚
孔桩填芯混凝土强度等级为 C30,根据地勘报告和设计要求,桩长平均为 6M 左右,最深孔为 4 交 C 轴部位 WKZ—5—1800 孔,深达 12 米

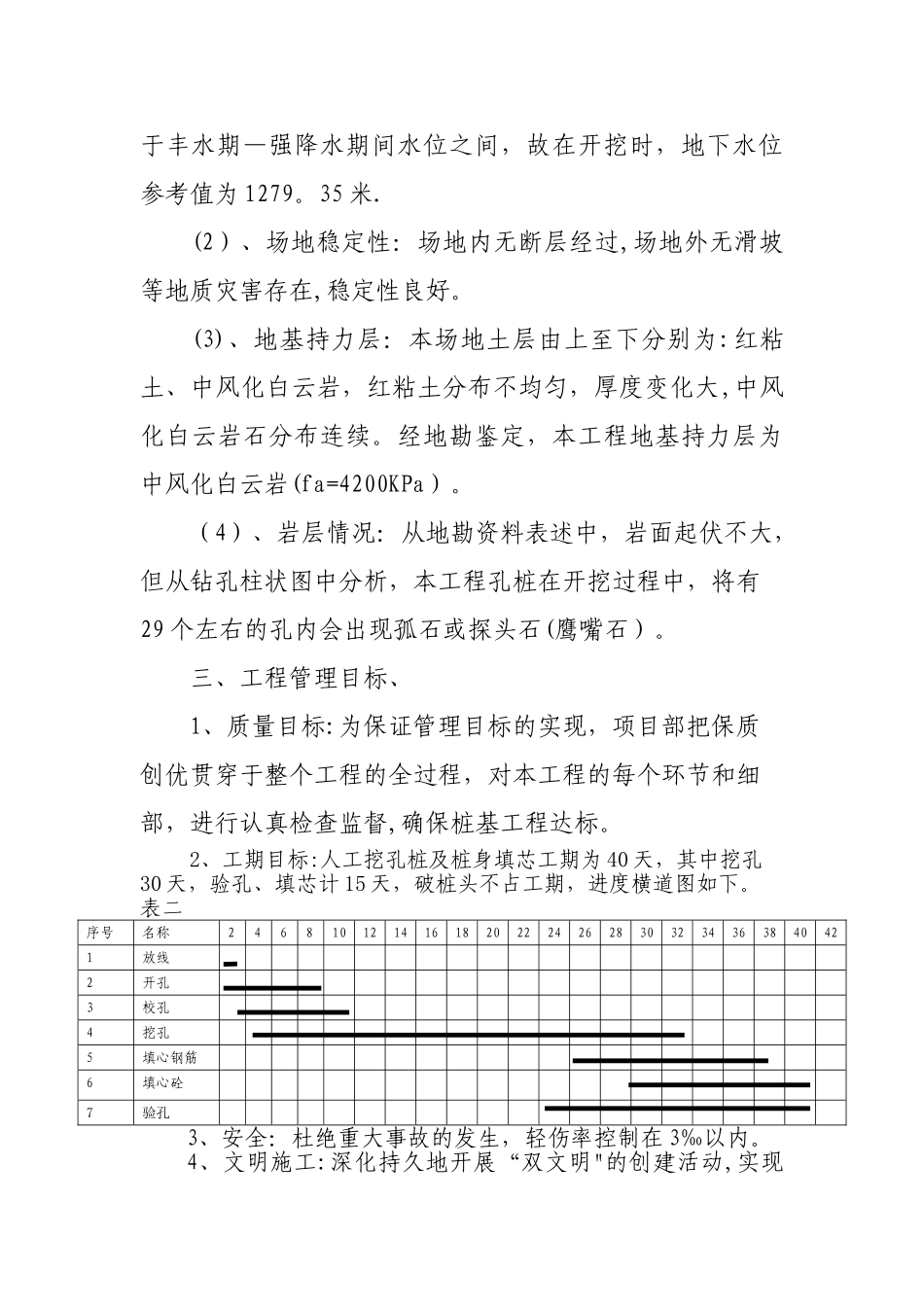

2、地质状况:从地勘资料及现场情况中查出以下地质特点:(1)、地下水位:场地地下水类型主要为基岩层
