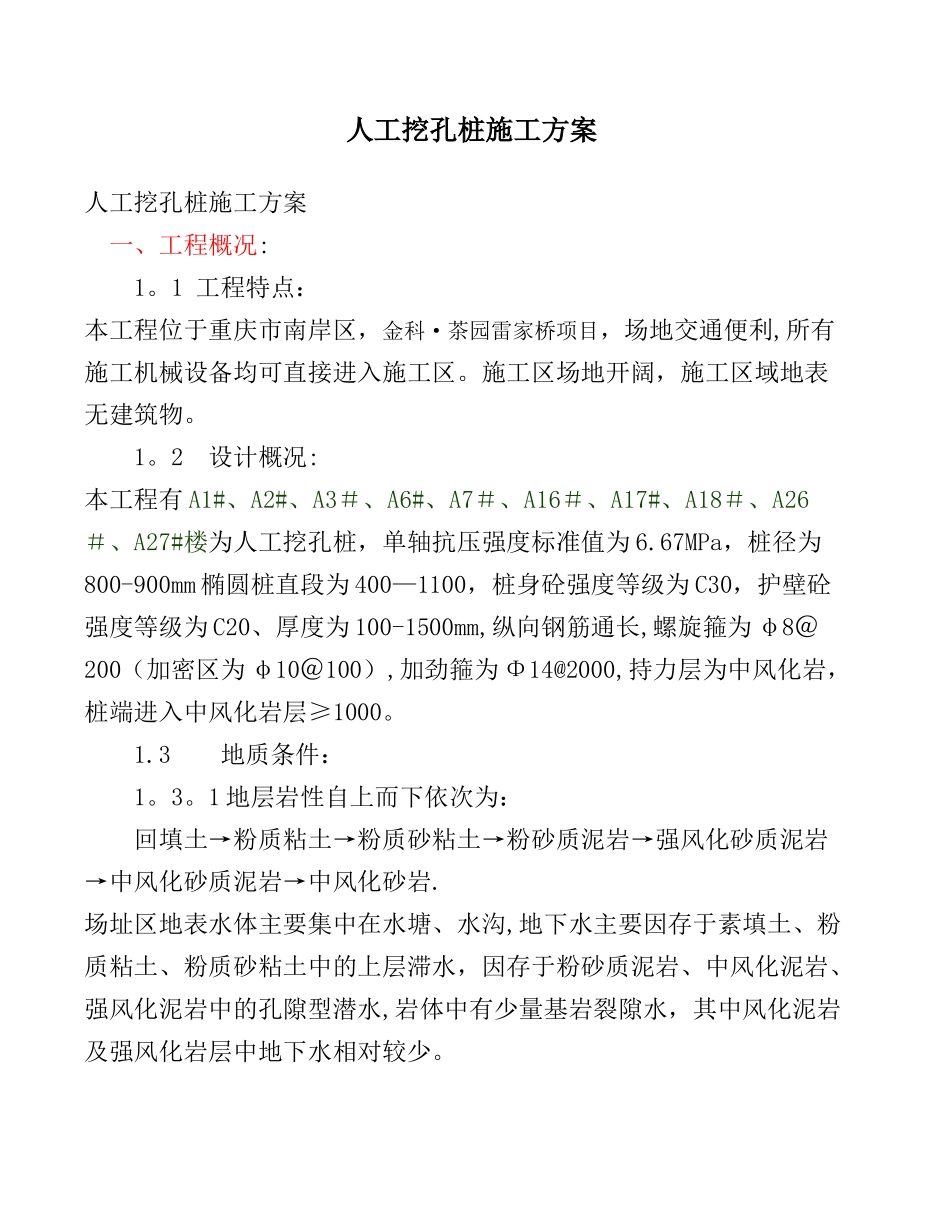

人工挖孔桩施工方案人工挖孔桩施工方案 一、工程概况: 1
1 工程特点:本工程位于重庆市南岸区,金科·茶园雷家桥项目,场地交通便利,所有施工机械设备均可直接进入施工区
施工区场地开阔,施工区域地表无建筑物
2 设计概况:本工程有 A1#、A2#、A3#、A6#、A7#、A16#、A17#、A18#、A26#、A27#楼为人工挖孔桩,单轴抗压强度标准值为 6
67MPa,桩径为800-900mm 椭圆桩直段为 400—1100,桩身砼强度等级为 C30,护壁砼强度等级为 C20、厚度为 100-1500mm,纵向钢筋通长,螺旋箍为 φ8@200(加密区为 φ10@100),加劲箍为 Φ14@2000,持力层为中风化岩,桩端进入中风化岩层≥1000
3 地质条件: 1
1 地层岩性自上而下依次为:回填土→粉质粘土→粉质砂粘土→粉砂质泥岩→强风化砂质泥岩→中风化砂质泥岩→中风化砂岩
场址区地表水体主要集中在水塘、水沟,地下水主要因存于素填土、粉质粘土、粉质砂粘土中的上层滞水,因存于粉砂质泥岩、中风化泥岩、强风化泥岩中的孔隙型潜水,岩体中有少量基岩裂隙水,其中风化泥岩及强风化岩层中地下水相对较少
2 地质状况分析:本工程地质条件极为复杂,施工难度极大,主要表现如以下方面:① 场地高低,地下水位较高,回填土较深,局部孔位有淤泥质土,造成塌孔或成孔困难
清孔难度较高
② 人工挖孔较难,因回填土较深、中风化岩岩石较硬,抗压强度达20Mpa,1
4 本工程特点、难点及应对措施① 本工程工作量大,工期紧应对措施:成井组织 50 组(100 人)民工同时开挖,可同时开挖约 100个桩井,灌注设备上两套(备用一套),电为接通同时准备120Kw、250Kw 柴油发电机组二台,可 24 小时组织施工

② 周转场地和进场道路为新填土区,且正处于雨季应对措施:进场道路和砼搅拌站及
