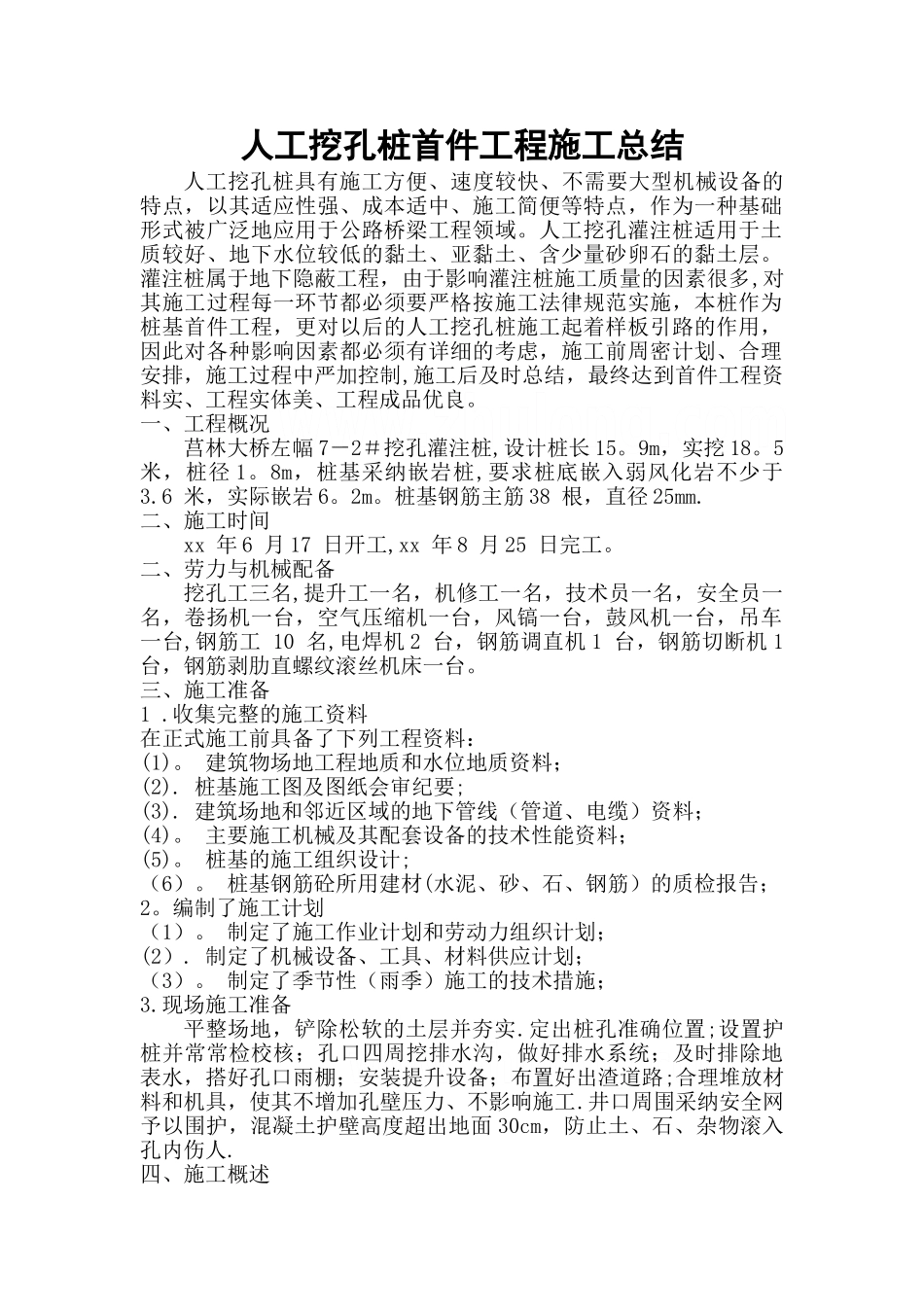

人工挖孔桩首件工程施工总结人工挖孔桩具有施工方便、速度较快、不需要大型机械设备的特点,以其适应性强、成本适中、施工简便等特点,作为一种基础形式被广泛地应用于公路桥梁工程领域
人工挖孔灌注桩适用于土质较好、地下水位较低的黏土、亚黏土、含少量砂卵石的黏土层
灌注桩属于地下隐蔽工程,由于影响灌注桩施工质量的因素很多,对其施工过程每一环节都必须要严格按施工法律规范实施,本桩作为桩基首件工程,更对以后的人工挖孔桩施工起着样板引路的作用,因此对各种影响因素都必须有详细的考虑,施工前周密计划、合理安排,施工过程中严加控制,施工后及时总结,最终达到首件工程资料实、工程实体美、工程成品优良
一、工程概况莒林大桥左幅 7-2#挖孔灌注桩,设计桩长 15
9m,实挖 18
5 米,桩径 1
8m,桩基采纳嵌岩桩,要求桩底嵌入弱风化岩不少于3
6 米,实际嵌岩 6
桩基钢筋主筋 38 根,直径 25mm
二、施工时间xx 年 6 月 17 日开工,xx 年 8 月 25 日完工
二、劳力与机械配备挖孔工三名,提升工一名,机修工一名,技术员一名,安全员一名,卷扬机一台,空气压缩机一台,风镐一台,鼓风机一台,吊车一台,钢筋工 10 名,电焊机 2 台,钢筋调直机 1 台,钢筋切断机 1 台,钢筋剥肋直螺纹滚丝机床一台

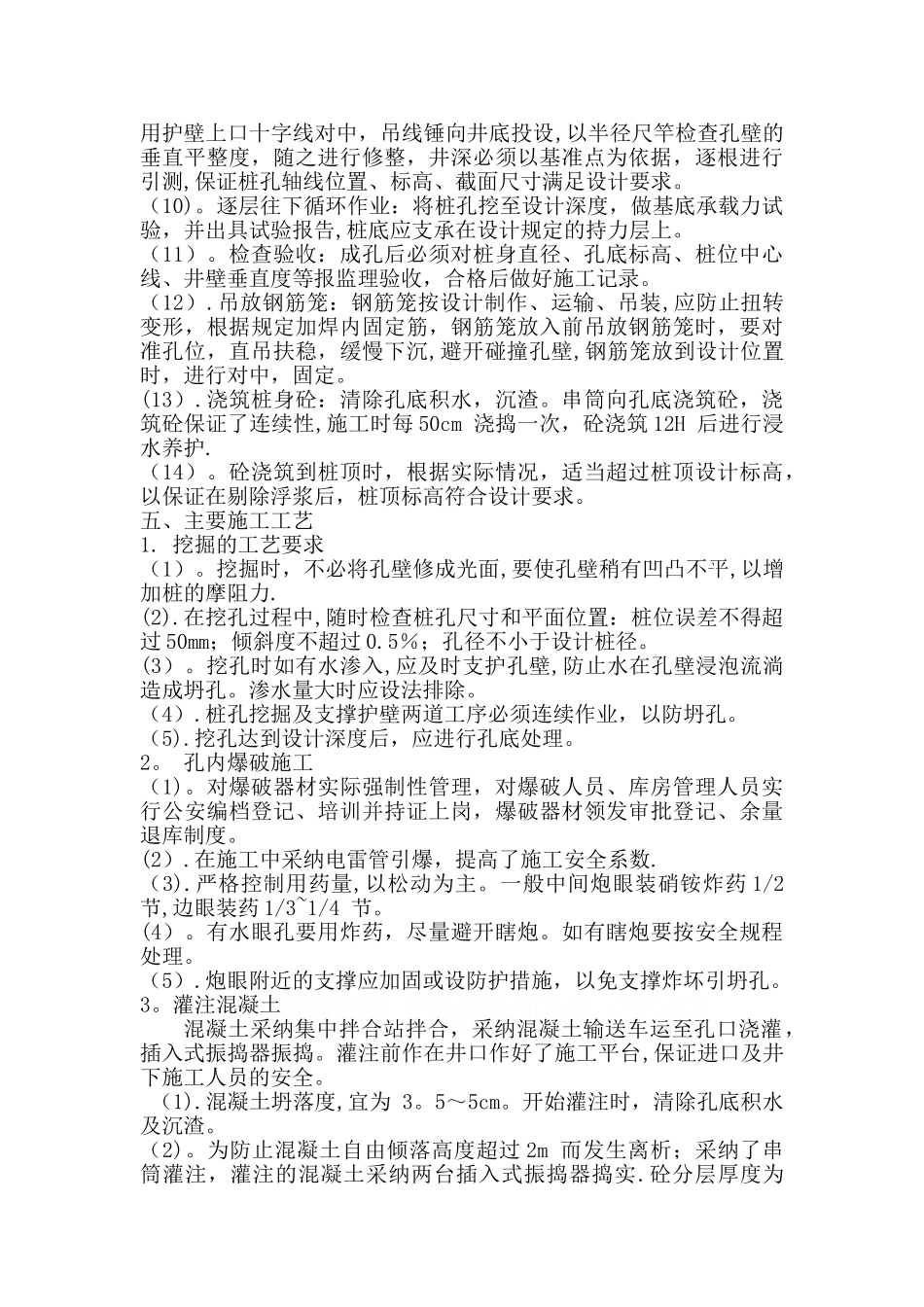

三、施工准备1
收集完整的施工资料在正式施工前具备了下列工程资料:(1)
建筑物场地工程地质和水位地质资料;(2)
桩基施工图及图纸会审纪要;(3)
建筑场地和邻近区域的地下管线(管道、电缆)资料;(4)
主要施工机械及其配套设备的技术性能资料;(5)
桩基的施工组织设计;(6)
桩基钢筋砼所用建材(水泥、砂、石、钢筋)的质检报告;2
编制了施工计划(1)
制定了施工作业计划和劳动力组织计划;(2)
制定了机械设备、工具、材料供应计划;(3)
制定了季节性(雨季
