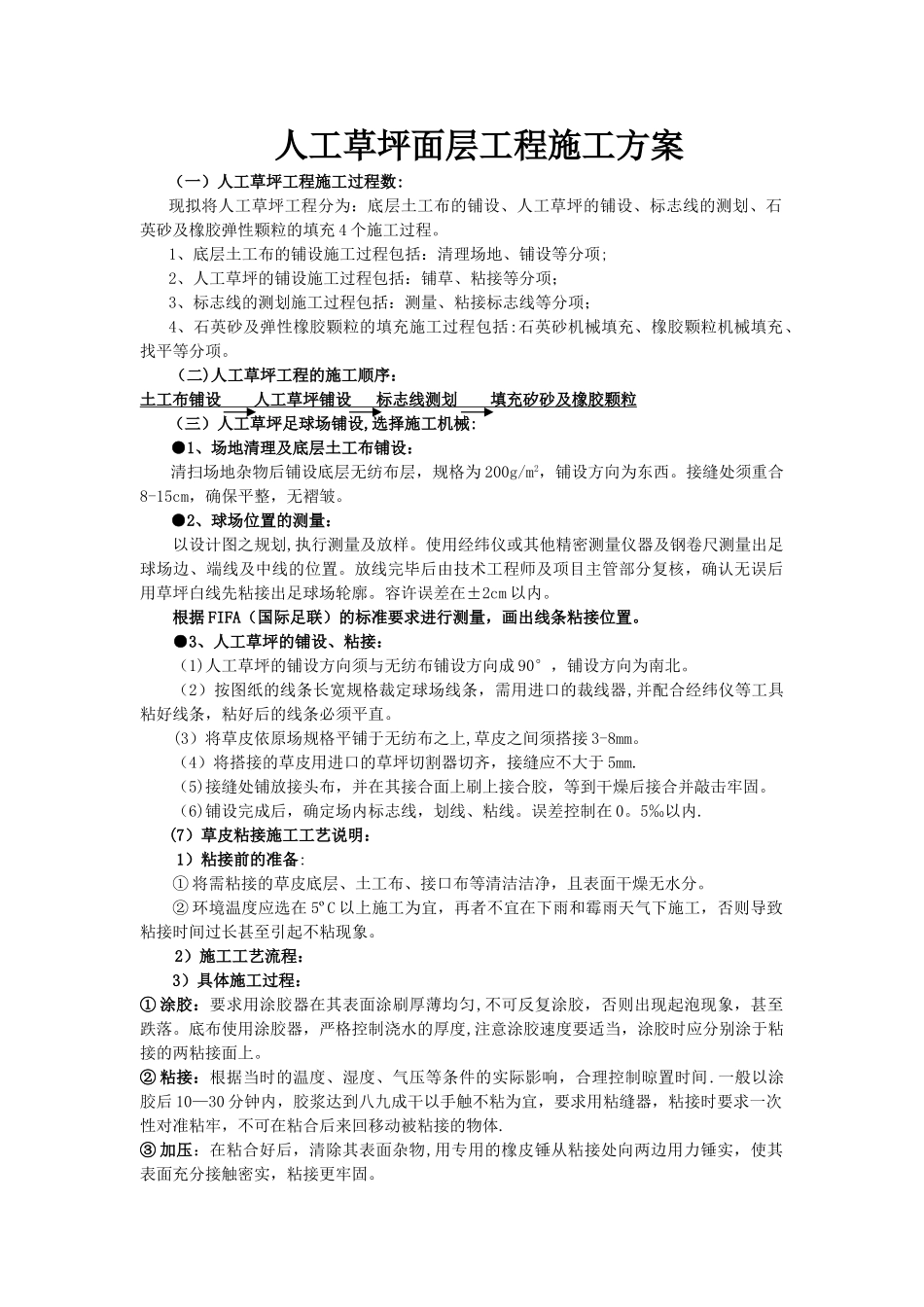

人工草坪面层工程施工方案(一)人工草坪工程施工过程数:现拟将人工草坪工程分为:底层土工布的铺设、人工草坪的铺设、标志线的测划、石英砂及橡胶弹性颗粒的填充 4 个施工过程
1、底层土工布的铺设施工过程包括:清理场地、铺设等分项;2、人工草坪的铺设施工过程包括:铺草、粘接等分项;3、标志线的测划施工过程包括:测量、粘接标志线等分项;4、石英砂及弹性橡胶颗粒的填充施工过程包括:石英砂机械填充、橡胶颗粒机械填充、找平等分项
(二)人工草坪工程的施工顺序: 土工布铺设 人工草坪铺设 标志线测划 填充矽砂及橡胶颗粒(三)人工草坪足球场铺设,选择施工机械:●1、场地清理及底层土工布铺设:清扫场地杂物后铺设底层无纺布层,规格为 200g/m2,铺设方向为东西
接缝处须重合8-15cm,确保平整,无褶皱
●2、球场位置的测量:以设计图之规划,执行测量及放样
使用经纬仪或其他精密测量仪器及钢卷尺测量出足球场边、端线及中线的位置
放线完毕后由技术工程师及项目主管部分复核,确认无误后用草坪白线先粘接出足球场轮廓
容许误差在±2cm 以内
根据 FIFA(国际足联)的标准要求进行测量,画出线条粘接位置
●3、人工草坪的铺设、粘接:(1)人工草坪的铺设方向须与无纺布铺设方向成 90°,铺设方向为南北
(2)按图纸的线条长宽规格裁定球场线条,需用进口的裁线器,并配合经纬仪等工具粘好线条,粘好后的线条必须平直
(3)将草皮依原场规格平铺于无纺布之上,草皮之间须搭接 3-8mm
(4)将搭接的草皮用进口的草坪切割器切齐,接缝应不大于 5mm
(5)接缝处铺放接头布,并在其接合面上刷上接合胶,等到干燥后接合并敲击牢固
(6)铺设完成后,确定场内标志线,划线、粘线
误差控制在 0
(7)草皮粘接施工工艺说明:1)粘接前的准备:① 将需粘接的草皮底层、土工布、接口布等清洁洁净,且表面干燥无水分
