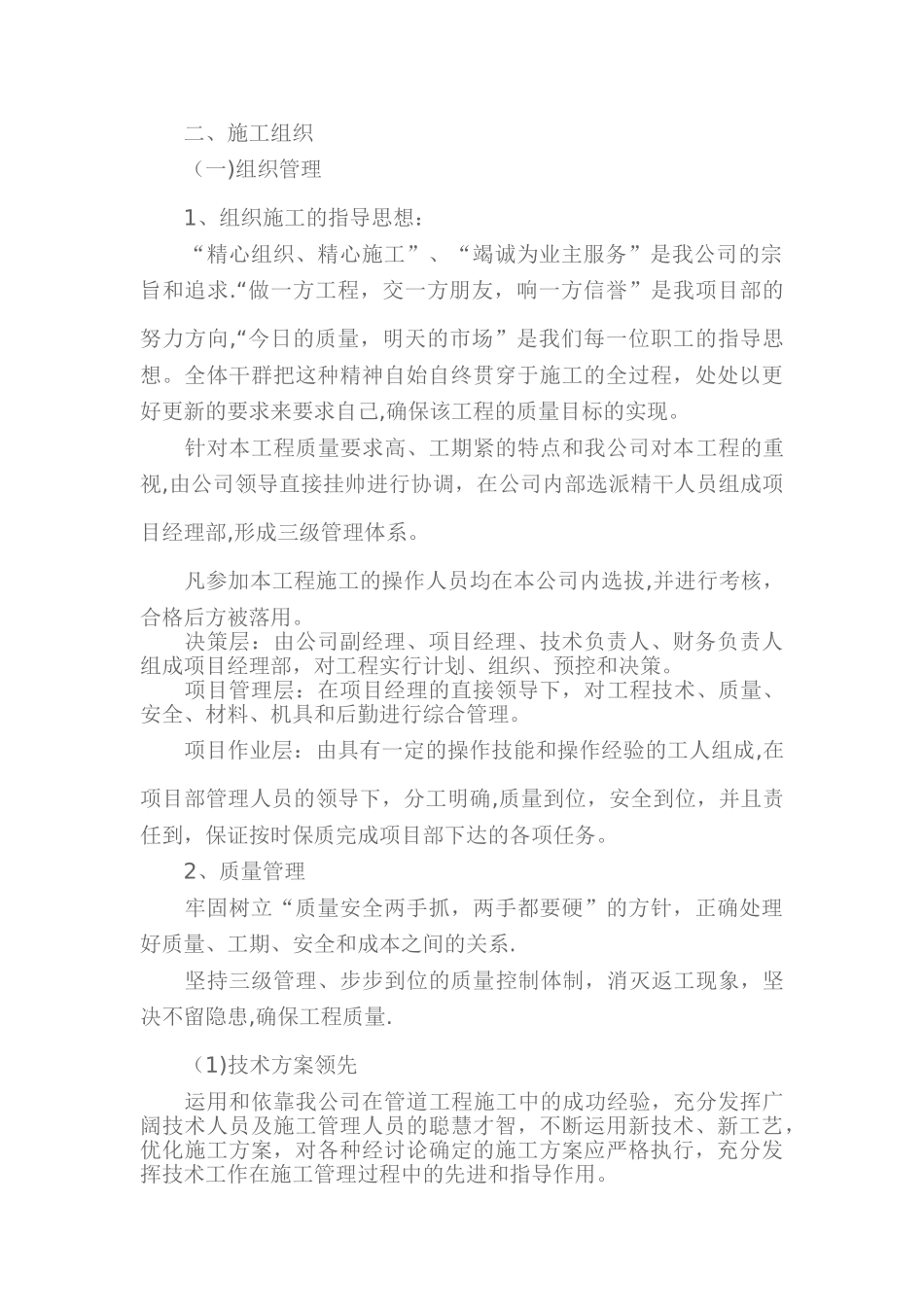

一、工程概况 (一) 工程概述 某 5#泵站外部管道工程地处镇江新区大港镇,属 5#泵站配套工程。该工程项目地处大港河边,主要工程项目包括:W0DN600玻璃钢重力流污水管道 34 米,W0DN600 玻璃钢重力流管道 43 米污水管道,W1DN500 玻璃钢压力管道 114。8 米,5。0*2.0*3.2米消能井一座.经现场察看,欲施工的 W0DN600 玻璃钢重力流管道 43 米污水管道,中心北距大港河驳岸边 2—4 米,南距新建住宅楼(在建)3—5 米,管道需埋深 6.5 米左右,如进行大开挖施工,将直接影响新建住宅楼和大港河驳岸的安全,且经现场察看正在施工的 5#泵站地基土质 3 米以下均为流砂,如采纳大开挖施工,无法放坡.签于以上情况,我们决定对该段管道实行井点降水配合顶管施工方案,并将 DN600 玻璃钢管改为 DN1000 钢筋砼 T 型顶管,增设 5.0*4.0*7.5 米沉井一座,作为顶管施工的工作坑。 (二)地形地貌 根据现场察看,施施工场地段场地窄小,且北面沿河,南面紧靠住宅楼,而且,5#泵站及大楼正处在施工阶段,施工干扰较大,同时材料进场也有一定的难度,为了工程的顺利进行与按期竣工,施工队进场后应合理布置,穿插施工,克服施工干扰。 (三)水文气象 本工程地处沿江亚热带气候区,冬季寒冷干燥,夏季炎热,四季分明,春夏气候多变,雨水较多,地下水位偏高,同时 4—5 月份进入汛期。因此,施工时要抓住有利季节,尽量在非雨季节施工,确保汛期前完成全部工作量。同时需做顶管施工的管道管底高程在吴淞高程±0.00 左右,在地下水位以下,又处在大港河旁,给施工带来一定难度,因此降水及排水是整个工程的关键。 二、施工组织 (一)组织管理 1、组织施工的指导思想: “精心组织、精心施工”、“竭诚为业主服务”是我公司的宗旨和追求.“做一方工程,交一方朋友,响一方信誉”是我项目部的努力方向,“今日的质量,明天的市场”是我们每一位职工的指导思想。全体干群把这种精神自始自终贯穿于施工的全过程,处处以更好更新的要求来要求自己,确保该工程的质量目标的实现。 针对本工程质量要求高、工期紧的特点和我公司对本工程的重视,由公司领导直接挂帅进行协调,在公司内部选派精干人员组成项目经理部,形成三级管理体系。 凡参加本工程施工的操作人员均在本公司内选拔,并进行考核,合格后方被落用。 决策层:由公司副经理、项目经理、技术负责人、财务负责人组成项目经理部,对工程实行计划、组织、预控和决策。 项目管理层...
