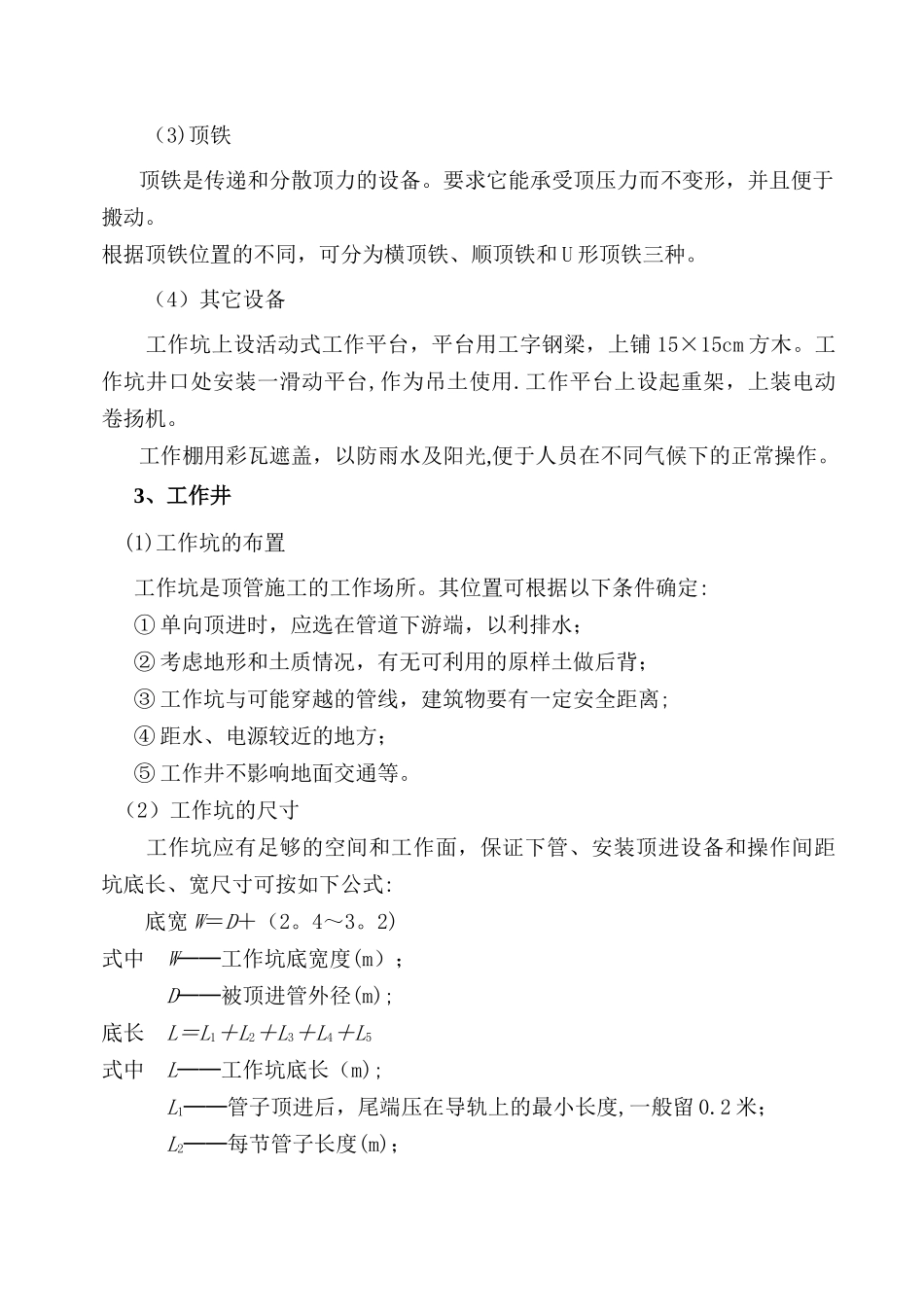

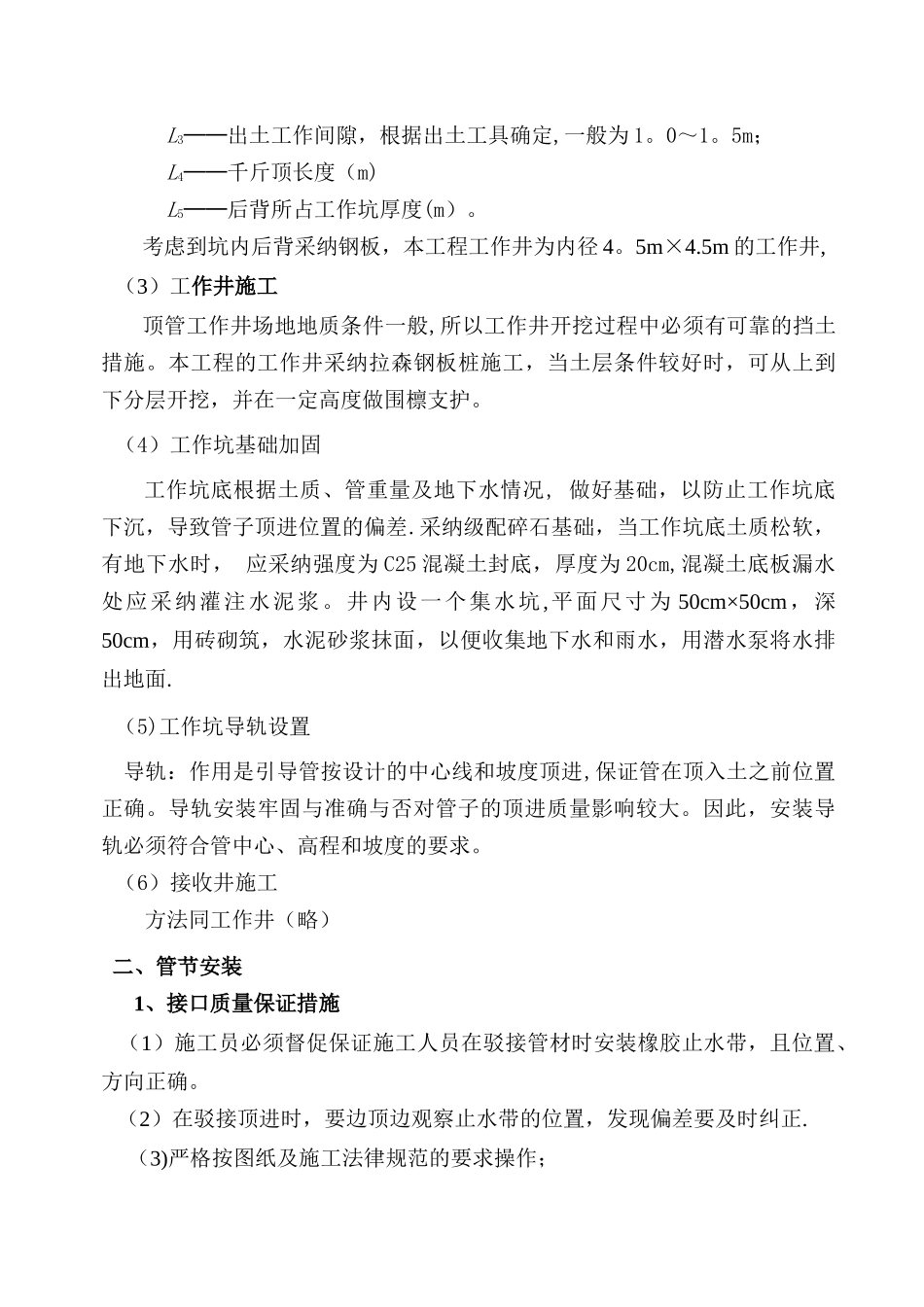

XXX 工程顶管专项施工方案编制人:审核人:XXXX 工程二〇一四年一、顶管施工措施根据现场布置,先施工顶管工作井。顶管实行 24 小时不间断施工,以缩短工期。1、顶管施工流程图:2、顶进设备 顶进设备主要包括千斤顶、高压油泵、顶铁、工具管及运出土设备等。 (1)千斤顶 千斤顶是掘进顶管的主要设备,本工程采纳液压千斤顶. 千斤顶在工作坑内的布置应与管体中心线一致,顶力合力作用点与管壁反作用力作用点应在同一轴线,防止产生顶时折力偶,造成顶进偏差。根据施工经验,采纳人工挖运土方时,管上半部管壁与土壁有间隙时,千斤顶的着力点作用在管子垂直直径的 1/4~1/5 处为宜。(2)高压油泵 由电动机带动油泵工作,选用额定压力为 62MPa 的 ZB-500 注塞泵,经分配器,控制阀进入千斤顶。砌筑井体工作井施工工作井施工浇筑砼浇筑砼钢筋制安钢筋制安工作井后背施工工作井后背施工顶管设备安装顶管设备安装检查顶管设备备备检查顶管设备备备开机顶进开机顶进管内挖泥管内挖泥下一节管吊装下一节管吊装接管接管正常顶进正常顶进回收掘进回收掘进管道贯穿管道贯穿回填回填泥土外运泥土外运测量控制及纠编测量控制及纠编注浆减阻注浆减阻竣工验收竣工验收测量定位测量定位 (3)顶铁顶铁是传递和分散顶力的设备。要求它能承受顶压力而不变形,并且便于搬动。根据顶铁位置的不同,可分为横顶铁、顺顶铁和 U 形顶铁三种。 (4)其它设备 工作坑上设活动式工作平台,平台用工字钢梁,上铺 15×15cm 方木。工作坑井口处安装一滑动平台,作为吊土使用.工作平台上设起重架,上装电动卷扬机。工作棚用彩瓦遮盖,以防雨水及阳光,便于人员在不同气候下的正常操作。3、工作井(1)工作坑的布置工作坑是顶管施工的工作场所。其位置可根据以下条件确定:① 单向顶进时,应选在管道下游端,以利排水;② 考虑地形和土质情况,有无可利用的原样土做后背;③ 工作坑与可能穿越的管线,建筑物要有一定安全距离;④ 距水、电源较近的地方;⑤ 工作井不影响地面交通等。(2)工作坑的尺寸 工作坑应有足够的空间和工作面,保证下管、安装顶进设备和操作间距坑底长、宽尺寸可按如下公式: 底宽 W=D+(2。4~3。2)式中 W──工作坑底宽度(m); D──被顶进管外径(m);底长 L=L1+L2+L3+L4+L5 式中 L──工作坑底长(m); L1──管子顶进后,尾端压在导轨上的最小长度,一般留 0.2 米; L2──每节管子长度(m); L3──出土工作间隙,...
