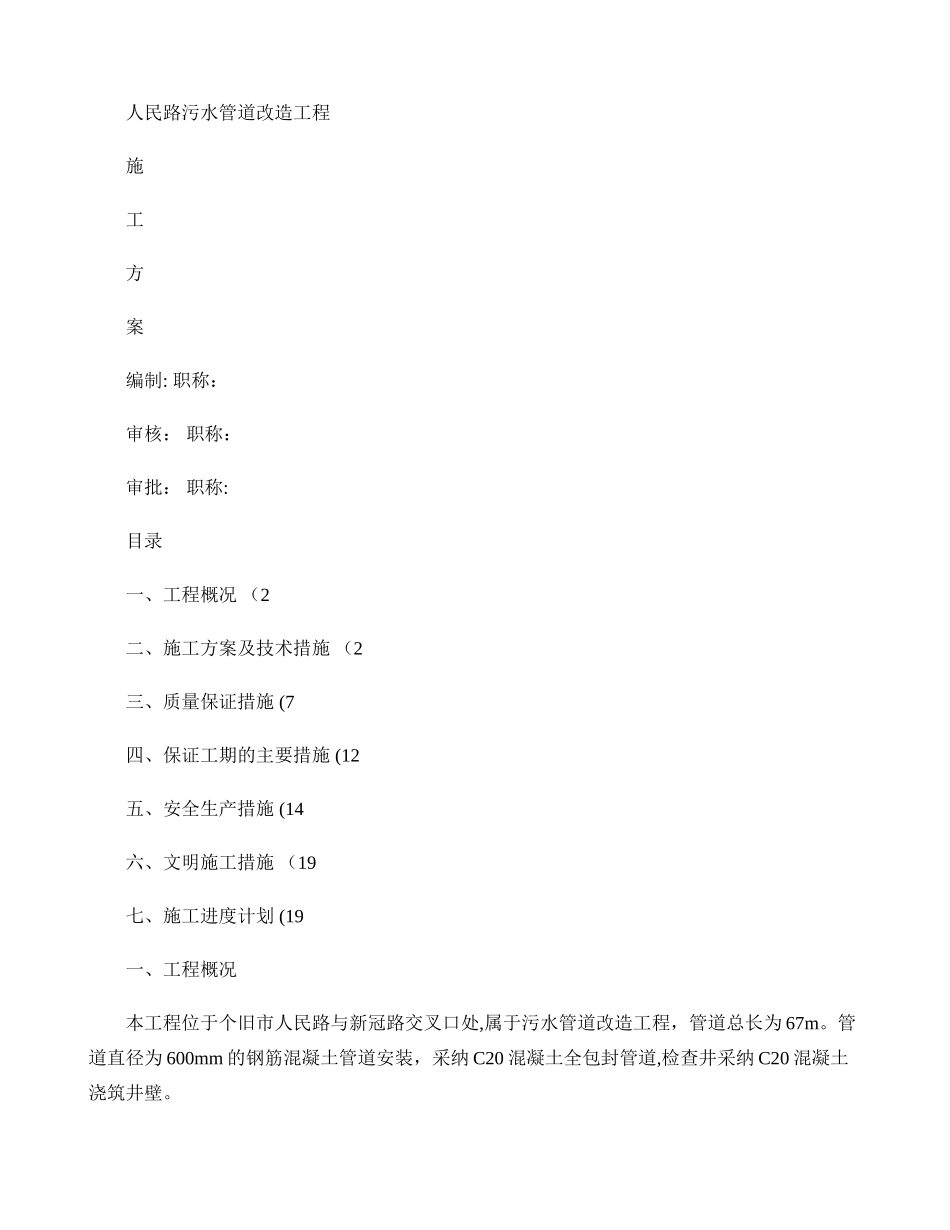

人民路污水管道改造工程施工方案编制: 职称: 审核: 职称: 审批: 职称:目录 一、工程概况 (2 二、施工方案及技术措施 (2 三、质量保证措施 (7 四、保证工期的主要措施 (12 五、安全生产措施 (14 六、文明施工措施 (19 七、施工进度计划 (19一、工程概况本工程位于个旧市人民路与新冠路交叉口处,属于污水管道改造工程,管道总长为 67m。管道直径为 600mm 的钢筋混凝土管道安装,采纳 C20 混凝土全包封管道,检查井采纳 C20 混凝土浇筑井壁。工程计划开工时间为 20 年月日,计划 20 年月日完工。二、施工方案及技术措施1、污水管道施工工艺流程→→→→→测量放线沟槽开挖砼垫层施工管道安装、接口施工检查井施工沟槽全包封2、管沟开挖及支撑沟槽开挖以机械为主,人工配合的方法,进场后即可进行.管沟开挖分两段进行由低向高进行,先由红河大酒店向新华书店方向开挖 37m,待恢复能通车后再开挖剩下的 30m,主要目的是保证车辆通行、排水方向,便于安装砼管。管沟开挖保证沟底留 20—30cm 土层,垫层施工前用人工整平挖除。本工程沟槽开挖放坡系数为 1:0.75,加快施工进度;若遇有些段落的土质状况较差时使用杉木支撑。开挖验槽后,要立即组织连续作业安装,并及时验收包封砼、以减小边坡滑动的可能性,因此要求开挖前管材,及配件要提前进场,并置于场地周围,以便加快进度;开挖沟槽与安装管道要连续作业,以免沟槽开挖后因后续工序施工时间过长而导致边坡产生不稳定.3、管沟内排水为保证工程实施快捷、施工安全、防止边坡倒塌,在开挖时要做好沟槽内排水工作,准备好水泵,并在槽底设置 0.35*0。35M 的排水沟每 50m 左右(视水量情况在沟槽底设一个集水井,集水井避开检查井位置,并超沟底深 0.6 米左右;集水井用砖砌,上口标高与槽底平,井外视情况可填入 30cm 碎石等滤水材料,使水流入集水井,再用水泵排出,以达到沟底降水目的.集水井在沟槽回填前拆除。4、管道铺设(1、垫层平基验收合格后,达到一定的强度即可安管。把混凝土管运至施工现场,沿线摊开,做好严格按产品标准进行逐节检验,不符合标准的不得使用。管材要经试验合格后才能使用,并要有质保单,合格证书.在施工时,排管前做好清除基础表面污泥、杂物和积水,复核好高程样板的中心位置与标高。排管自下游排向上游。下管采纳人工和 8T 汽车吊配合。铺管时,将管节平稳吊下,用手拉葫芦吊将管子平移到排管的接口处,用人工安排放置,调整管节的...
