人行道施工技术交底

人行道施工技术交底_第1页

1/5
人行道施工技术交底_第2页

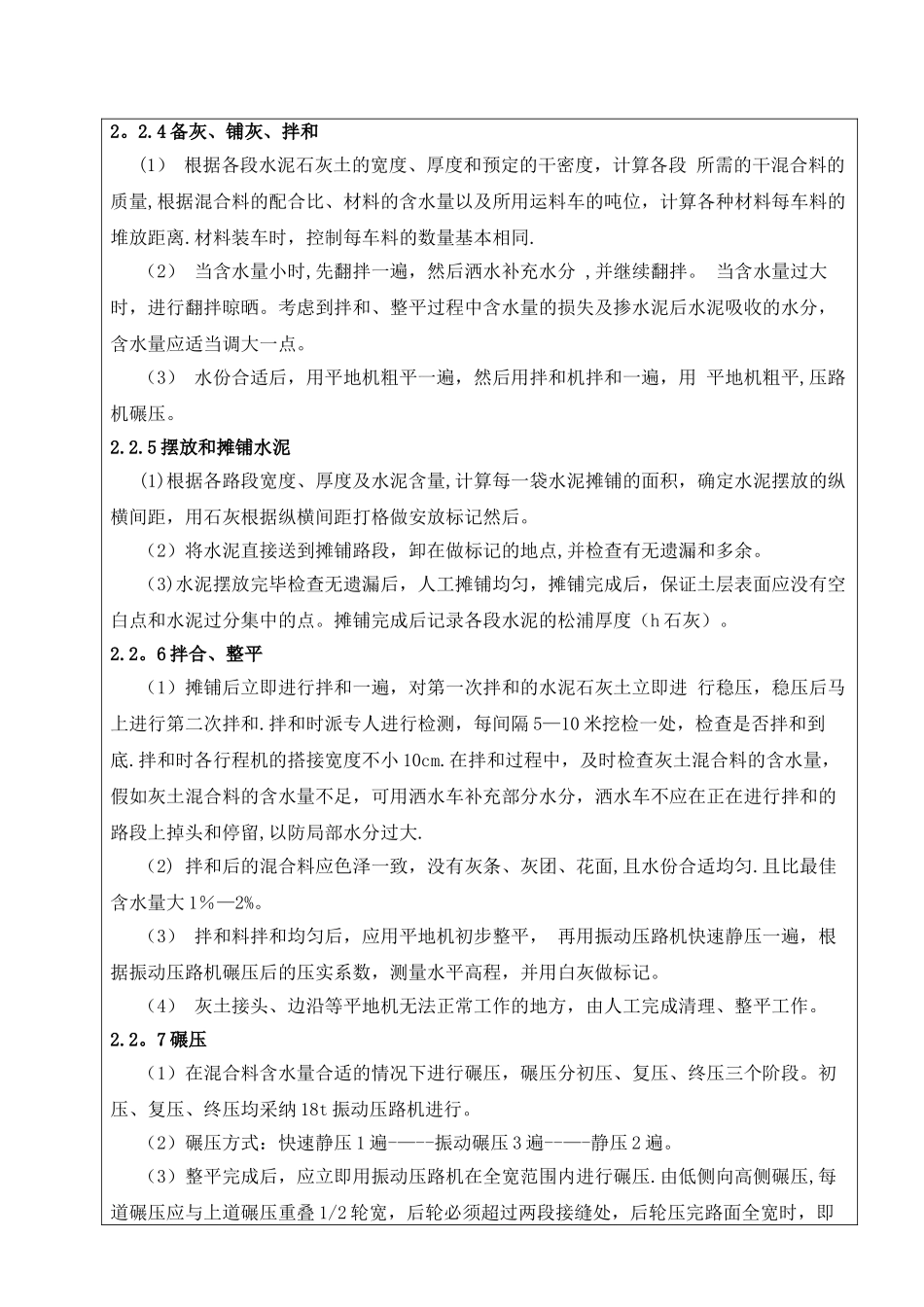

2/5
人行道施工技术交底_第3页

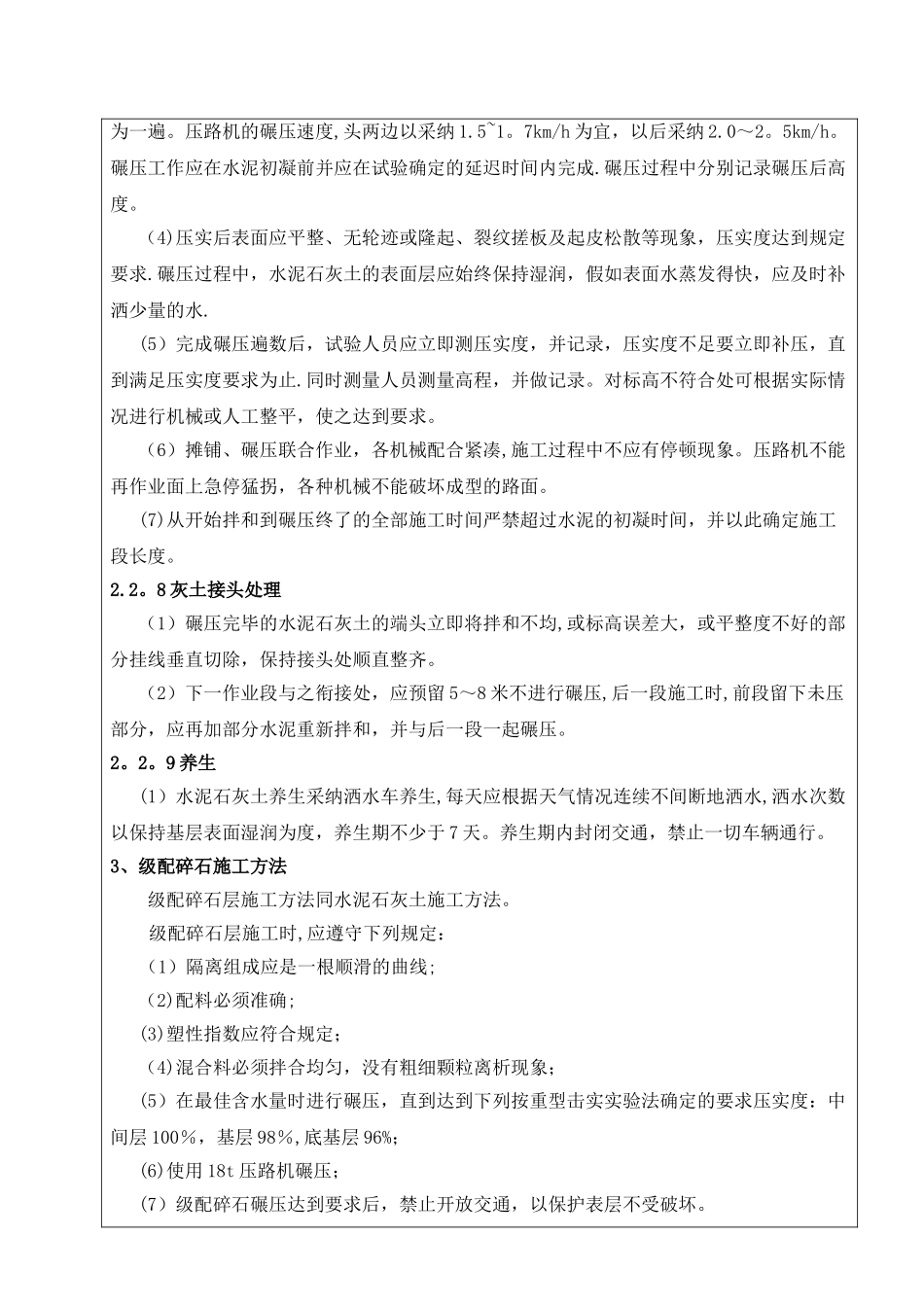

3/5
人行道施工 技术交底施工企业: NO:工程名称交底人施工部位交底时间交底内容:施工方法及注意事项1、施工工艺流程:施工放样→挖埋铺设人行道下各种管线(热力管道、照明线) →素土夯实→拌和 20㎝厚水泥石灰土(15cm 厚级配碎石)→浆砌人行道砖、盲道砖、围树砖→勾缝→养护2、水泥石灰土施工方法2.1 水泥石灰土施工工艺流程施工准备→路基整平、碾压 →施工放样→灰土铺筑→打方格线卸灰→拌合机拌合灰土→灰土摊铺、粗平→加水泥拌合灰土→灰土整平、碾压→自检合格→监理验收通过→养生水泥石灰土施工时,应遵循下列规定:细粒土应尽可能粉碎,土块最大尺寸不应大于15mm。配料应准确。采纳路拌法施工,石灰应摊铺均匀.洒水、拌和应均匀。应在混合料处于最佳含水量(1%~2%)碾压。严格控制厚度和高程,人行道横坡为 2%.2.2 施工方法2。2.1 整平路基施工时应在清楚含有植物根系、腐殖质、有机杂质等无法压实的土后将该路段路槽范围内的粉质黏土(黏土)挖除清运,选用符合质量要求的黏土分层回填、压实,人行道土基压实度不小于 93%.热力管道基坑与低压电缆沟回填按设计路基压实度回填至路床高程顶面后,采纳平地机进行整平,整平完成后由测量队路床各断面高程及坡度,符合设计要求后做路基弯沉试验,压实度及弯沉试验全部合格后可以申请路基验收.验收合格后可以进行下道工序施工.2。2.2 施工前准备准备下承层:在施工前对下承层进行检查验收。用压路机碾压 2 遍,如表面平整、坚实,没有松散和软弱点才可以施工,否则要进行处理并请现场监理验收,合格后在上土前洒水湿润下承层. 施工前对各种施工机械做全面检查、调试,使其性能处于良好状态。2。2。3 施工放样根据设计在土基上精确的恢复中线,直线段每 15~20m 设一桩,平曲线段每 10~15m设一桩,并在两侧路肩边缘外设指示桩.同时在两侧指示桩上用明显标记标记出水泥石灰土层边缘的设计高.2。2.4 备灰、铺灰、拌和 (1) 根据各段水泥石灰土的宽度、厚度和预定的干密度,计算各段 所需的干混合料的质量,根据混合料的配合比、材料的含水量以及所用运料车的吨位,计算各种材料每车料的堆放距离.材料装车时,控制每车料的数量基本相同. (2) 当含水量小时,先翻拌一遍,然后洒水补充水分 ,并继续翻拌。 当含水量过大时,进行翻拌晾晒。考虑到拌和、整平过程中含水量的损失及掺水泥后水泥吸收的水分,含水量应适当调大一点。 (3) 水份合适后,用平地机粗平一遍,然后用...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人行道施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
