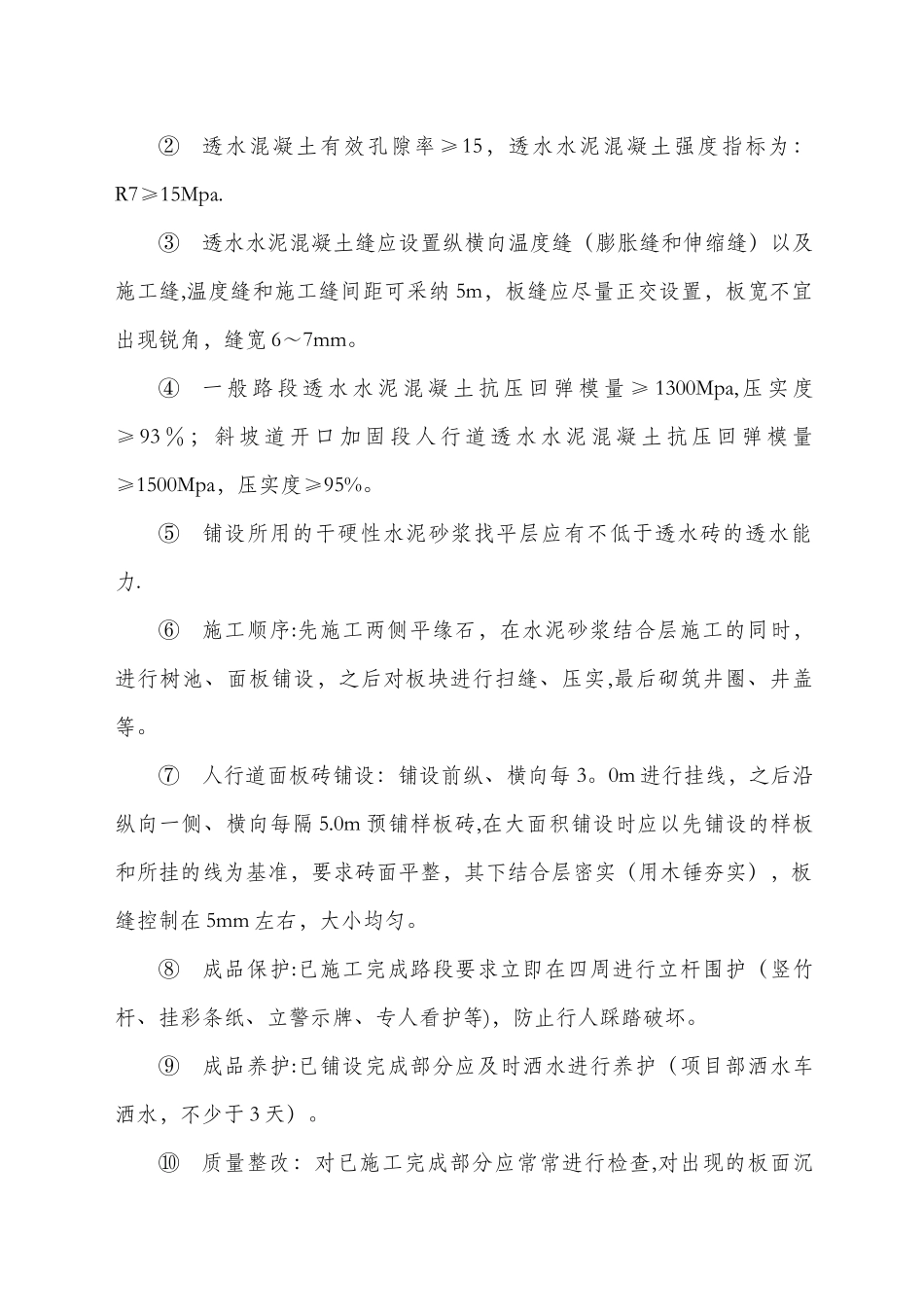

XXX 工程人行道施工施工技术交底XX 公司XXX 工程项目部年 月 日人行道施工施工技术交底一、人行道概况XXX 工程项目人行道主要分布在道路两侧、公交车站台、通和及云龙交叉路口安全岛路面.人行道铺设总计工程量 50365㎡.二、人行道设计人行道标准宽度为 4。5m,从上往下结构层依次为 6 cm 厚透水砖、3 cm 厚干硬性水泥砂浆、15 cm 厚 C15 透水混凝土及 10cm 厚级配碎石。人行道透水砖采纳 30*30*6cm 灰色与深灰色相间透水砖,盲道采纳 25*25*6cm 中黄色透水盲道砖。树池尺寸为 1。5m*1.5m,间距 4。5m。详见《人行道铺装大样图》及《路面结构设计图》。三、施工要点 1.材料要求 ① 人行道面砖的抗压强度不小于 30Mpa,透水砖应满足透水砖技术指标表的要求.② 透水砖混凝土采纳普通硅酸盐水泥,强度等级为 42。5。③ 透水混凝土集料应满足下列规定:压碎值不大于 26%,最大粒径不宜大于 31.5mm,塑性指数宜小于 6,2。36mm 颗粒含量不超过 7%。④ 干硬性水泥砂浆拌合时加少量的水,砂浆按水泥:砂子=1:3~1:4 进行配制。2。施工要求及要点① 施工前的土基回弹模量 E0≥30Mpa,压实度≥90%。② 透水混凝土有效孔隙率≥15,透水水泥混凝土强度指标为:R7≥15Mpa.③ 透水水泥混凝土缝应设置纵横向温度缝(膨胀缝和伸缩缝)以及施工缝,温度缝和施工缝间距可采纳 5m,板缝应尽量正交设置,板宽不宜出现锐角,缝宽 6~7mm。④ 一 般 路 段 透 水 水 泥 混 凝 土 抗 压 回 弹 模 量 ≥ 1300Mpa, 压 实 度≥ 93 % ; 斜 坡 道 开 口 加 固 段 人 行 道 透 水 水 泥 混 凝 土 抗 压 回 弹 模 量≥1500Mpa,压实度≥95%。⑤ 铺设所用的干硬性水泥砂浆找平层应有不低于透水砖的透水能力.⑥ 施工顺序:先施工两侧平缘石,在水泥砂浆结合层施工的同时,进行树池、面板铺设,之后对板块进行扫缝、压实,最后砌筑井圈、井盖等。 ⑦ 人行道面板砖铺设:铺设前纵、横向每 3。0m 进行挂线,之后沿纵向一侧、横向每隔 5.0m 预铺样板砖,在大面积铺设时应以先铺设的样板和所挂的线为基准,要求砖面平整,其下结合层密实(用木锤夯实),板缝控制在 5mm 左右,大小均匀。 ⑧ 成品保护:已施工完成路段要求立即在四周进行立杆围护(竖竹杆、挂彩条纸、立警示牌、专人看护等),防止行人踩踏破坏。 ⑨ 成品养护:已铺设完成部分应及时洒水进行养护(项目部洒水...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人行道施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
