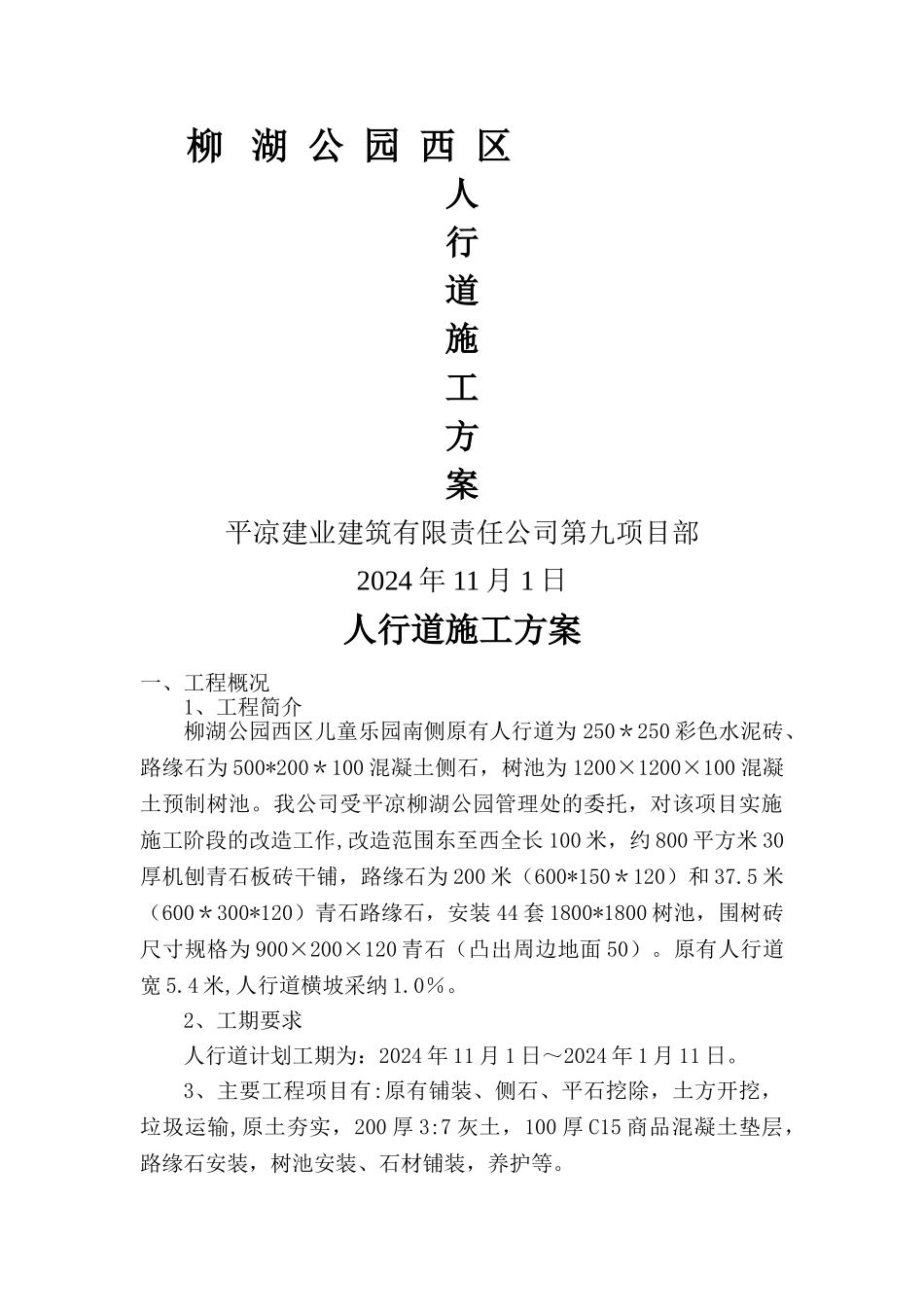

柳 湖 公 园 西 区人行道施工方案平凉建业建筑有限责任公司第九项目部2024 年 11 月 1 日人行道施工方案一、工程概况1、工程简介柳湖公园西区儿童乐园南侧原有人行道为 250*250 彩色水泥砖、路缘石为 500*200*100 混凝土侧石,树池为 1200×1200×100 混凝土预制树池
我公司受平凉柳湖公园管理处的委托,对该项目实施施工阶段的改造工作,改造范围东至西全长 100 米,约 800 平方米 30厚机刨青石板砖干铺,路缘石为 200 米(600*150*120)和 37
5 米(600*300*120)青石路缘石,安装 44 套 1800*1800 树池,围树砖尺寸规格为 900×200×120 青石(凸出周边地面 50)
原有人行道宽 5
4 米,人行道横坡采纳 1
2、工期要求人行道计划工期为:2024 年 11 月 1 日~2024 年 1 月 11 日
3、主要工程项目有:原有铺装、侧石、平石挖除,土方开挖,垃圾运输,原土夯实,200 厚 3:7 灰土,100 厚 C15 商品混凝土垫层,路缘石安装,树池安装、石材铺装,养护等
4、人员及机械安排:75 型挖机一台,75 型破裂机一台,10 吨自卸运输车 3 两,2
5 吨压路机一台,蛙式电夯一台,搅拌机 1 台,切割机 5 台,工人 20 人,临时用电采纳公园原有配置电源
二、施工程序1、施工工艺流程:施工放样→挖埋铺设人行道下各种管线(照明线等) →素土夯实→200 厚 3:7 灰土垫层→100 厚 C15 砼结构层→浆砌人行道砖(围树砖、路缘石) →勾缝→养护
2.施工方法(1)人行道土方、碎石回填、平整、碾压同路基填筑
(2)C15 砼结构层施工时,砼的级配、振捣、厚度控制、高程、人行道横坡必段符合设计和施工验收法律规范要求

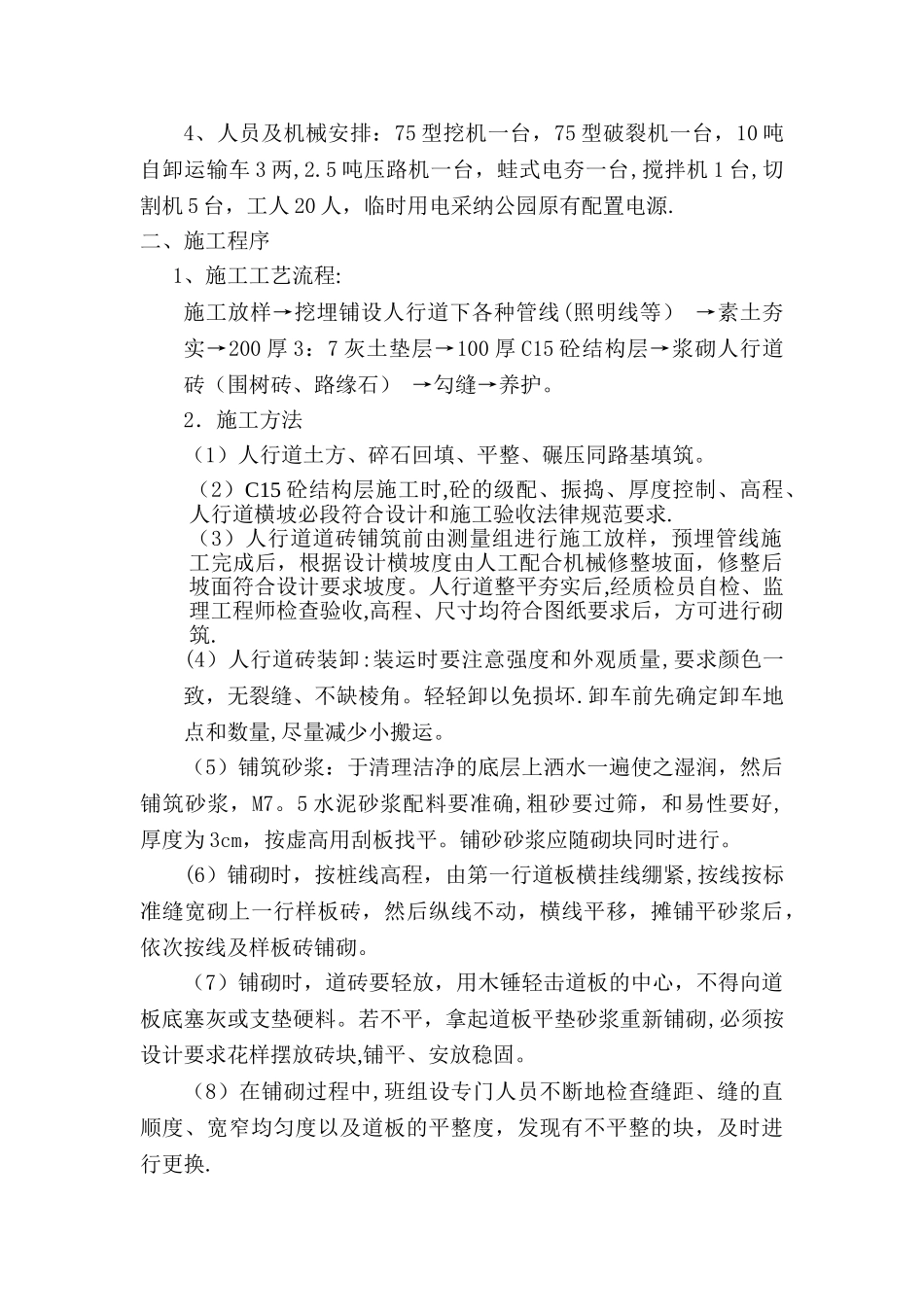

(3)人行道道砖铺筑前由测量组进行施工放样,预埋管线施
