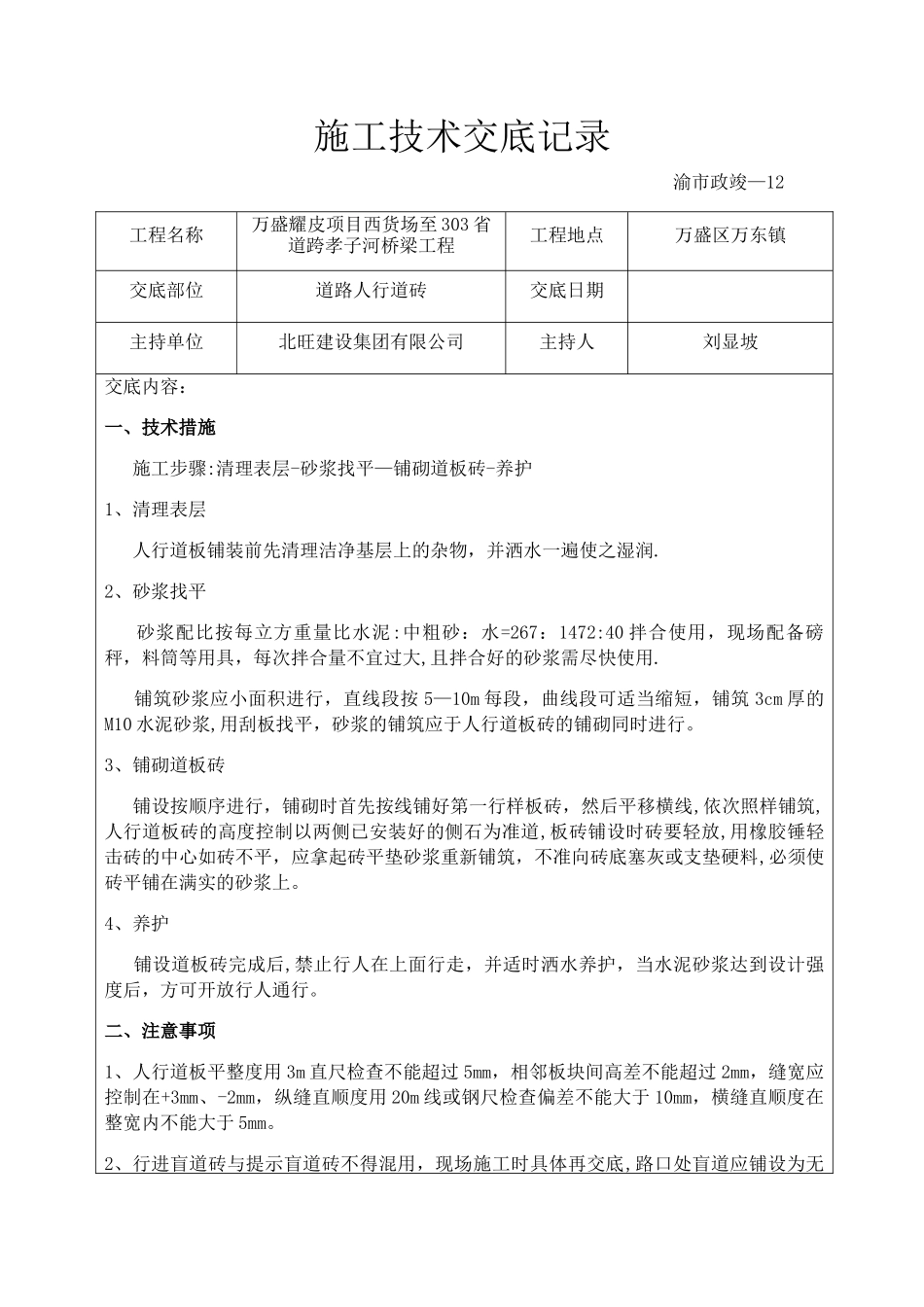

施工技术交底记录 渝市政竣—12工程名称万盛耀皮项目西货场至 303 省道跨孝子河桥梁工程工程地点万盛区万东镇交底部位道路人行道砖交底日期主持单位北旺建设集团有限公司主持人刘显坡交底内容:一、技术措施 施工步骤:清理表层-砂浆找平—铺砌道板砖-养护1、清理表层 人行道板铺装前先清理洁净基层上的杂物,并洒水一遍使之湿润.2、砂浆找平 砂浆配比按每立方重量比水泥:中粗砂:水=267:1472:40 拌合使用,现场配备磅秤,料筒等用具,每次拌合量不宜过大,且拌合好的砂浆需尽快使用. 铺筑砂浆应小面积进行,直线段按 5—10m 每段,曲线段可适当缩短,铺筑 3cm 厚的M10 水泥砂浆,用刮板找平,砂浆的铺筑应于人行道板砖的铺砌同时进行。3、铺砌道板砖 铺设按顺序进行,铺砌时首先按线铺好第一行样板砖,然后平移横线,依次照样铺筑,人行道板砖的高度控制以两侧已安装好的侧石为准道,板砖铺设时砖要轻放,用橡胶锤轻击砖的中心如砖不平,应拿起砖平垫砂浆重新铺筑,不准向砖底塞灰或支垫硬料,必须使砖平铺在满实的砂浆上。4、养护 铺设道板砖完成后,禁止行人在上面行走,并适时洒水养护,当水泥砂浆达到设计强度后,方可开放行人通行。二、注意事项1、人行道板平整度用 3m 直尺检查不能超过 5mm,相邻板块间高差不能超过 2mm,缝宽应控制在+3mm、-2mm,纵缝直顺度用 20m 线或钢尺检查偏差不能大于 10mm,横缝直顺度在整宽内不能大于 5mm。2、行进盲道砖与提示盲道砖不得混用,现场施工时具体再交底,路口处盲道应铺设为无障碍形式。3、铺筑时,砂浆应饱满,且表面平整,稳定,缝隙均匀,对于已铺筑好的道板砖需达到稳定无动摇,无空隙.三、安全环保措施1、对人员进行安全教育,施工时必须佩戴安全帽和反光背心,施工人员和机械设备必须听从现场负责人指挥.2、施工现场设安全标志,防止无关人员及车辆进入施工现场.3、对施工现场的废弃土、废料要及时清理。4、对进场材料分段堆放整齐。参加交底人员:监理单位施工单位监理工程师:总监理工程师:专业技术负责人:技术负责人: 项目经理:年 月 日年 月 日

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人行道砖施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
