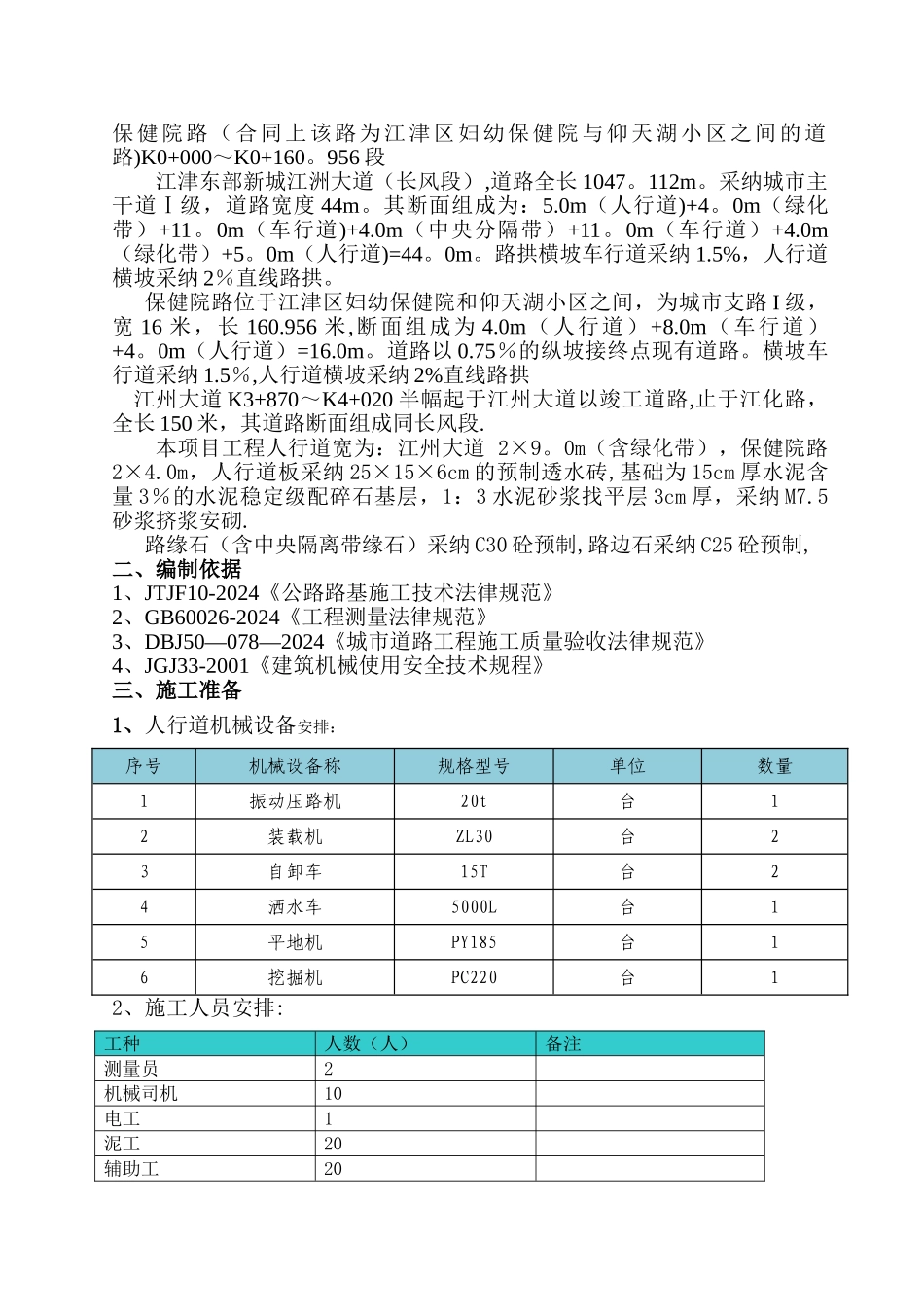

江津区东部新城江州大道、保健院路道路工程路缘石、人行道砖施工专项方案编制单位:重庆长江中诚建设工程有限公司 编 制 人: 审 核 人: 审 批 人: 一、 工程概况本次工程包括江洲大道(长风段)、江州大道 K3+870~K4+020 半幅、保健院路(合同上该路为江津区妇幼保健院与仰天湖小区之间的道路)K0+000~K0+160。956 段江津东部新城江洲大道(长风段),道路全长 1047。112m。采纳城市主干道Ⅰ级,道路宽度 44m。其断面组成为:5.0m(人行道)+4。0m(绿化带)+11。0m(车行道)+4.0m(中央分隔带)+11。0m(车行道)+4.0m(绿化带)+5。0m(人行道)=44。0m。路拱横坡车行道采纳 1.5%,人行道横坡采纳 2%直线路拱。保健院路位于江津区妇幼保健院和仰天湖小区之间,为城市支路 I 级,宽 16 米,长 160.956 米,断面组成为 4.0m(人行道)+8.0m(车行道)+4。0m(人行道)=16.0m。道路以 0.75%的纵坡接终点现有道路。横坡车行道采纳 1.5%,人行道横坡采纳 2%直线路拱江州大道 K3+870~K4+020 半幅起于江州大道以竣工道路,止于江化路,全长 150 米,其道路断面组成同长风段.本项目工程人行道宽为:江州大道 2×9。0m(含绿化带),保健院路2×4.0m,人行道板采纳 25×15×6cm 的预制透水砖,基础为 15cm 厚水泥含量 3%的水泥稳定级配碎石基层,1:3 水泥砂浆找平层 3cm 厚,采纳 M7.5砂浆挤浆安砌. 路缘石(含中央隔离带缘石)采纳 C30 砼预制,路边石采纳 C25 砼预制,二、编制依据1、JTJF10-2024《公路路基施工技术法律规范》2、GB60026-2024《工程测量法律规范》3、DBJ50—078—2024《城市道路工程施工质量验收法律规范》4、JGJ33-2001《建筑机械使用安全技术规程》三、施工准备1、人行道机械设备安排:序号机械设备称规格型号单位数量1振动压路机20t台12装载机ZL30台23自卸车15T台24洒水车5000L台15平地机PY185台16挖掘机PC220台12、施工人员安排:工种人数(人)备注测量员2机械司机10电工1泥工20辅助工20合计533、技术准备 施工前现场施工人员仔细熟悉图纸,对施工队伍进行技术交底,有疑问及时跟设计院联系。合理安排机械与人员,做好施工技术准备。四、施工方法1、路缘石施工缘石的施工应在水泥稳定层施工完成后立即进行施工,确保不影响沥青混凝土路面施工工作。(1)测量放线根据设计核对道路中心线无误后,放出路面边线定出边桩及高程、直线部位设 10m 桩,曲线部位边桩应加密,保证曲线圆弧尺...
