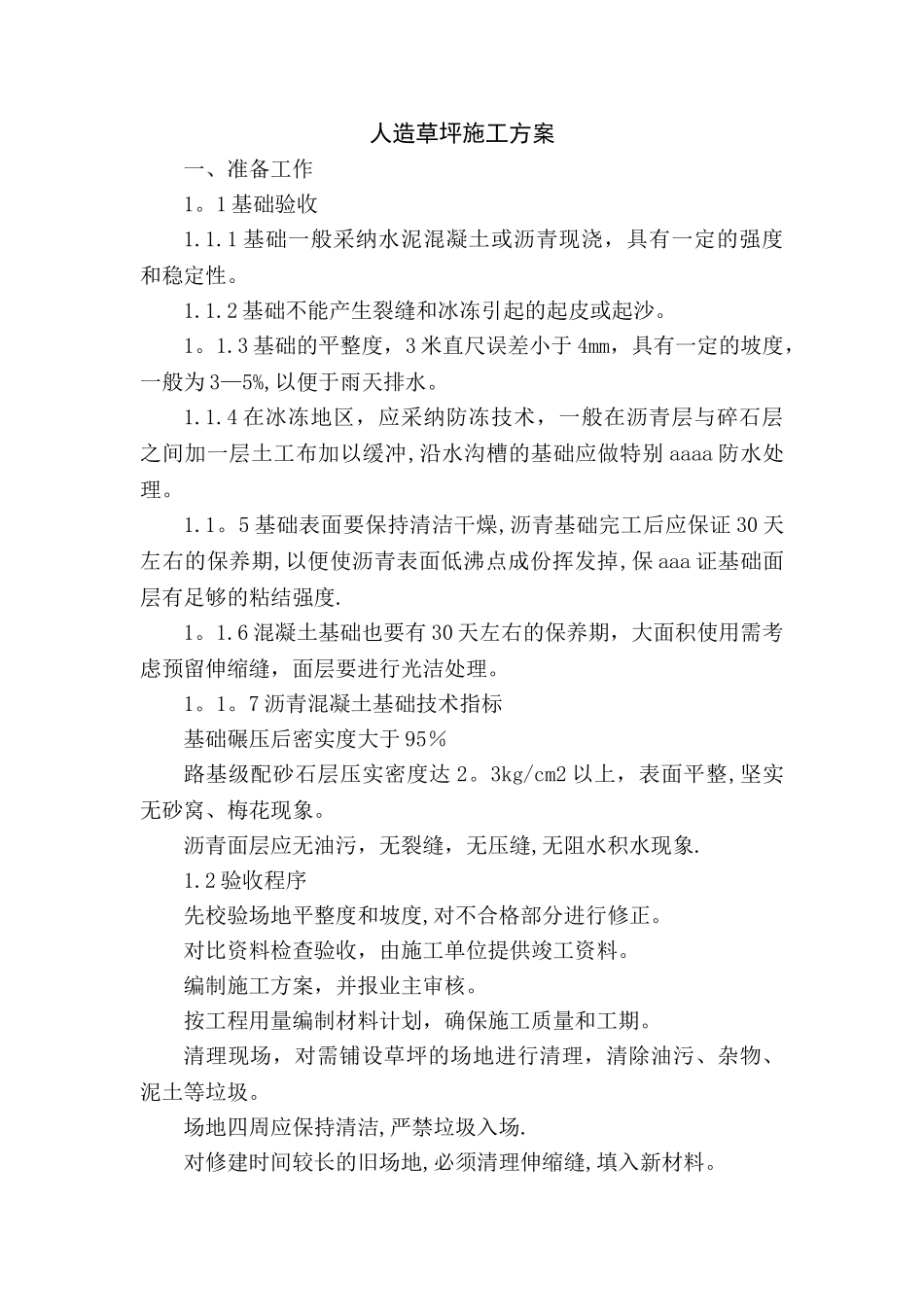

人造草坪施工方案一、准备工作1。1 基础验收1.1.1 基础一般采纳水泥混凝土或沥青现浇,具有一定的强度和稳定性。1.1.2 基础不能产生裂缝和冰冻引起的起皮或起沙。1。1.3 基础的平整度,3 米直尺误差小于 4mm,具有一定的坡度,一般为 3—5%,以便于雨天排水。1.1.4 在冰冻地区,应采纳防冻技术,一般在沥青层与碎石层之间加一层土工布加以缓冲,沿水沟槽的基础应做特别 aaaa 防水处理。1.1。5 基础表面要保持清洁干燥,沥青基础完工后应保证 30 天左右的保养期,以便使沥青表面低沸点成份挥发掉,保 aaa 证基础面层有足够的粘结强度.1。1.6 混凝土基础也要有 30 天左右的保养期,大面积使用需考虑预留伸缩缝,面层要进行光洁处理。1。1。7 沥青混凝土基础技术指标基础碾压后密实度大于 95% 路基级配砂石层压实密度达 2。3kg/cm2 以上,表面平整,坚实无砂窝、梅花现象。沥青面层应无油污,无裂缝,无压缝,无阻水积水现象.1.2 验收程序先校验场地平整度和坡度,对不合格部分进行修正。对比资料检查验收,由施工单位提供竣工资料。编制施工方案,并报业主审核。 按工程用量编制材料计划,确保施工质量和工期。 清理现场,对需铺设草坪的场地进行清理,清除油污、杂物、泥土等垃圾。场地四周应保持清洁,严禁垃圾入场.对修建时间较长的旧场地,必须清理伸缩缝,填入新材料。二、底层布铺设2。1 无纺布铺设单层顺向排列,每幅无纺布之间必须拼接完整.底层无纺布必须铺设平整,不能有皱起现象。无纺布两头必须固定好.2.2 草坪铺设 2。2。1 铺设步骤草坪运抵施工现场,根据图纸计算下料.用专用工具对草坪进行铺设、拉平、切边对缝,草苗方向必须一致,否则易产生视觉色差。用专用结缝防水胶和粘结带使草坪接缝处连接好,待胶水产生粘结力后再压实.铺设粘接后应检查是否平整牢固。按图纸要求对面层划线,拼接并进行校验。检查校验后,方可以充砂和充橡胶颗粒.可以选择浮铺或全粘方式铺设,假如草的被覆是 PU(聚胺酯)的话最好采纳后者。 接缝处先放底布,注意底布不应粘在地上,然后把胶水用有齿的刮板刮上,再把两旁草皮合上。草皮铺好以后可以充约 15~25 毫米的沙用作稳定草皮防止草背的疏水孔被堵塞和增快排水量。下一工序充约 20~25 毫米的循环胶颗粒(约 Φ1 毫米大)或有颜色的 EPDM 颗粒(可减低表面温度).注意充完沙和橡胶颗粒以后要保留 10~12 厘米的草丝外露。三、橡胶颗粒及石英砂规格标准橡胶颗粒:规格为 0。5-...
