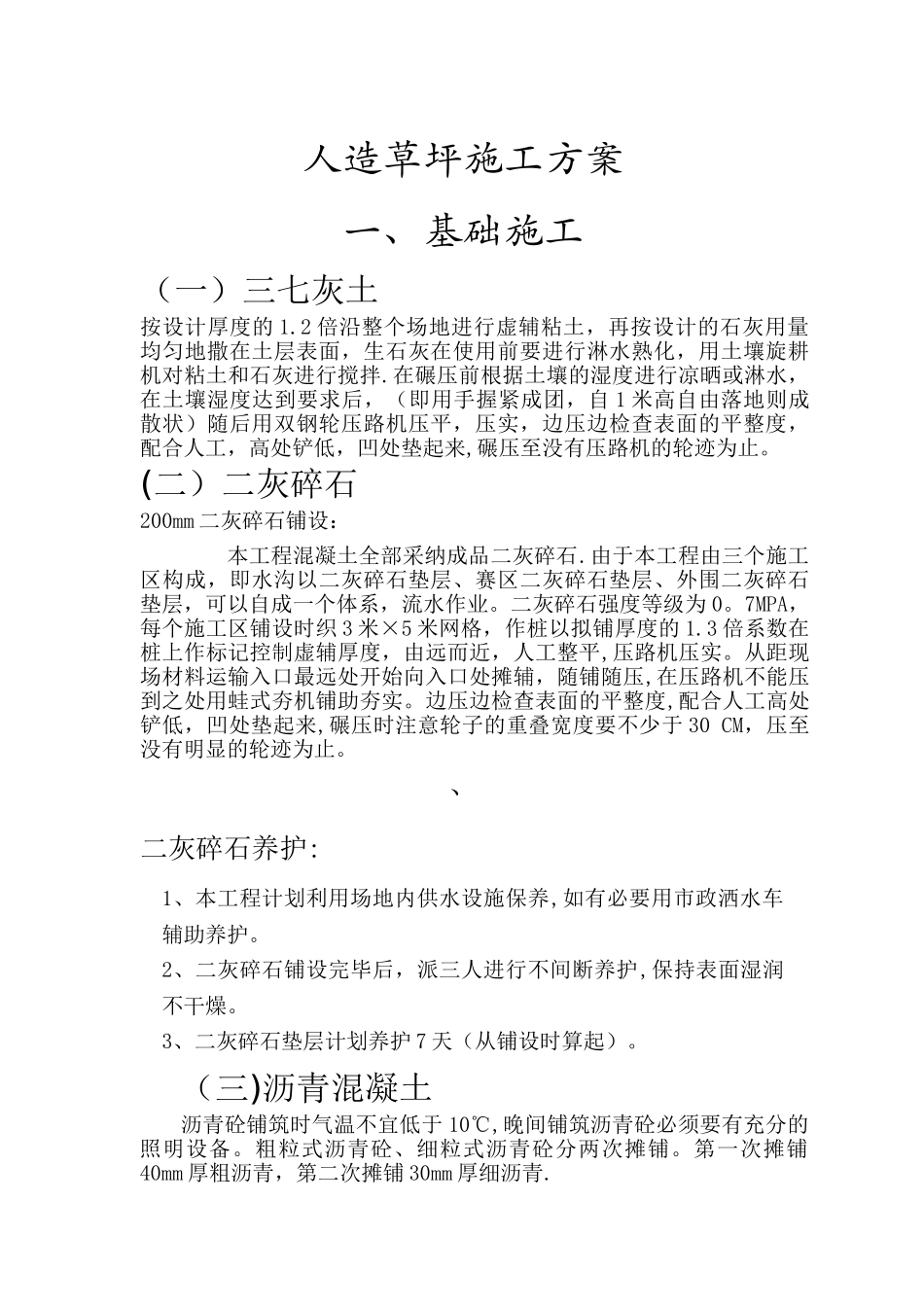

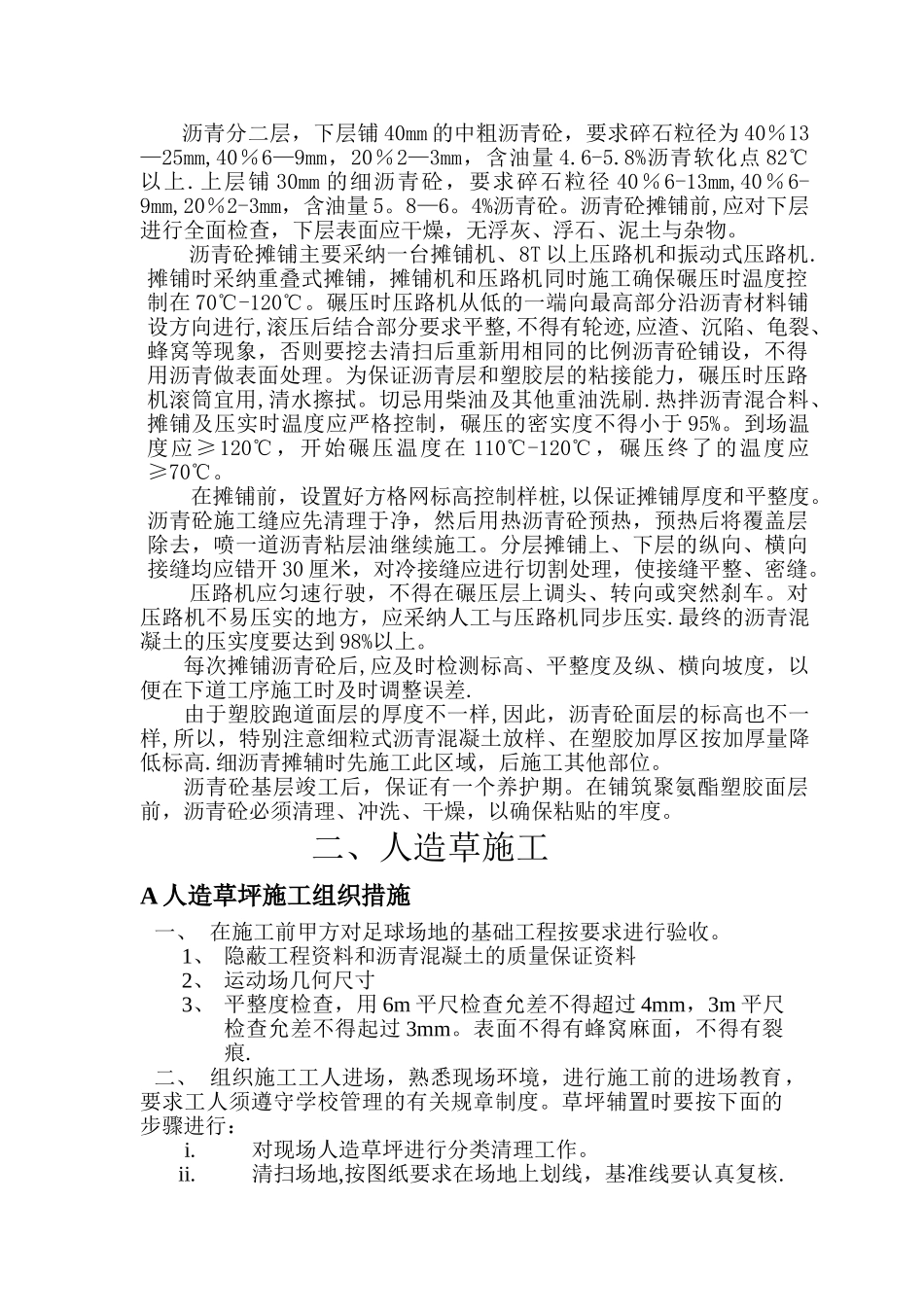

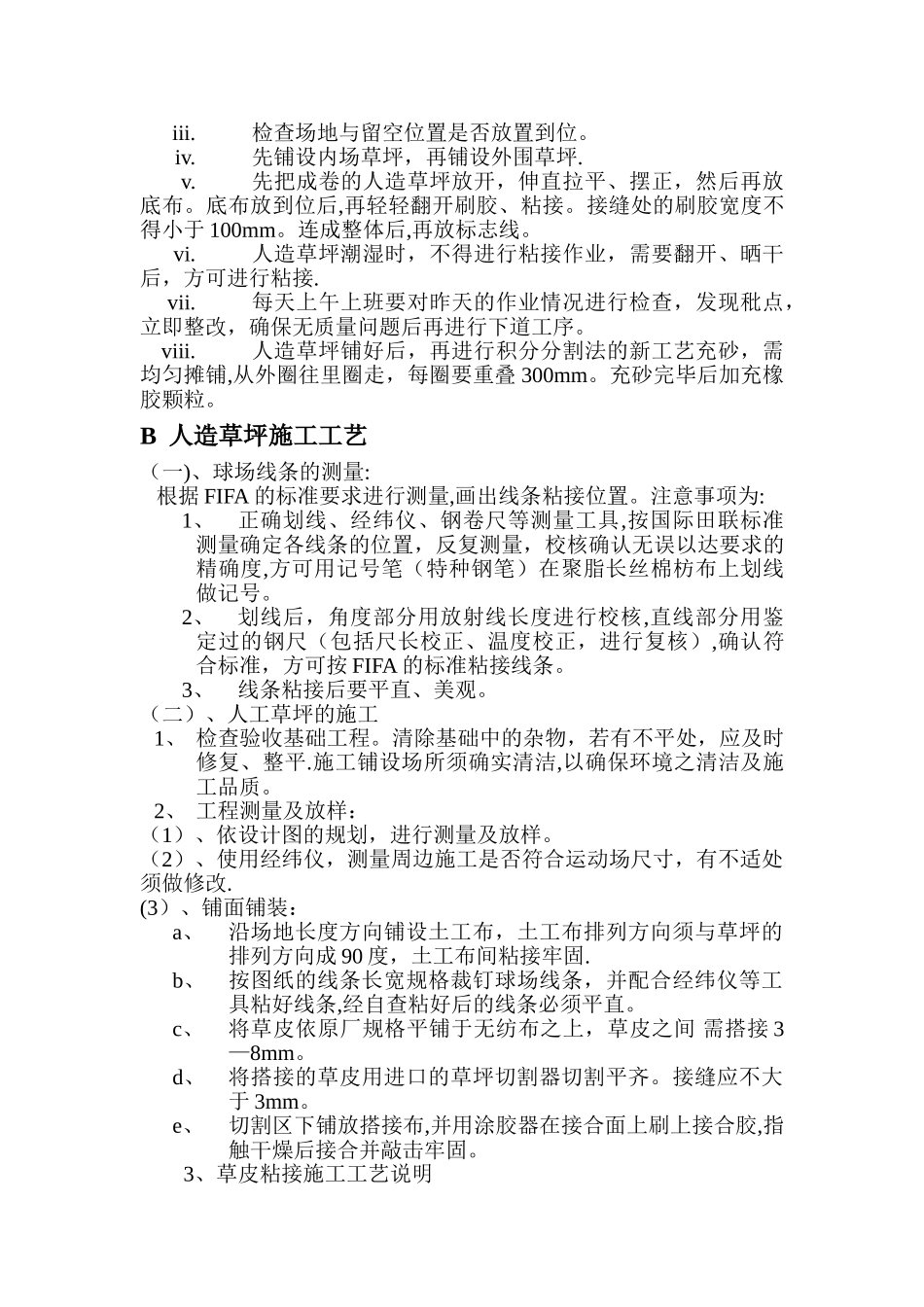

人造草坪施工方案一、基础施工(一)三七灰土按设计厚度的 1.2 倍沿整个场地进行虚辅粘土,再按设计的石灰用量均匀地撒在土层表面,生石灰在使用前要进行淋水熟化,用土壤旋耕机对粘土和石灰进行搅拌.在碾压前根据土壤的湿度进行凉晒或淋水,在土壤湿度达到要求后,(即用手握紧成团,自 1 米高自由落地则成散状)随后用双钢轮压路机压平,压实,边压边检查表面的平整度,配合人工,高处铲低,凹处垫起来,碾压至没有压路机的轮迹为止。(二)二灰碎石200mm 二灰碎石铺设:本工程混凝土全部采纳成品二灰碎石.由于本工程由三个施工区构成,即水沟以二灰碎石垫层、赛区二灰碎石垫层、外围二灰碎石垫层,可以自成一个体系,流水作业。二灰碎石强度等级为 0。7MPA,每个施工区铺设时织 3 米×5 米网格,作桩以拟铺厚度的 1.3 倍系数在桩上作标记控制虚辅厚度,由远而近,人工整平,压路机压实。从距现场材料运输入口最远处开始向入口处摊辅,随铺随压,在压路机不能压到之处用蛙式夯机铺助夯实。边压边检查表面的平整度,配合人工高处铲低,凹处垫起来,碾压时注意轮子的重叠宽度要不少于 30 CM,压至没有明显的轮迹为止。、二灰碎石养护:1、本工程计划利用场地内供水设施保养,如有必要用市政洒水车辅助养护。2、二灰碎石铺设完毕后,派三人进行不间断养护,保持表面湿润不干燥。3、二灰碎石垫层计划养护 7 天(从铺设时算起)。(三)沥青混凝土沥青砼铺筑时气温不宜低于 10℃,晚间铺筑沥青砼必须要有充分的照明设备。粗粒式沥青砼、细粒式沥青砼分两次摊铺。第一次摊铺40mm 厚粗沥青,第二次摊铺 30mm 厚细沥青.沥青分二层,下层铺 40mm 的中粗沥青砼,要求碎石粒径为 40%13—25mm,40%6—9mm,20%2—3mm,含油量 4.6-5.8%沥青软化点 82℃以上.上层铺 30mm 的细沥青砼,要求碎石粒径 40%6-13mm,40%6-9mm,20%2-3mm,含油量 5。8—6。4%沥青砼。沥青砼摊铺前,应对下层进行全面检查,下层表面应干燥,无浮灰、浮石、泥土与杂物。 沥青砼摊铺主要采纳一台摊铺机、8T 以上压路机和振动式压路机.摊铺时采纳重叠式摊铺,摊铺机和压路机同时施工确保碾压时温度控制在 70℃-120℃。碾压时压路机从低的一端向最高部分沿沥青材料铺设方向进行,滚压后结合部分要求平整,不得有轮迹,应渣、沉陷、龟裂、蜂窝等现象,否则要挖去清扫后重新用相同的比例沥青砼铺设,不得用沥青做表面处理。为保证沥青层和塑胶层的粘接能力,碾压时压路机滚...
