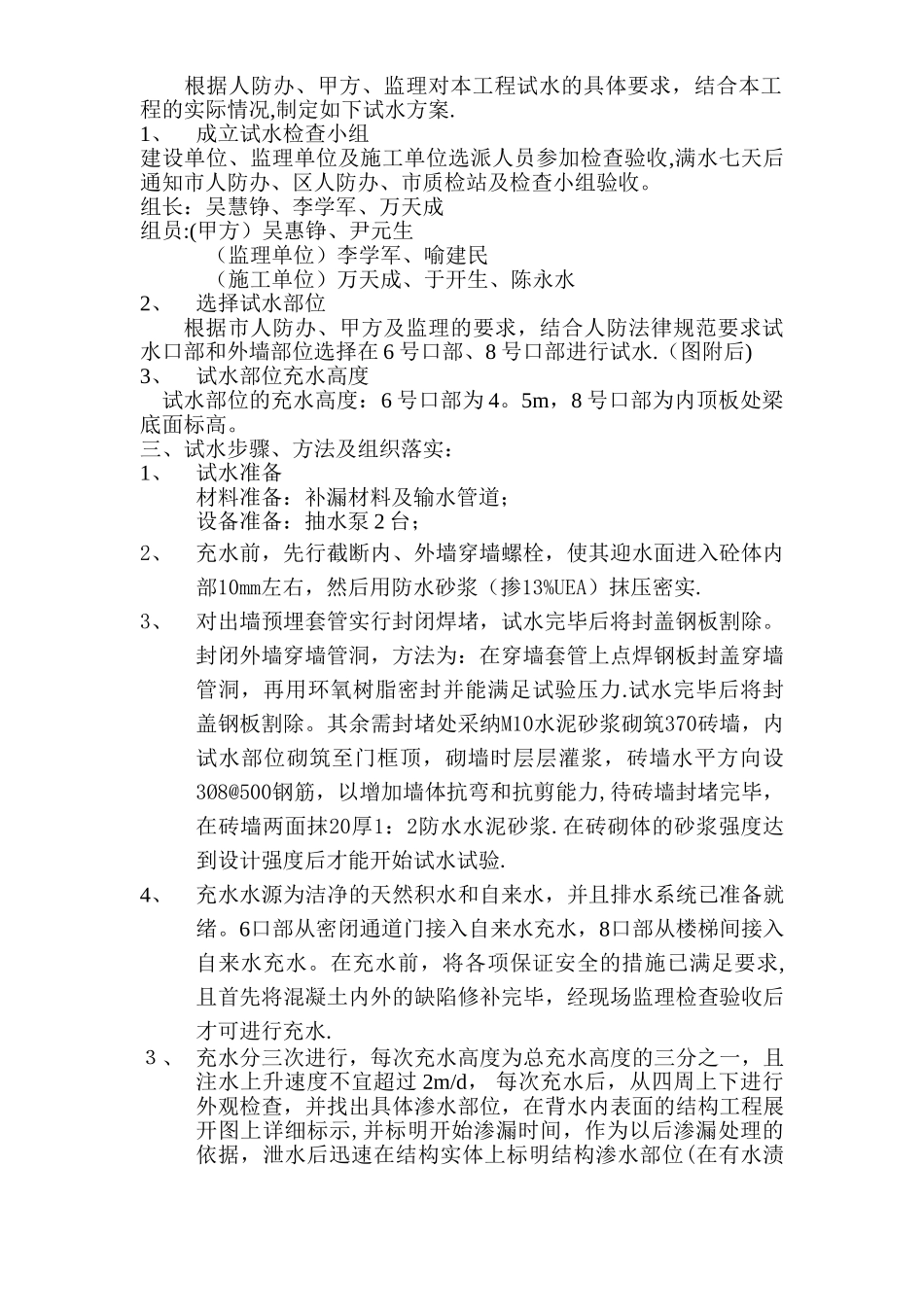

中御公馆防空地下室地下室试水方案 编制人: 审核人: 审批人: 编制单位: 新兴铸管建设工程有限公司 编制日期: 2024 年 2 月 10 日 审 批 表评审单位评审意见建设单位 年 月 日 施工单位 年 月 日 监理单位 年 月 日设计单位(人防) 年 月 日人防办(区) 年 月 日人防办(市) 年 月 日防 空 地 下 室 试 水 方 案一、工程概况及特点:工程名称:中御公馆防空地下室建设单位:武汉汉江财宝投资管理有限公司设计单位:武汉正华建筑设计有限公司人防设计单位:武汉市人防建筑设计讨论院监理单位:湖北东泰建设管理咨询有限公司施工单位:新兴铸管建设工程有限公司建设地点:武汉市解放大道 586 号工程规模:本工程总建筑面积为 157369。93m2 (地上,不含地下室),地下室建筑面积为 29427。44 m2,其中防空地下室建筑面积为 6196m2,人防口部为 9 个,3 个防护单元,12 个抗暴单元,出入口宽度各单元均别为 3。9m。二、试水方案确定根据人防办、甲方、监理对本工程试水的具体要求,结合本工程的实际情况,制定如下试水方案.1、成立试水检查小组建设单位、监理单位及施工单位选派人员参加检查验收,满水七天后通知市人防办、区人防办、市质检站及检查小组验收。组长:吴慧铮、李学军、万天成组员:(甲方)吴惠铮、尹元生(监理单位)李学军、喻建民(施工单位)万天成、于开生、陈永水2、选择试水部位根据市人防办、甲方及监理的要求,结合人防法律规范要求试水口部和外墙部位选择在 6 号口部、8 号口部进行试水.(图附后)3、试水部位充水高度试水部位的充水高度:6 号口部为 4。5m,8 号口部为内顶板处梁底面标高。三、试水步骤、方法及组织落实:1、试水准备材料准备:补漏材料及输水管道;设备准备:抽水泵 2 台;2、充水前,先行截断内、外墙穿墙螺栓,使其迎水面进入砼体内部10mm左右,然后用防水砂浆(掺13%UEA)抹压密实.3、对出墙预埋套管实行封闭焊堵,试水完毕后将封盖钢板割除。封闭外墙穿墙管洞,方法为:在穿墙套管上点焊钢板封盖穿墙管洞,再用环氧树脂密封并能满足试验压力.试水完毕后将封盖钢板割除。其余需封堵处采纳M10水泥砂浆砌筑370砖墙,内试水部位砌筑至门框顶,砌墙时层层灌浆,砖墙水平方向设3Ø8@500钢筋,以增加墙体抗弯和抗剪能力,待砖墙封堵完毕,在砖墙两面抹20厚1:2防水水泥砂浆.在砖砌体的砂浆强度达到设计强度后才能开始试水试验.4、充水水源为洁净的...
