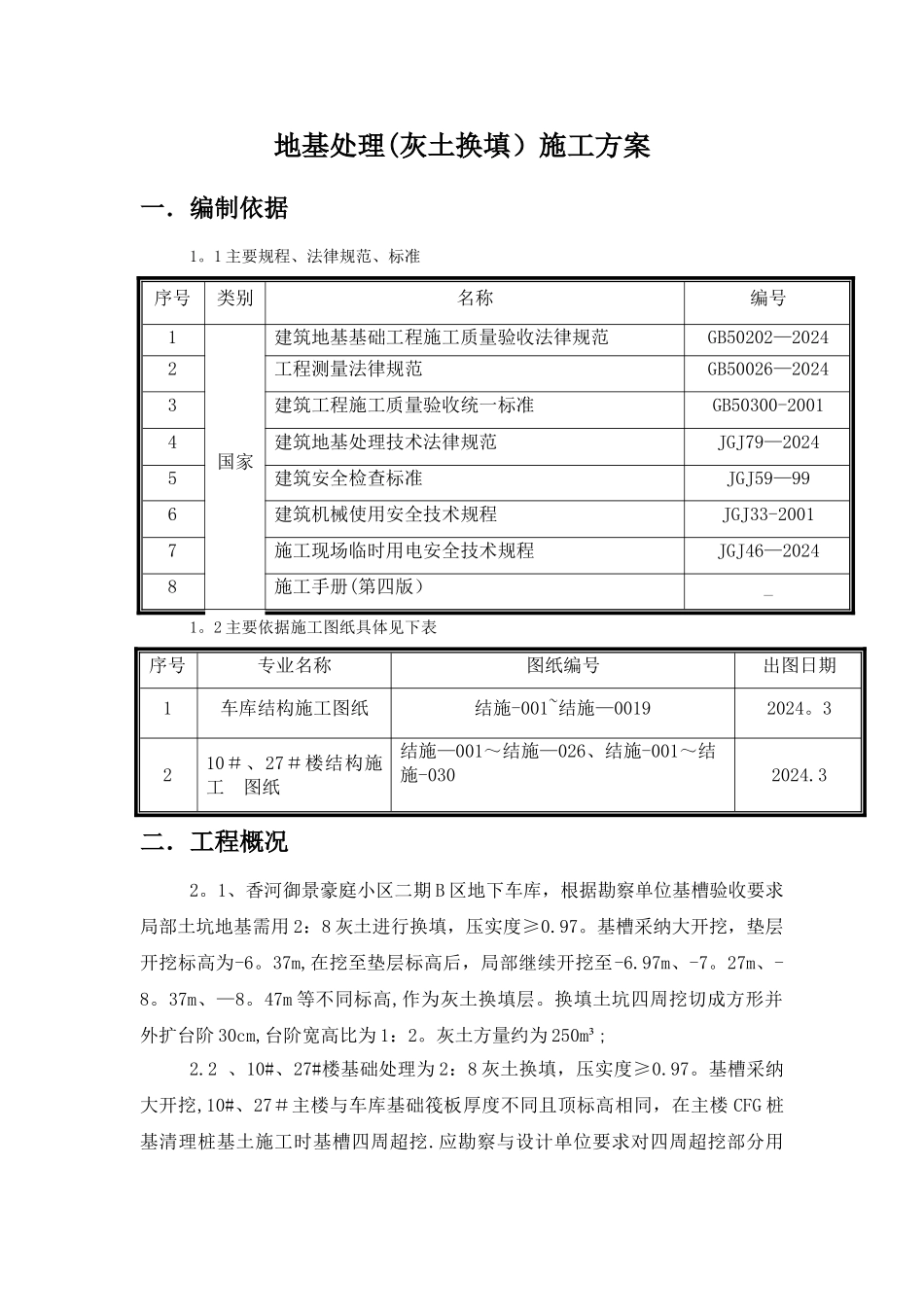

一. 编制依据 11。1 主要规程、法律规范、标准 11.2 主要依据施工图纸具体见下表 1二. 工程概况 1三. 施工部署 23.1 施工部位及顺序 23。1。1 土方开挖 23。1。2 灰土拌制 23。1。3 灰土铺设 23.2 劳动力及机具安排 23.2。1 主要机械 23。2.2 主要工器具 2四. 灰土施工 34。1 灰土拌制 34.1。1 材料 34。2 施工工艺方法要点 34。2.1 灰土拌合 34.2。2 灰土换填 34。3 雨季施工 44.3。1 施工部署 4五. 质量问题预防措施 5六. 安全生产管理措施 6地基处理(灰土换填)施工方案一.编制依据1。1 主要规程、法律规范、标准序号类别名称编号1国家建筑地基基础工程施工质量验收法律规范GB50202—20242工程测量法律规范GB50026—20243建筑工程施工质量验收统一标准GB50300-20014建筑地基处理技术法律规范JGJ79—20245建筑安全检查标准JGJ59—996建筑机械使用安全技术规程JGJ33-20017施工现场临时用电安全技术规程JGJ46—20248施工手册(第四版)_1。2 主要依据施工图纸具体见下表序号专业名称图纸编号出图日期1车库结构施工图纸 结施-001~结施—00192024。3 210#、27#楼结构施工 图纸结施—001~结施—026、结施-001~结施-0302024.3 二.工程概况2。1、香河御景豪庭小区二期 B 区地下车库,根据勘察单位基槽验收要求局部土坑地基需用 2:8 灰土进行换填,压实度≥0.97。基槽采纳大开挖,垫层开挖标高为-6。37m,在挖至垫层标高后,局部继续开挖至-6.97m、-7。27m、-8。37m、—8。47m 等不同标高,作为灰土换填层。换填土坑四周挖切成方形并外扩台阶 30cm,台阶宽高比为 1:2。灰土方量约为 250m³;2.2 、10#、27#楼基础处理为 2:8 灰土换填,压实度≥0.97。基槽采纳大开挖,10#、27#主楼与车库基础筏板厚度不同且顶标高相同,在主楼 CFG 桩基清理桩基土施工时基槽四周超挖.应勘察与设计单位要求对四周超挖部分用2:8 灰土进行地基换填处理,压实密度≥0。97。灰土放量约为 500m³;2。3 、根据法律规范要求主楼 CFG 桩褥垫层施工应从筏板外边缘起外扩300mm,为了便于基槽四周换填夯实施工三.施工部署3.1 施工部位及顺序3。1。1 土方开挖:定位放线→放槽线→挖土方→清槽3。1.2 灰土拌制:配合比设置→机械翻拌3.1。3 灰土铺设:分层铺设→分层夯实→分层检测→修整找平3。2 劳动力及机具安排本工程施工计划投入劳动力 10 人,分为两个班组.每组各设一位班长。第一班 6 ...
