地铁车站喷设混凝土施工方案

地铁车站喷设混凝土施工方案_第1页
1/3
地铁车站喷设混凝土施工方案_第2页
2/3
地铁车站喷设混凝土施工方案_第3页
3/3

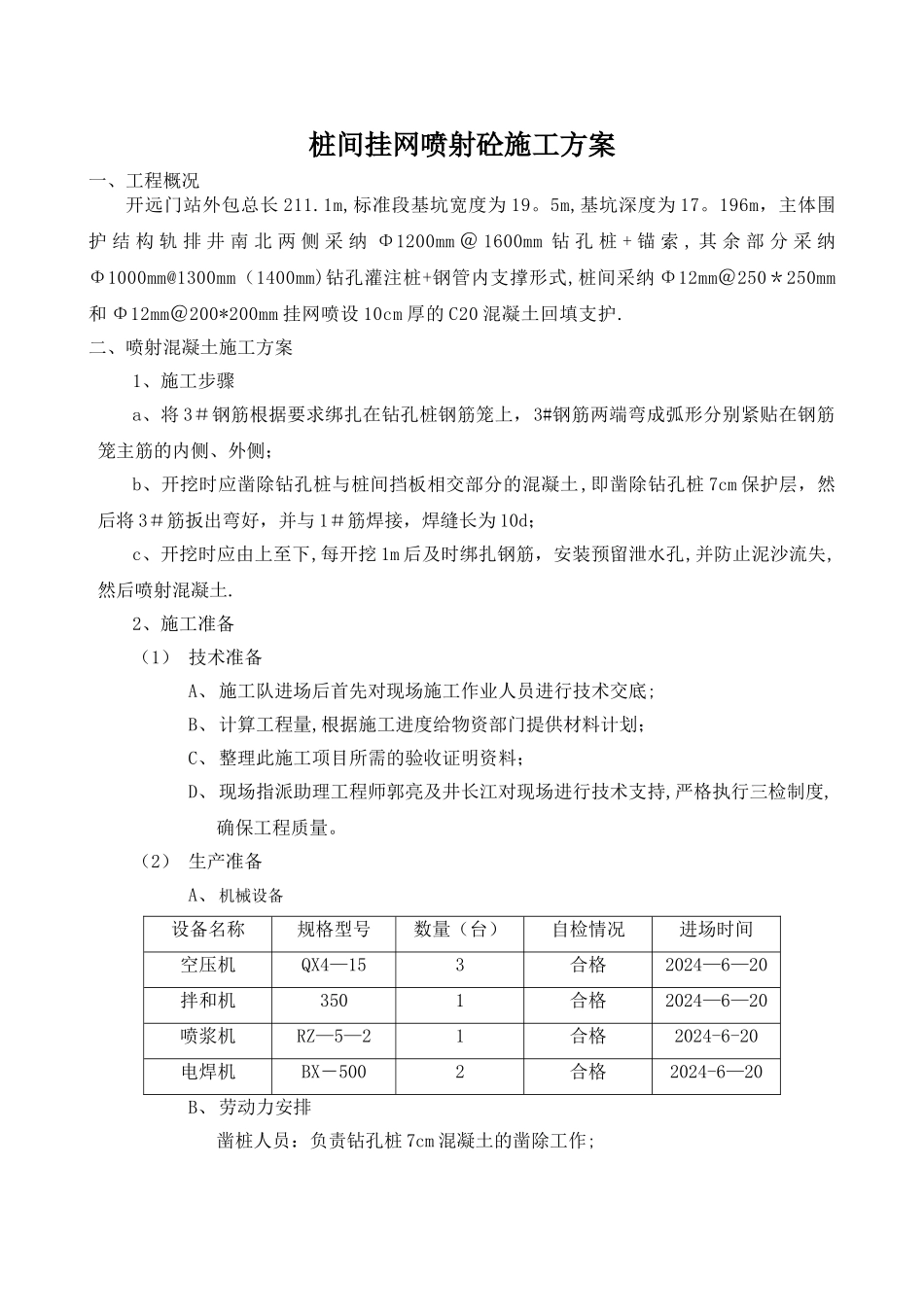

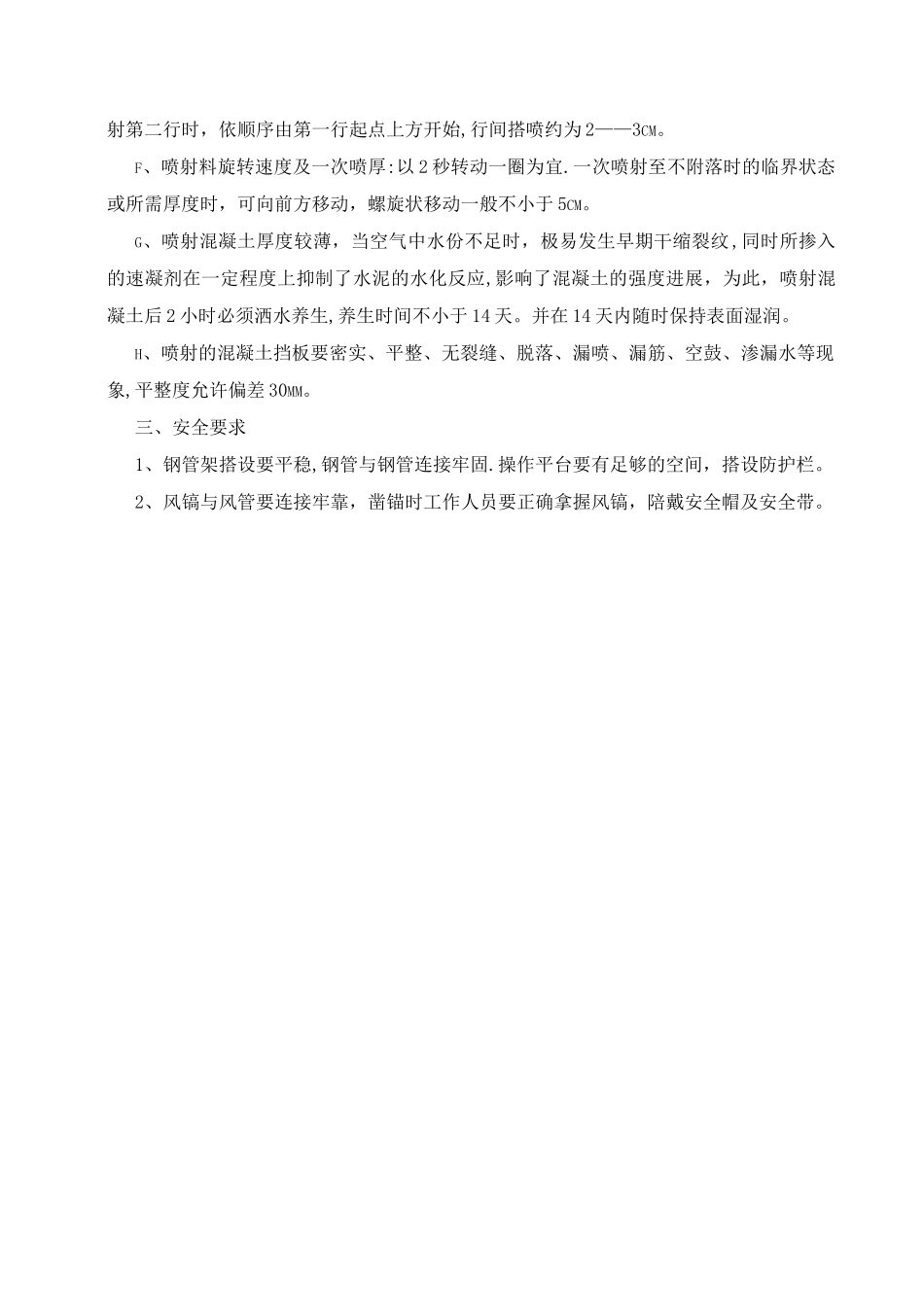

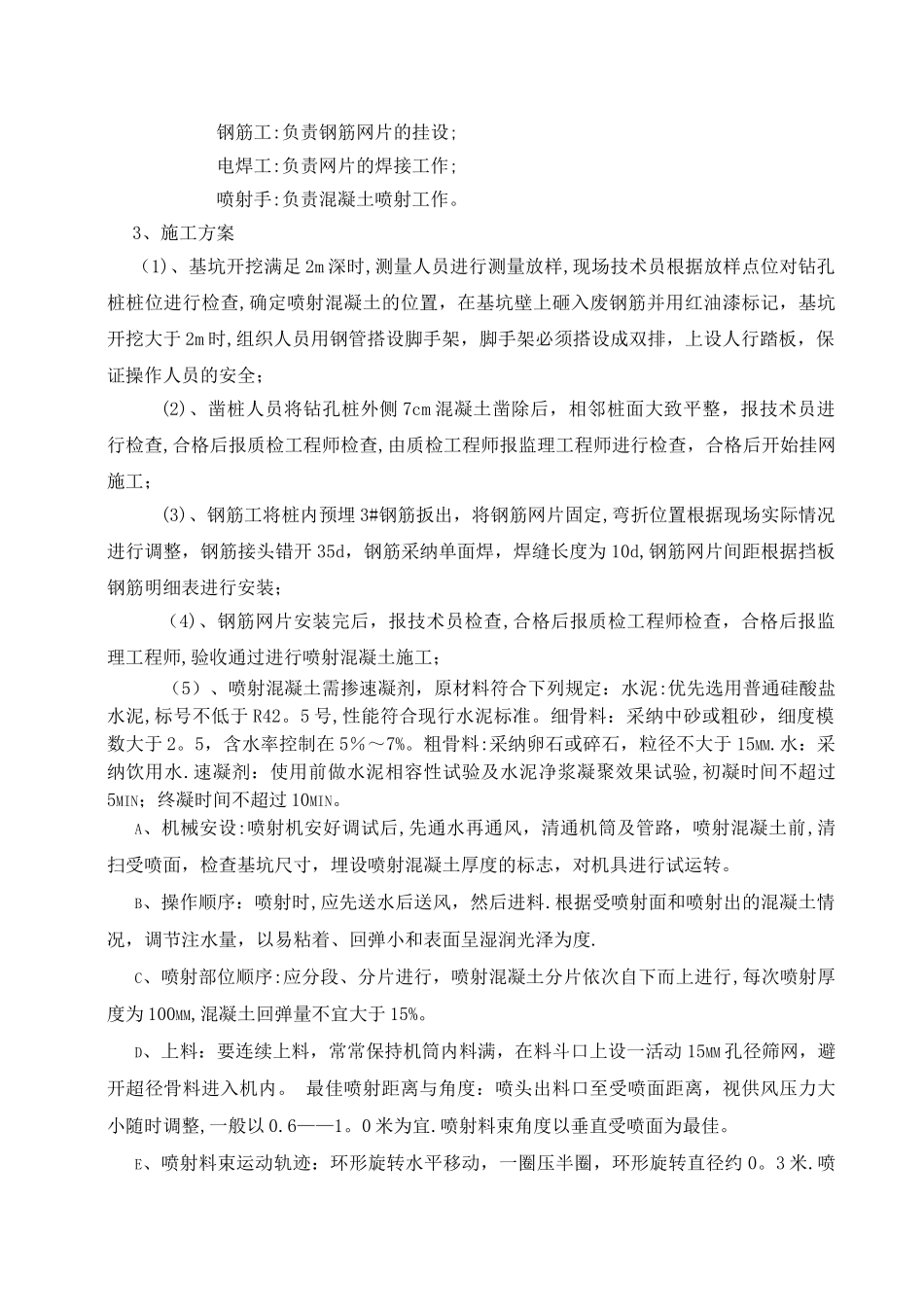

桩间挂网喷射砼施工方案一、工程概况开远门站外包总长 211.1m,标准段基坑宽度为 19。5m,基坑深度为 17。196m,主体围护 结 构 轨 排 井 南 北 两 侧 采 纳 Φ1200mm @ 1600mm 钻 孔 桩 + 锚 索 , 其 余 部 分 采 纳Φ1000mm@1300mm(1400mm)钻孔灌注桩+钢管内支撑形式,桩间采纳 Φ12mm@250*250mm和 Φ12mm@200*200mm 挂网喷设 10cm 厚的 C20 混凝土回填支护.二、喷射混凝土施工方案1、施工步骤a、将 3#钢筋根据要求绑扎在钻孔桩钢筋笼上,3#钢筋两端弯成弧形分别紧贴在钢筋笼主筋的内侧、外侧;b、开挖时应凿除钻孔桩与桩间挡板相交部分的混凝土,即凿除钻孔桩 7cm 保护层,然后将 3#筋扳出弯好,并与 1#筋焊接,焊缝长为 10d;c、开挖时应由上至下,每开挖 1m 后及时绑扎钢筋,安装预留泄水孔,并防止泥沙流失,然后喷射混凝土.2、施工准备(1) 技术准备A、施工队进场后首先对现场施工作业人员进行技术交底;B、计算工程量,根据施工进度给物资部门提供材料计划;C、整理此施工项目所需的验收证明资料;D、现场指派助理工程师郭亮及井长江对现场进行技术支持,严格执行三检制度,确保工程质量。(2) 生产准备A、机械设备设备名称规格型号数量(台)自检情况进场时间空压机QX4—153合格2024—6—20拌和机3501合格2024—6—20喷浆机RZ—5—21合格2024-6-20电焊机BX-5002合格2024-6—20B、劳动力安排凿桩人员:负责钻孔桩 7cm 混凝土的凿除工作;钢筋工:负责钢筋网片的挂设;电焊工:负责网片的焊接工作;喷射手:负责混凝土喷射工作。3、施工方案(1)、基坑开挖满足 2m 深时,测量人员进行测量放样,现场技术员根据放样点位对钻孔桩桩位进行检查,确定喷射混凝土的位置,在基坑壁上砸入废钢筋并用红油漆标记,基坑开挖大于 2m 时,组织人员用钢管搭设脚手架,脚手架必须搭设成双排,上设人行踏板,保证操作人员的安全;(2)、凿桩人员将钻孔桩外侧 7cm 混凝土凿除后,相邻桩面大致平整,报技术员进行检查,合格后报质检工程师检查,由质检工程师报监理工程师进行检查,合格后开始挂网施工;(3)、钢筋工将桩内预埋 3#钢筋扳出,将钢筋网片固定,弯折位置根据现场实际情况进行调整,钢筋接头错开 35d,钢筋采纳单面焊,焊缝长度为 10d,钢筋网片间距根据挡板钢筋明细表进行安装;(4)、钢筋网片安装完后,报技术员检查,合格后报质检工程师检查,合格后报监理工程师,验收通过进行喷射混凝土施工;(5)...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地铁车站喷设混凝土施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
