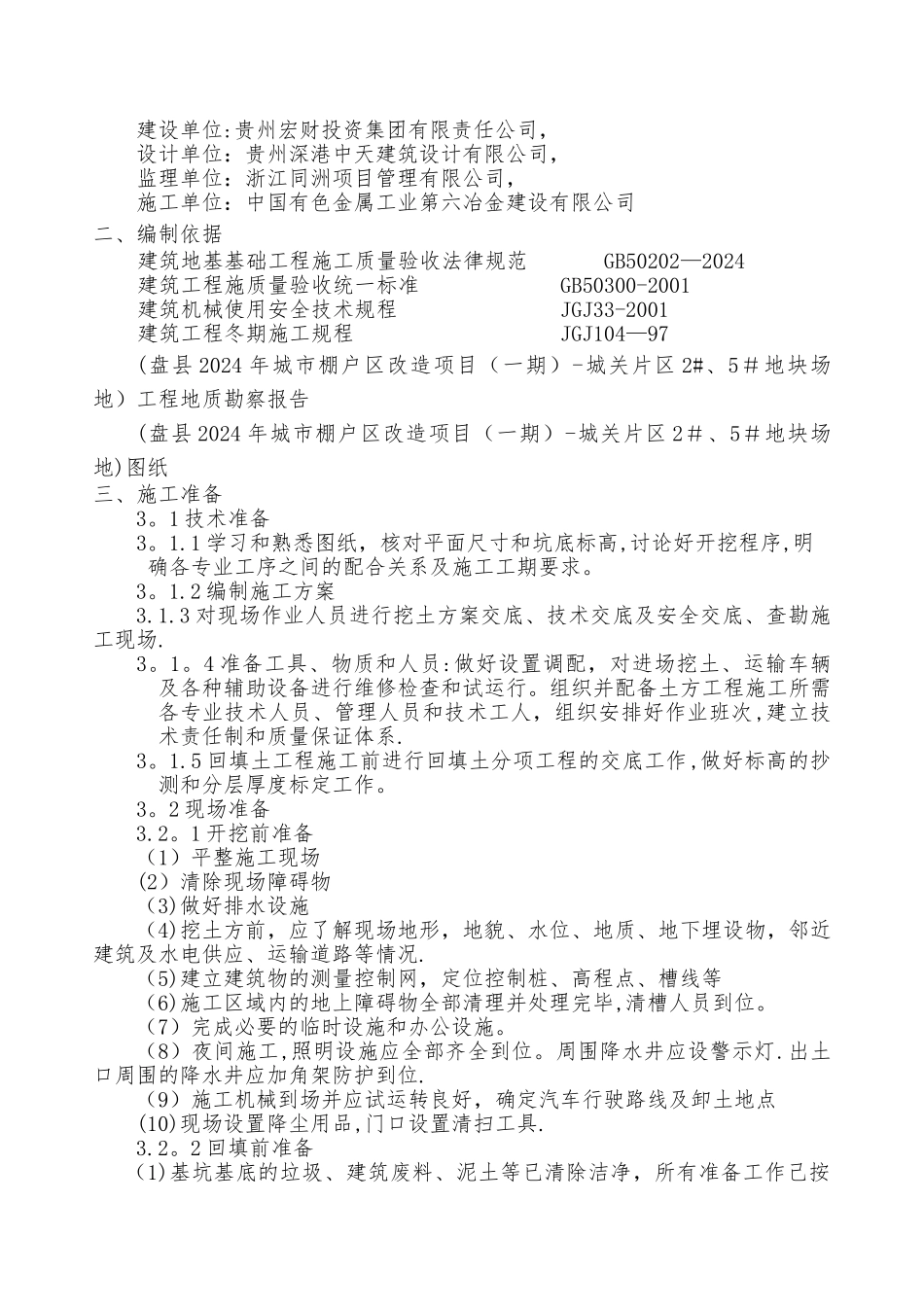

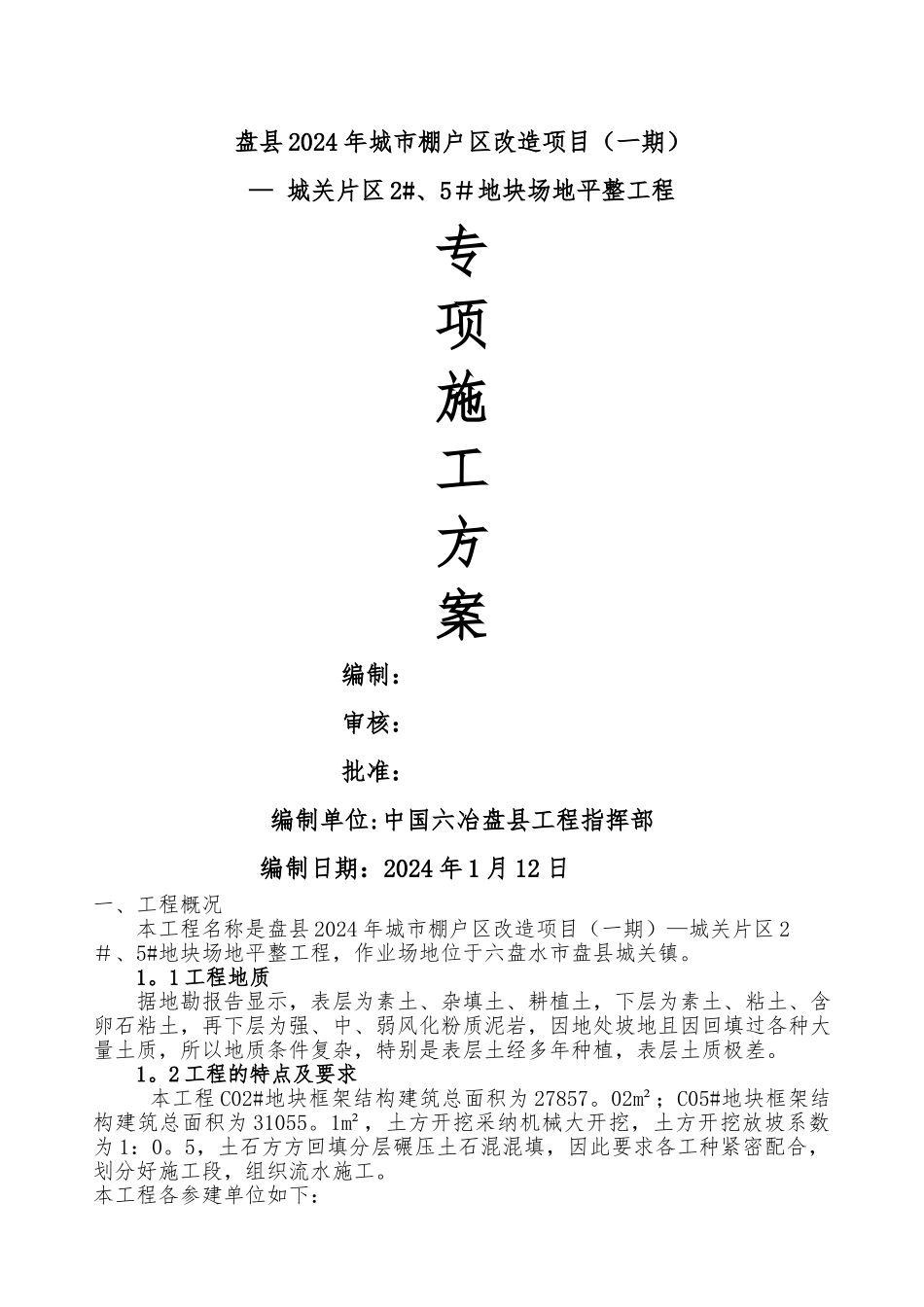

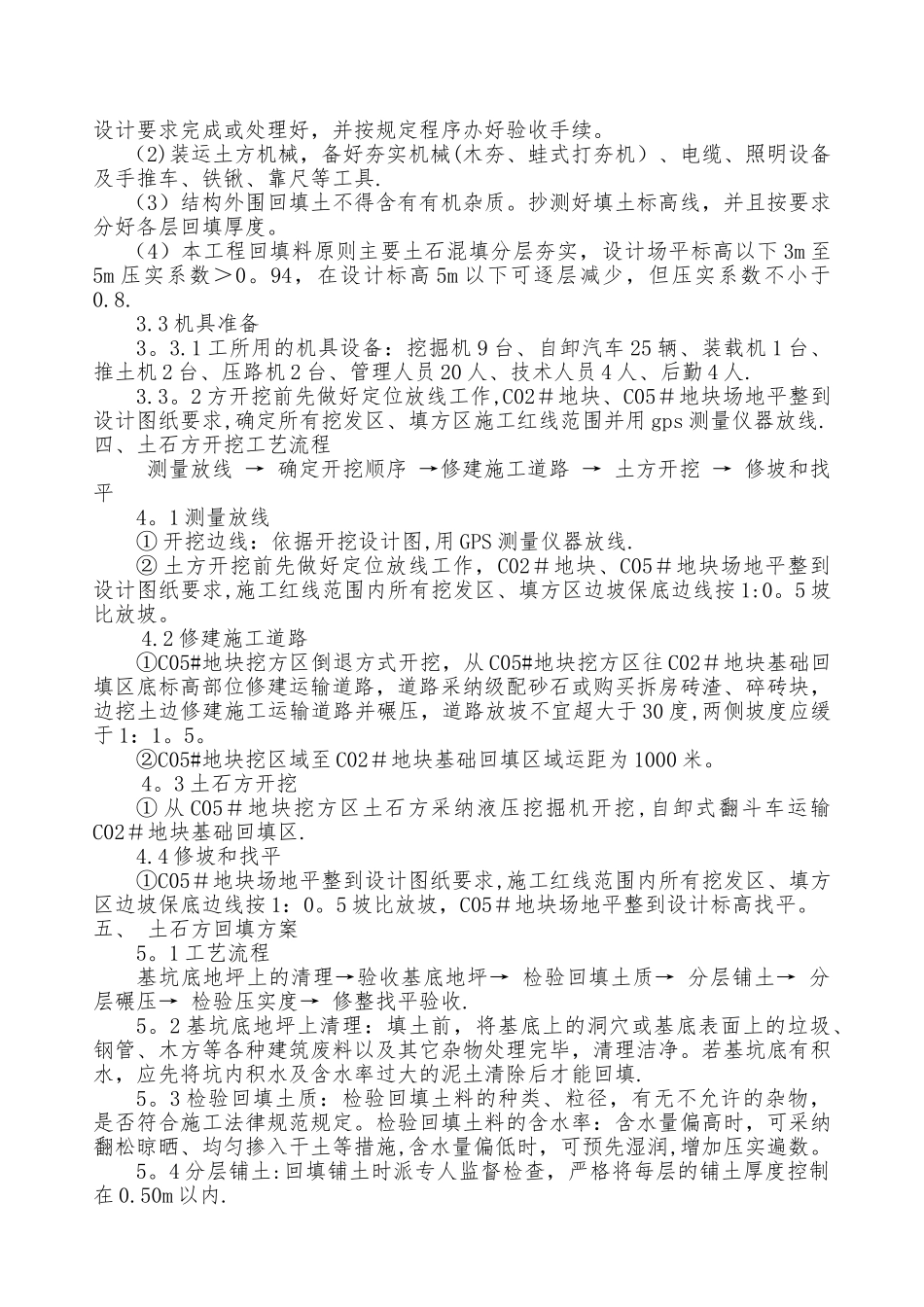

盘县 2024 年城市棚户区改造项目(一期)— 城关片区 2#、5#地块场地平整工程专项施工方案编制:审核:批准:编制单位:中国六冶盘县工程指挥部编制日期:2024 年 1 月 12 日一、工程概况本工程名称是盘县 2024 年城市棚户区改造项目(一期)—城关片区 2#、5#地块场地平整工程,作业场地位于六盘水市盘县城关镇。1。1 工程地质据地勘报告显示,表层为素土、杂填土、耕植土,下层为素土、粘土、含卵石粘土,再下层为强、中、弱风化粉质泥岩,因地处坡地且因回填过各种大量土质,所以地质条件复杂,特别是表层土经多年种植,表层土质极差。1。2 工程的特点及要求 本工程 C02#地块框架结构建筑总面积为 27857。02m²;C05#地块框架结构建筑总面积为 31055。1m²,土方开挖采纳机械大开挖,土方开挖放坡系数为 1:0。5,土石方方回填分层碾压土石混混填,因此要求各工种紧密配合,划分好施工段,组织流水施工。本工程各参建单位如下:建设单位:贵州宏财投资集团有限责任公司,设计单位:贵州深港中天建筑设计有限公司,监理单位:浙江同洲项目管理有限公司,施工单位:中国有色金属工业第六冶金建设有限公司 二、编制依据建筑地基基础工程施工质量验收法律规范 GB50202—2024建筑工程施质量验收统一标准 GB50300-2001建筑机械使用安全技术规程 JGJ33-2001建筑工程冬期施工规程 JGJ104—97(盘县 2024 年城市棚户区改造项目(一期)-城关片区 2#、5#地块场地)工程地质勘察报告(盘县 2024 年城市棚户区改造项目(一期)-城关片区 2#、5#地块场地)图纸三、施工准备3。1 技术准备3。1.1 学习和熟悉图纸,核对平面尺寸和坑底标高,讨论好开挖程序,明确各专业工序之间的配合关系及施工工期要求。3。1.2 编制施工方案3.1.3 对现场作业人员进行挖土方案交底、技术交底及安全交底、查勘施工现场.3。1。4 准备工具、物质和人员:做好设置调配,对进场挖土、运输车辆及各种辅助设备进行维修检查和试运行。组织并配备土方工程施工所需各专业技术人员、管理人员和技术工人,组织安排好作业班次,建立技术责任制和质量保证体系.3。1.5 回填土工程施工前进行回填土分项工程的交底工作,做好标高的抄测和分层厚度标定工作。3。2 现场准备3.2。1 开挖前准备(1)平整施工现场(2)清除现场障碍物(3)做好排水设施(4)挖土方前,应了解现场地形,地貌、水位、地质、地下埋设物,邻近建筑及水电供应、运输道路等情况.(5)建立建筑物...
