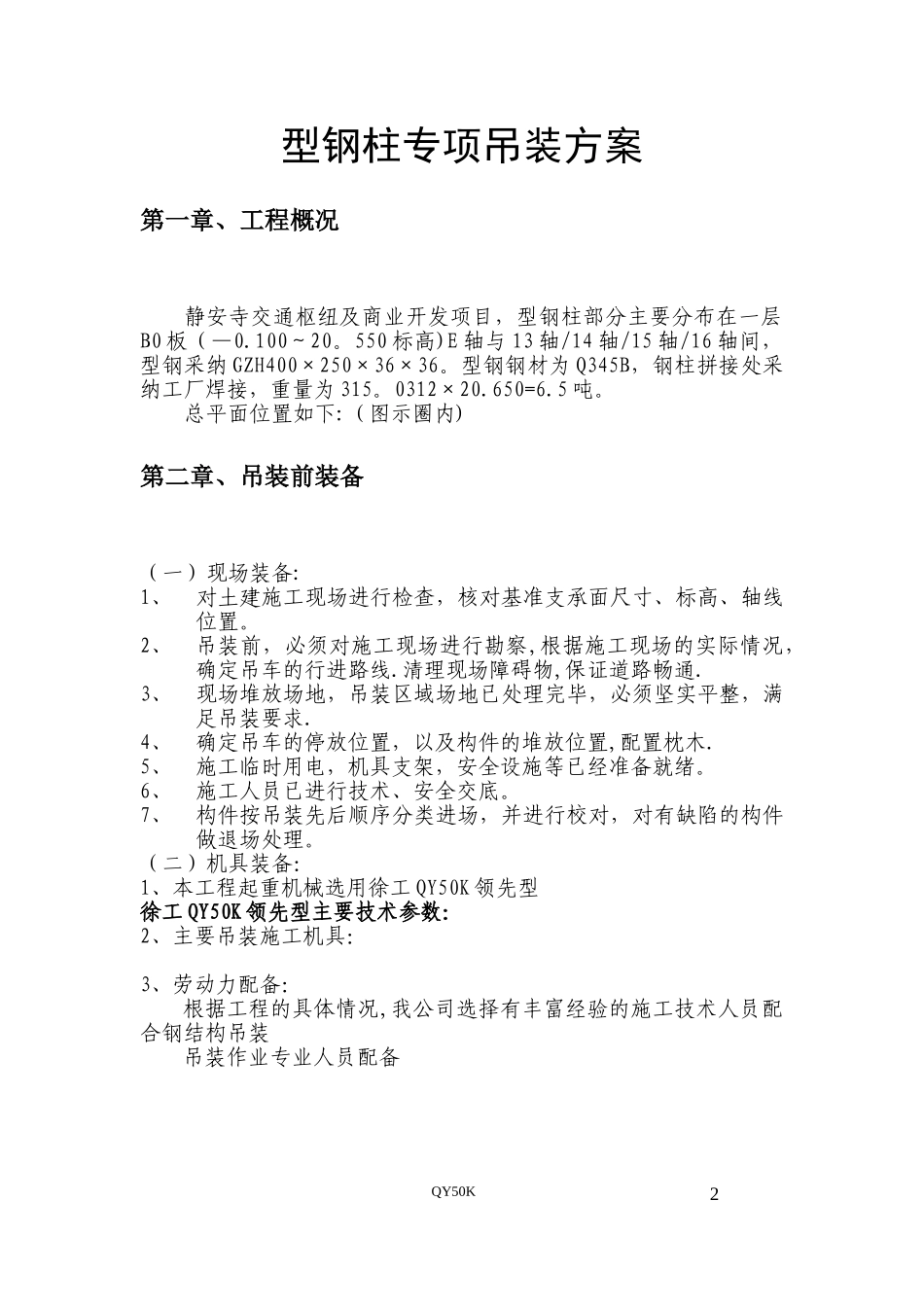

静安寺交通枢纽及商业开发项目型钢柱专项吊装方案浙江宝业建设集团有限公司静安寺交通枢纽及商业开发项目部2024—7—15型钢柱专项吊装方案目 录第一章、工程概况 3第二章、吊装前装备 4第三章、钢构件的运输、卸装 6第四章、吊装施工 9第五章、安全目标及保证措施 13型钢柱专项吊装方案第一章、工程概况静安寺交通枢纽及商业开发项目,型钢柱部分主要分布在一层B0 板(—0
100~20
550 标高)E 轴与 13 轴/14 轴/15 轴/16 轴间,型钢采纳 GZH400×250×36×36
型钢钢材为 Q345B,钢柱拼接处采纳工厂焊接,重量为 315
0312×20
总平面位置如下:(图示圈内)第二章、吊装前装备(一)现场装备:1、对土建施工现场进行检查,核对基准支承面尺寸、标高、轴线位置
2、吊装前,必须对施工现场进行勘察,根据施工现场的实际情况,确定吊车的行进路线
清理现场障碍物,保证道路畅通
3、现场堆放场地,吊装区域场地已处理完毕,必须坚实平整,满足吊装要求
4、确定吊车的停放位置,以及构件的堆放位置,配置枕木
5、施工临时用电,机具支架,安全设施等已经准备就绪
6、施工人员已进行技术、安全交底
7、构件按吊装先后顺序分类进场,并进行校对,对有缺陷的构件做退场处理
(二)机具装备:1、本工程起重机械选用徐工 QY50K 领先型徐工 QY50K 领先型主要技术参数:2、主要吊装施工机具:3、劳动力配备:根据工程的具体情况,我公司选择有丰富经验的施工技术人员配合钢结构吊装吊装作业专业人员配备QY50K2第三章、钢构件的运输、卸装第一节、构件的运输1) 在卸装、运输过程应尽量保护构件,避开构件在运输过程中受损坏
2) 运输的构件必须根据吊装要求程序进行发运,尽量考虑配套供应,确保现场顺利吊装
3) 构件应对称放置在运输车辆上,装卸车时应对称操作,确保车
