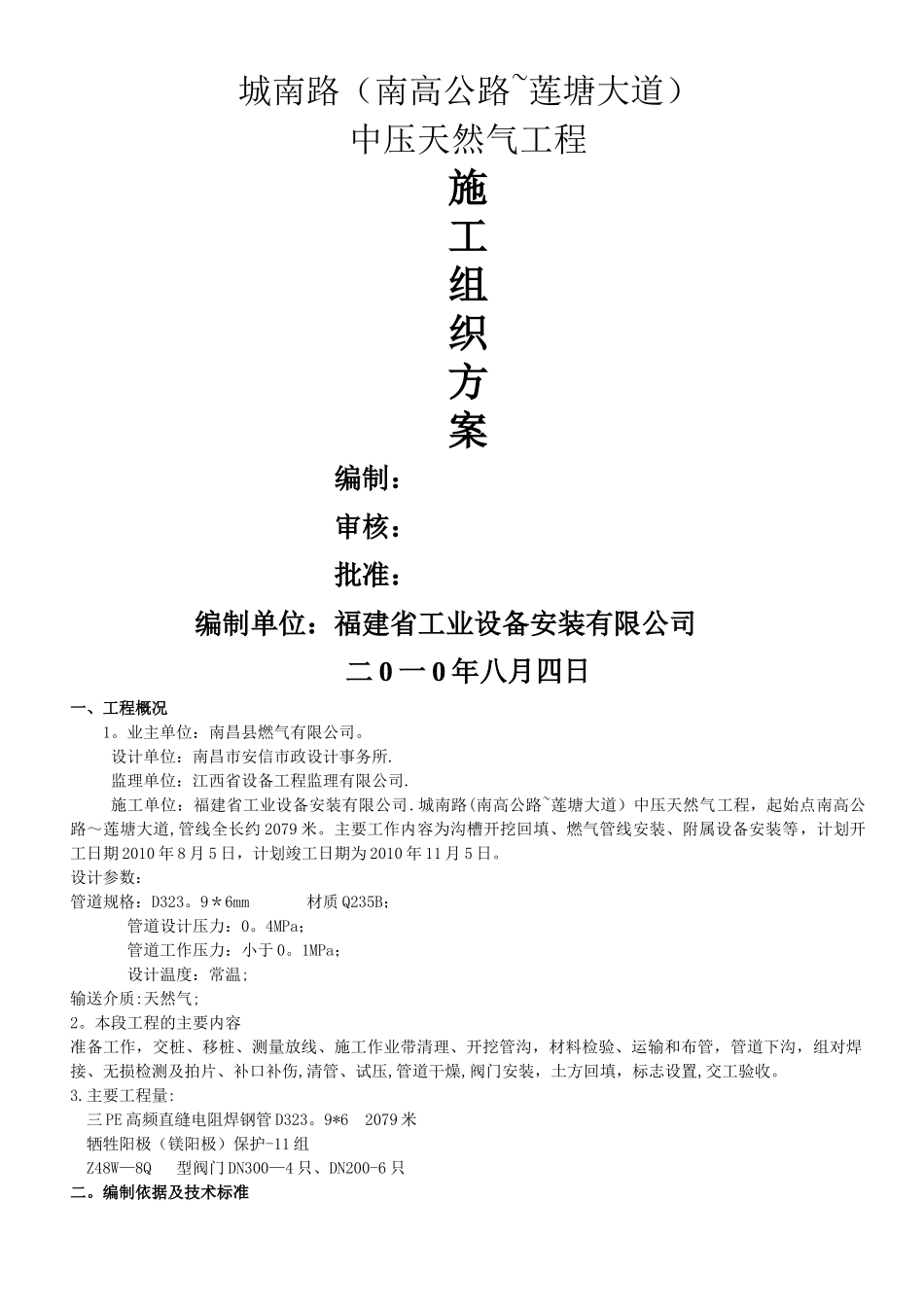

城南路(南高公路~莲塘大道)中压天然气工程施 工 组织 方案编制:审核:批准:编制单位:福建省工业设备安装有限公司二 0 一 0 年八月四日一、工程概况1
业主单位:南昌县燃气有限公司
设计单位:南昌市安信市政设计事务所
监理单位:江西省设备工程监理有限公司
施工单位:福建省工业设备安装有限公司
城南路(南高公路~莲塘大道)中压天然气工程,起始点南高公路~莲塘大道,管线全长约 2079 米
主要工作内容为沟槽开挖回填、燃气管线安装、附属设备安装等,计划开工日期 2010 年 8 月 5 日,计划竣工日期为 2010 年 11 月 5 日
设计参数:管道规格:D323
9*6mm 材质 Q235B; 管道设计压力:0
4MPa; 管道工作压力:小于 0
1MPa; 设计温度:常温;输送介质:天然气;2
本段工程的主要内容准备工作,交桩、移桩、测量放线、施工作业带清理、开挖管沟,材料检验、运输和布管,管道下沟,组对焊接、无损检测及拍片、补口补伤,清管、试压,管道干燥,阀门安装,土方回填,标志设置,交工验收
主要工程量: 三 PE 高频直缝电阻焊钢管 D323
9*6 2079 米牺牲阳极(镁阳极)保护-11 组Z48W—8Q 型阀门 DN300—4 只、DN200-6 只二

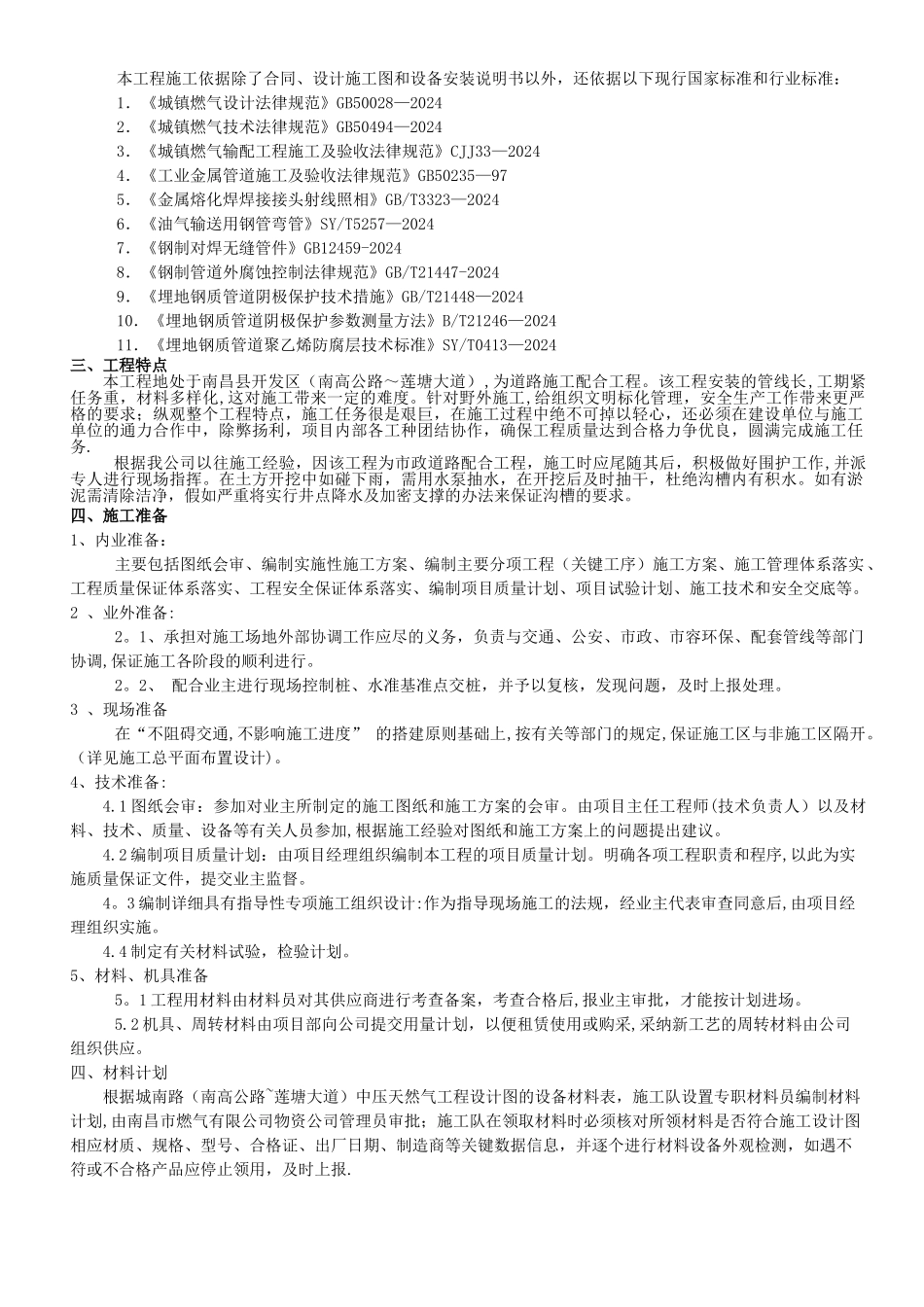

编制依据及技术标准本工程施工依据除了合同、设计施工图和设备安装说明书以外,还依据以下现行国家标准和行业标准:1.《城镇燃气设计法律规范》GB50028—20242.《城镇燃气技术法律规范》GB50494—20243.《城镇燃气输配工程施工及验收法律规范》CJJ33—20244.《工业金属管道施工及验收法律规范》GB50235—975.《金属熔化焊焊接接头射线照相》GB/T3323—20246.《油气输送用钢管弯管》SY/T5257—20247.《钢制对焊无缝管件》GB12459-20248.《钢制管道外
