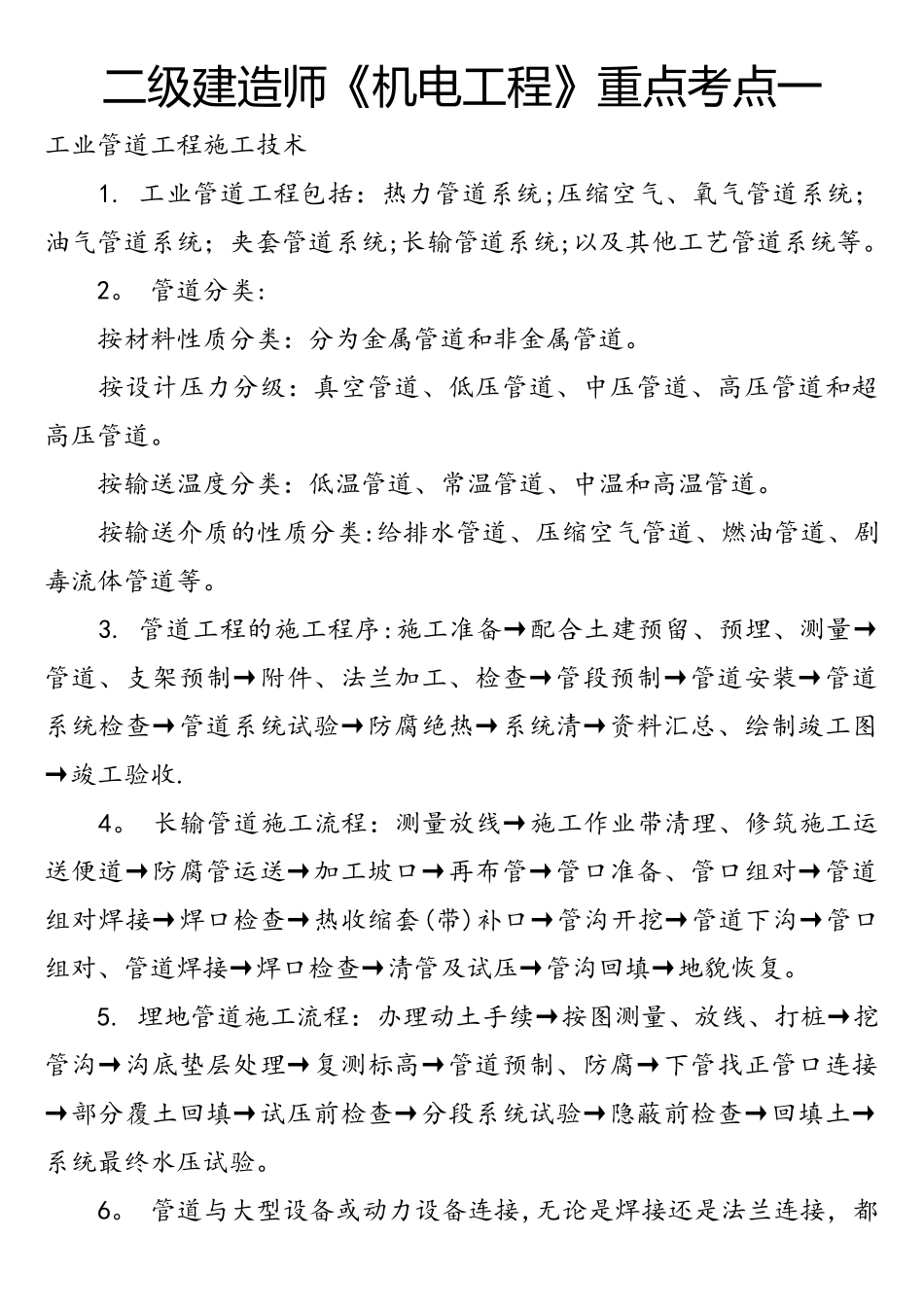

二级建造师《机电工程》重点考点一工业管道工程施工技术 1
工业管道工程包括:热力管道系统;压缩空气、氧气管道系统;油气管道系统;夹套管道系统;长输管道系统;以及其他工艺管道系统等
管道分类: 按材料性质分类:分为金属管道和非金属管道
按设计压力分级:真空管道、低压管道、中压管道、高压管道和超高压管道
按输送温度分类:低温管道、常温管道、中温和高温管道
按输送介质的性质分类:给排水管道、压缩空气管道、燃油管道、剧毒流体管道等

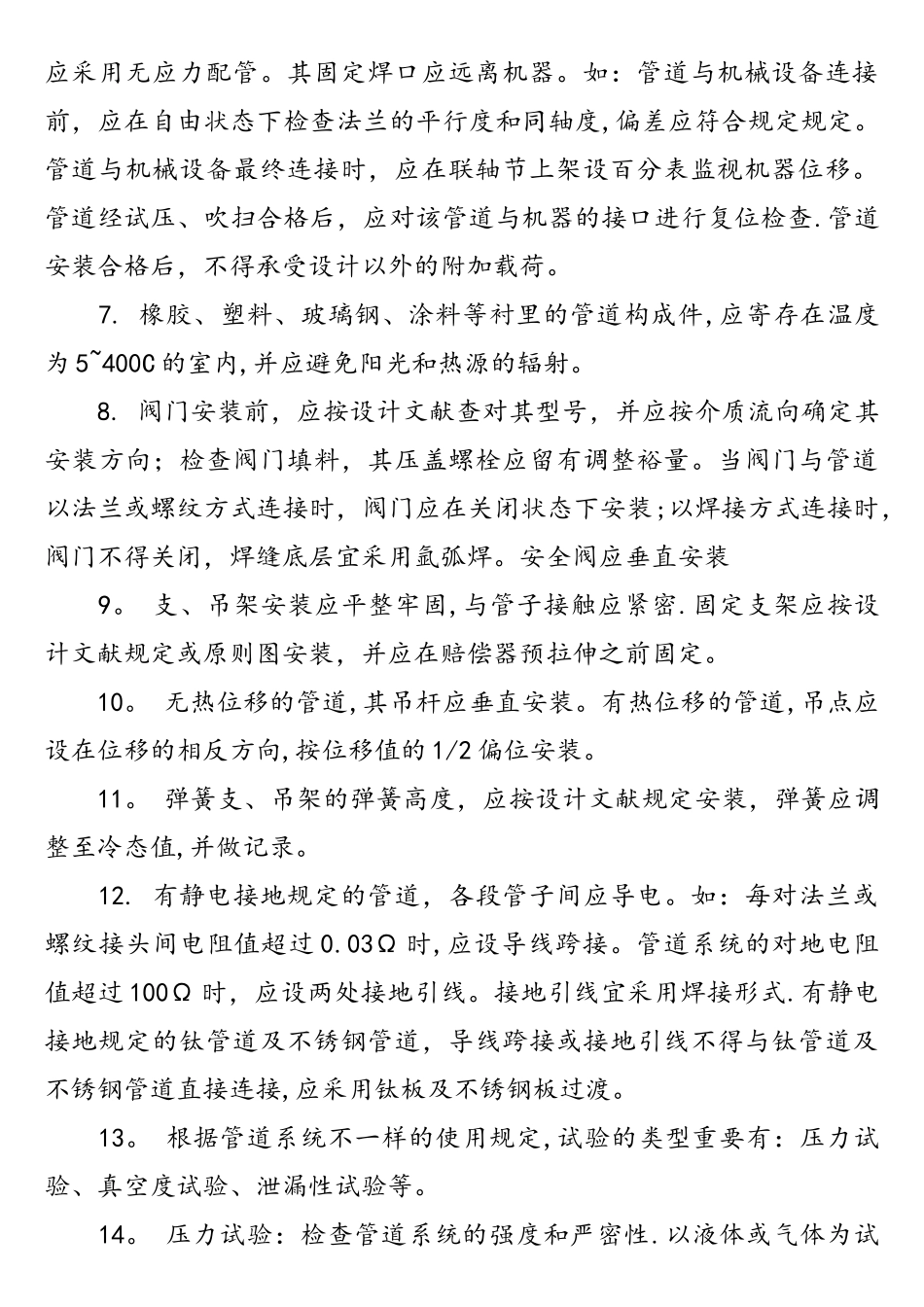

管道工程的施工程序:施工准备→配合土建预留、预埋、测量→管道、支架预制→附件、法兰加工、检查→管段预制→管道安装→管道系统检查→管道系统试验→防腐绝热→系统清→资料汇总、绘制竣工图→竣工验收
长输管道施工流程:测量放线→施工作业带清理、修筑施工运送便道→防腐管运送→加工坡口→再布管→管口准备、管口组对→管道组对焊接→焊口检查→热收缩套(带)补口→管沟开挖→管道下沟→管口组对、管道焊接→焊口检查→清管及试压→管沟回填→地貌恢复
埋地管道施工流程:办理动土手续→按图测量、放线、打桩→挖管沟→沟底垫层处理→复测标高→管道预制、防腐→下管找正管口连接→部分覆土回填→试压前检查→分段系统试验→隐蔽前检查→回填土→系统最终水压试验
管道与大型设备或动力设备连接,无论是焊接还是法兰连接,都应采用无应力配管
其固定焊口应远离机器
如:管道与机械设备连接前,应在自由状态下检查法兰的平行度和同轴度,偏差应符合规定规定
管道与机械设备最终连接时,应在联轴节上架设百分表监视机器位移

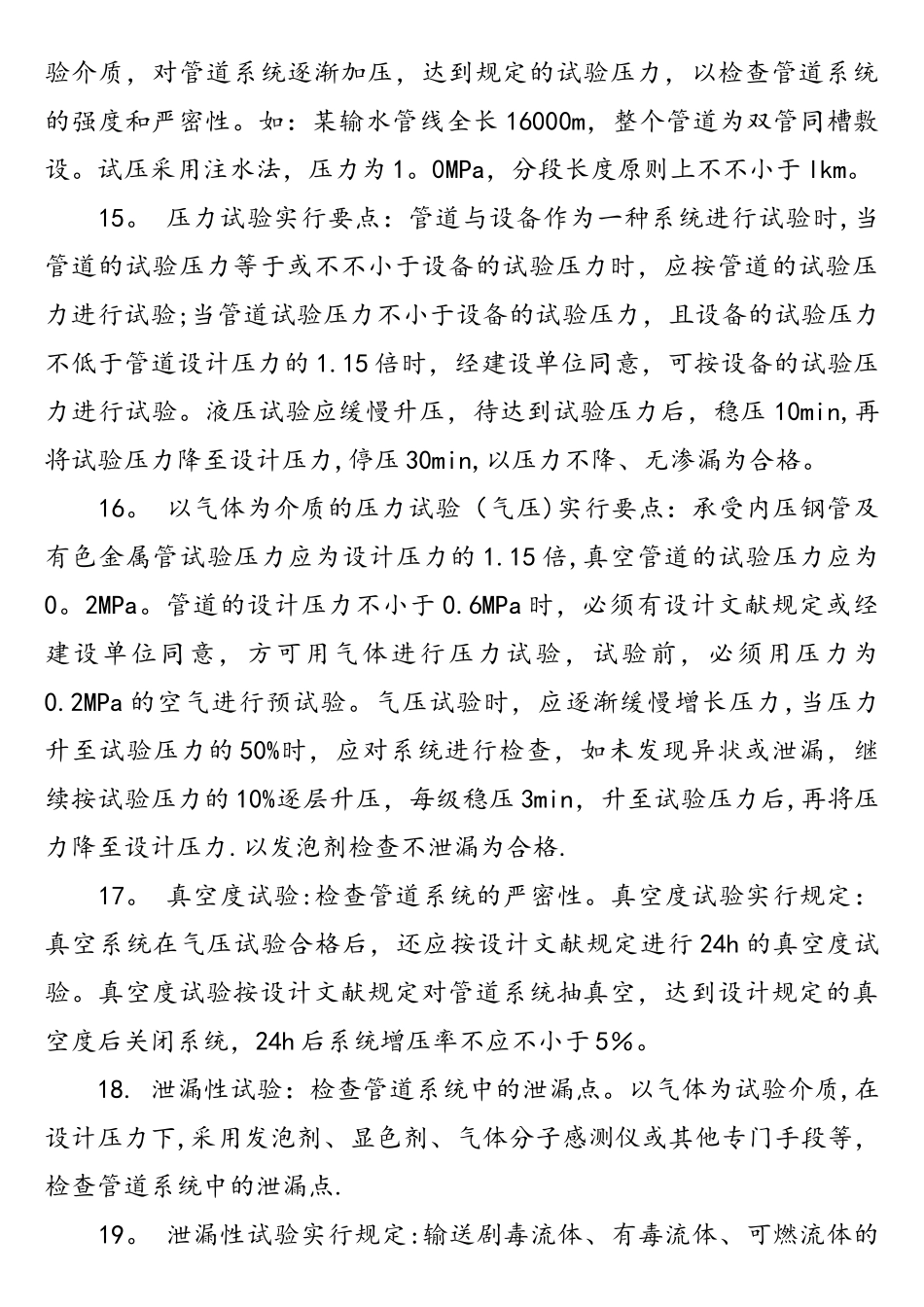

管道经试压、吹扫合格后,应对该管道与机器的接口进行复位检查
管道安装合格后,不得承受设计以外的附加载荷
橡胶、塑料、玻璃钢、涂料等衬里的管道构成件,应寄存在温度为 5~400C 的室内,并应避免阳光和热源的辐射
阀门安装前,应按设计文献
