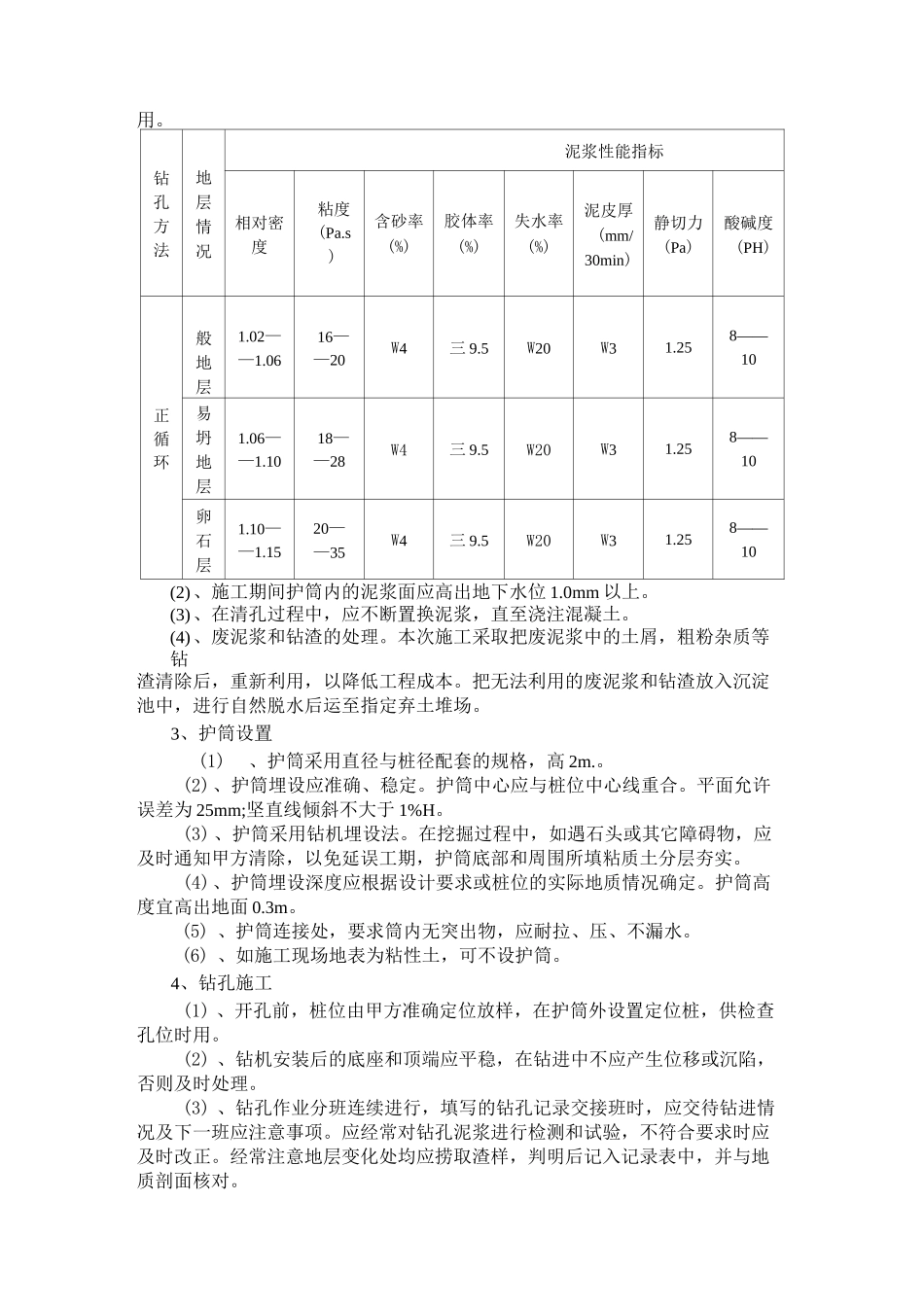

泥浆护壁钻孔灌注桩施工方案一、工程概况本工程为天汉文化公园 E 区商业项目 E4 号楼基础工程,该工程为机械成孔灌注桩基础,共计 67。桩径为 700mm、33 个,桩径 900mm、7 个,桩径 1000mm、11 个 1200mm、16 个。桩长 6000mm。设计依据汉中勘察设计研究院地址勘察报告,桩身材料砼采用 C25,HPB300 钢筋和 HRB400。钢筋保护层 50mm。施工条件:场内平整基本完成,进场道路畅通,施工道路基本满足运输要求,所有的钢筋现场制作,现浇混凝土采用商品混凝土、电焊机三台,11KW50PN 离心泥浆泵一台,冲击钻孔机六台,① 250 法兰连接砼导管一套、钢筋切割机一台,施工机具基本齐全,符合开工条件。二、工程工期业主给定工程工期为 2015 年 2 月 1 日——3 月 10 日,共 38 天时间。春节放假 6 天。施工前的准备:1、地上、地下障碍物都处理完毕,达到“三通一平”。施工用的临时设施准备就绪。2、施工放线、定桩位及高程,依据建筑物测量控制网点资料和基础平面图测定桩位,轴线控制基准点,确定桩位,以中心点为圆心。3、钻孔机就位,钻机就位时,必须保持平稳,钻机底座可用枕木横铺,确保钻机不发生倾斜、位移;为准确控制钻孔深度,应在机架上或钢绳上作出控制标识,以便在施工中进行检测、记录。4、必须采取有效的技术措施,以防扰动孔壁,造成塌孔、扩孔、掉钻;所有钢丝绳必须严格按照钢丝绳的报废规定标准执行。凡打死结、扭曲、松散、绳芯外露、断股、断丝超标,最外层严重磨损者均不得使用,钢丝绳卡应匹配,绳径为 10~20mm 者,绳卡数量不少于 4 个,绳径为 21~28mm 者绳卡数不少于 5 个,绳头长度不短于 140mm。作好泥浆池,排浆循环沟,节约水源,减少环境污染。三、工程要求1、操作流程测定桩位 f 钻机就位 f 打孔 f 注泥浆 f 继续打孔 f 排渣 f 检查验孔 f 吊放钢筋笼 f 插入砼导管 f 浇筑砼 f 拔出导管 f 破桩头 f 试验检测2、操作工艺(1)、泥浆制作及使用技术要求钻孔泥浆采用粘性土与水混合造浆,其泥浆性能指标参考附表使用,如果是粘性土层,在钻进过程中,用钻削下来的粘性土与水混合自造泥浆,进行护壁。在泥浆浓度达不到技术要求时,可适当加入纯碱提高泥浆粘度,确保泥浆护壁作用。钻孔方法地层情况泥浆性能指标相对密度粘度(Pa.s)含砂率(%)胶体率(%)失水率(%)泥皮厚(mm/30min)静切力(Pa)酸碱度(PH)正循环般地层1.02——1.0616——20W4三 9.5W20W31.25...
