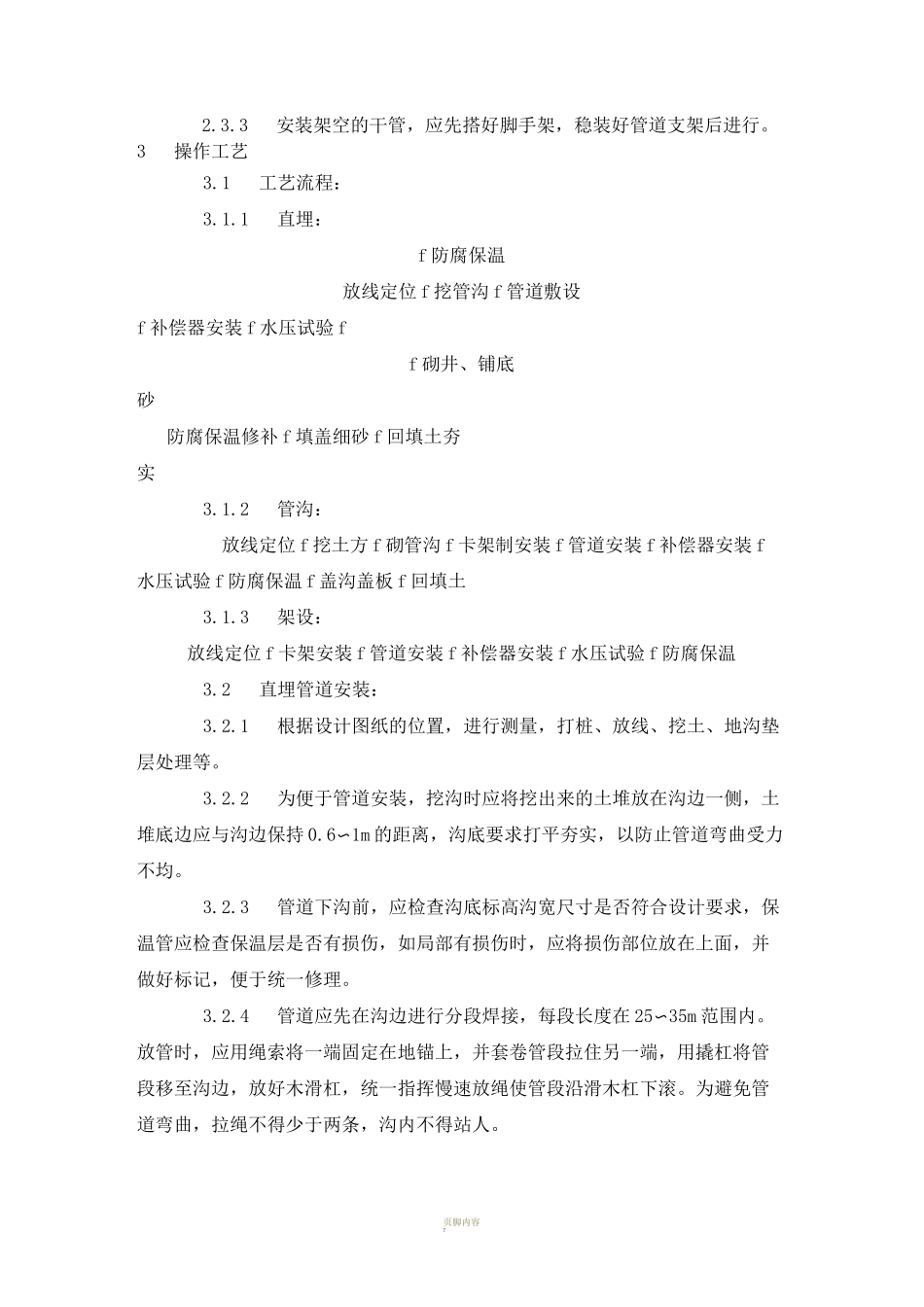

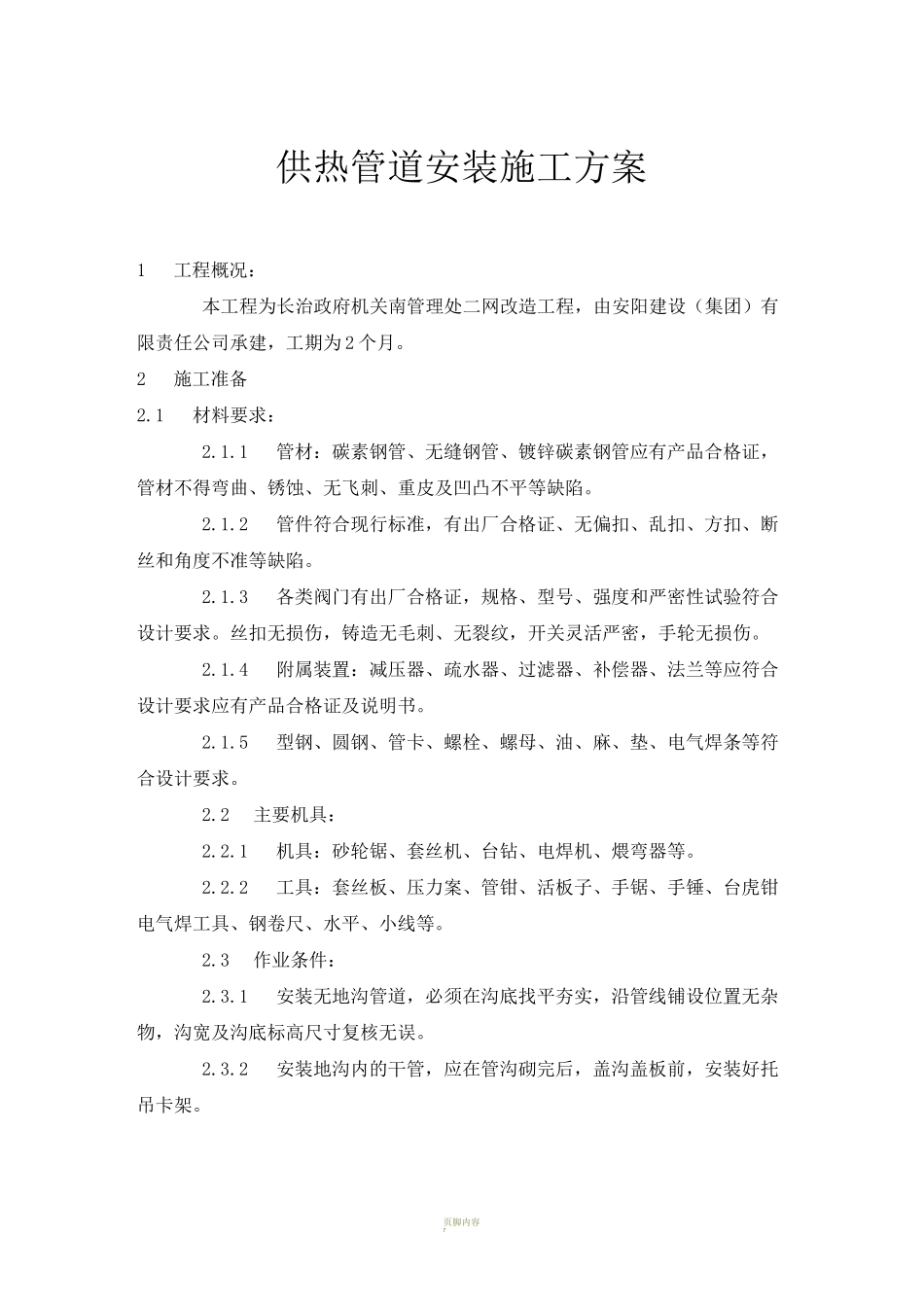

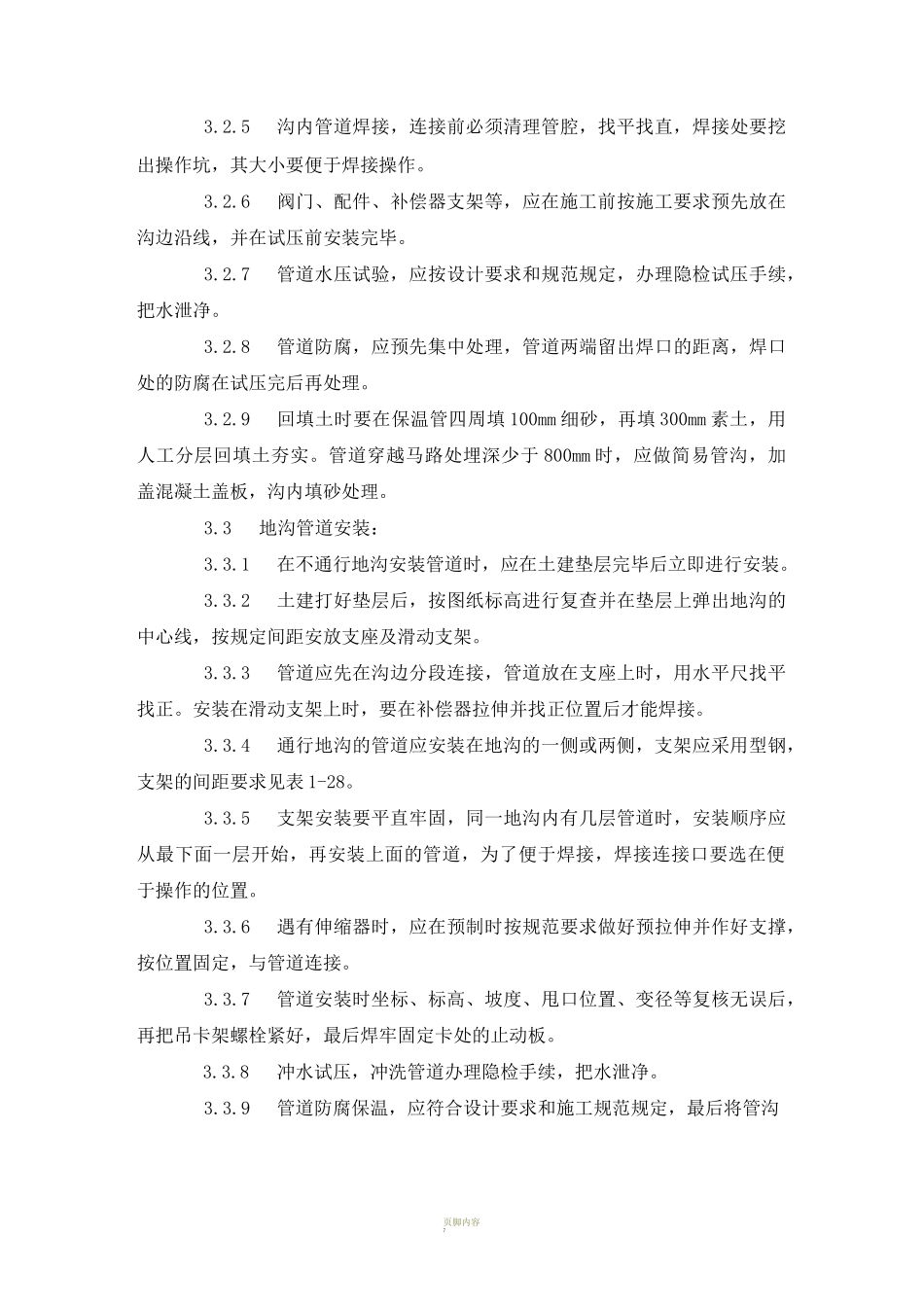

页脚内容7供热管道安装施工方案1工程概况:本工程为长治政府机关南管理处二网改造工程,由安阳建设(集团)有限责任公司承建,工期为 2 个月。2施工准备2.1材料要求:2.1.1管材:碳素钢管、无缝钢管、镀锌碳素钢管应有产品合格证,管材不得弯曲、锈蚀、无飞刺、重皮及凹凸不平等缺陷。2.1.2管件符合现行标准,有出厂合格证、无偏扣、乱扣、方扣、断丝和角度不准等缺陷。2.1.3各类阀门有出厂合格证,规格、型号、强度和严密性试验符合设计要求。丝扣无损伤,铸造无毛刺、无裂纹,开关灵活严密,手轮无损伤。2.1.4附属装置:减压器、疏水器、过滤器、补偿器、法兰等应符合设计要求应有产品合格证及说明书。2.1.5型钢、圆钢、管卡、螺栓、螺母、油、麻、垫、电气焊条等符合设计要求。2.2主要机具:2.2.1机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等。2.2.2工具:套丝板、压力案、管钳、活板子、手锯、手锤、台虎钳电气焊工具、钢卷尺、水平、小线等。2.3作业条件:2.3.1安装无地沟管道,必须在沟底找平夯实,沿管线铺设位置无杂物,沟宽及沟底标高尺寸复核无误。2.3.2安装地沟内的干管,应在管沟砌完后,盖沟盖板前,安装好托吊卡架。页脚内容72.3.3安装架空的干管,应先搭好脚手架,稳装好管道支架后进行。3操作工艺3.1工艺流程:3.1.1直埋:f 防腐保温放线定位 f 挖管沟 f 管道敷设f 补偿器安装 f 水压试验 ff 砌井、铺底砂防腐保温修补 f 填盖细砂 f 回填土夯实3.1.2管沟:放线定位 f 挖土方 f 砌管沟 f 卡架制安装 f 管道安装 f 补偿器安装 f水压试验 f 防腐保温 f 盖沟盖板 f 回填土3.1.3架设:放线定位 f 卡架安装 f 管道安装 f 补偿器安装 f 水压试验 f 防腐保温3.2直埋管道安装:3.2.1根据设计图纸的位置,进行测量,打桩、放线、挖土、地沟垫层处理等。3.2.2为便于管道安装,挖沟时应将挖出来的土堆放在沟边一侧,土堆底边应与沟边保持 0.6〜1m 的距离,沟底要求打平夯实,以防止管道弯曲受力不均。3.2.3管道下沟前,应检查沟底标高沟宽尺寸是否符合设计要求,保温管应检查保温层是否有损伤,如局部有损伤时,应将损伤部位放在上面,并做好标记,便于统一修理。3.2.4管道应先在沟边进行分段焊接,每段长度在 25〜35m 范围内。放管时,应用绳索将一端固定在地锚上,并套卷管段拉住另一端,用撬杠将管段移至沟边,放好木滑杠,统一指挥慢速放绳使管段沿滑木杠下滚。为避免管道弯曲,拉绳不得...
