1/6南昌市沿江北大道快速路工程 3 工区便道抛石挤淤施工方案项目总工:项目经理:中铁上海工程局集团有限公司南昌市沿江北大道快速路工程项目经理部年月日2/6一、工程概况1、工程概况本项目西起英雄大桥(洪都大桥),接现有英雄大桥南岸立交,沿富大有堤布置,东至学院五路,管段里程 KO+OOO〜K11+889
558,全长 11
89km,按城市快速路标准建设,双向六车道,标准路幅宽度 33
5m,设计速度为 80km/h
我标段工区负责里程范围为 K7+O00〜K10+800,全长 3
8 公里,从吴公庙电排站沿富大有提至北旺桥段,双向六车道,标准路幅宽度 33
5m,设计速度为 80km/h,按城市快速路标准建设
施工内容包含管段内路基、挡土墙、排水管道、桥涵、路面(不包括面层)、附属防护等工程
主要工程包括:路基 K 线主路 3
8km、辅路 BY、C 线 2
23km、沿线单位近期出入通道 1
1km,路面 80310m2,地基深层搅拌桩加固 186067m,挡土墙2456m,雨水管道 7211m,排水边沟 872m,箱涵 2 座
2、本段便道概况根据现场实际勘查情况,K7+180~K7+500 段分布原沟塘淤泥质土,对其进行探坑量测,其淤泥深度达 4
5m 左右,为保证便道的稳定性此段路采用抛石挤淤处理,平均宽度 7m,抛石厚度 3m;其余段主要分布有粉煤灰、杂填土、厚度普遍大于 3m,分两种处理方式,主路坡脚范围内采用桩基处理,沿线单位临时进出道路范围换填表层的腐殖土

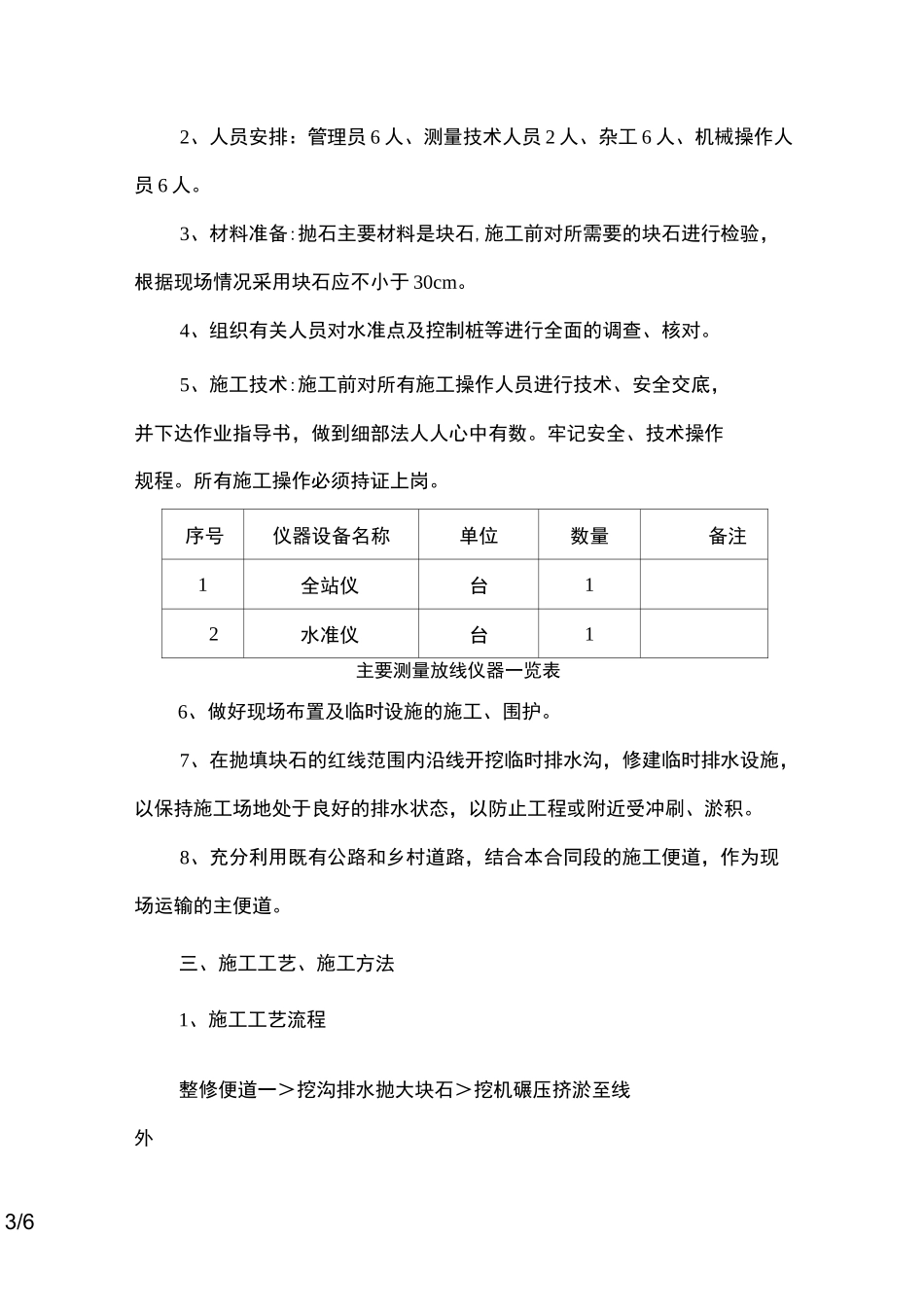

二、施工准备1、机械安排:挖机 1 台、装载机 1 台、20T 压路机 1 台、自卸车 4 台;3/62、人员安排:管理员 6 人、测量技术人员 2 人、杂工 6 人、机械操作人员 6 人
3、材料准备:抛石主要材料是块石,施工前对所需要的块石进行检验,根据现场情况采用块石应不小于 30cm
