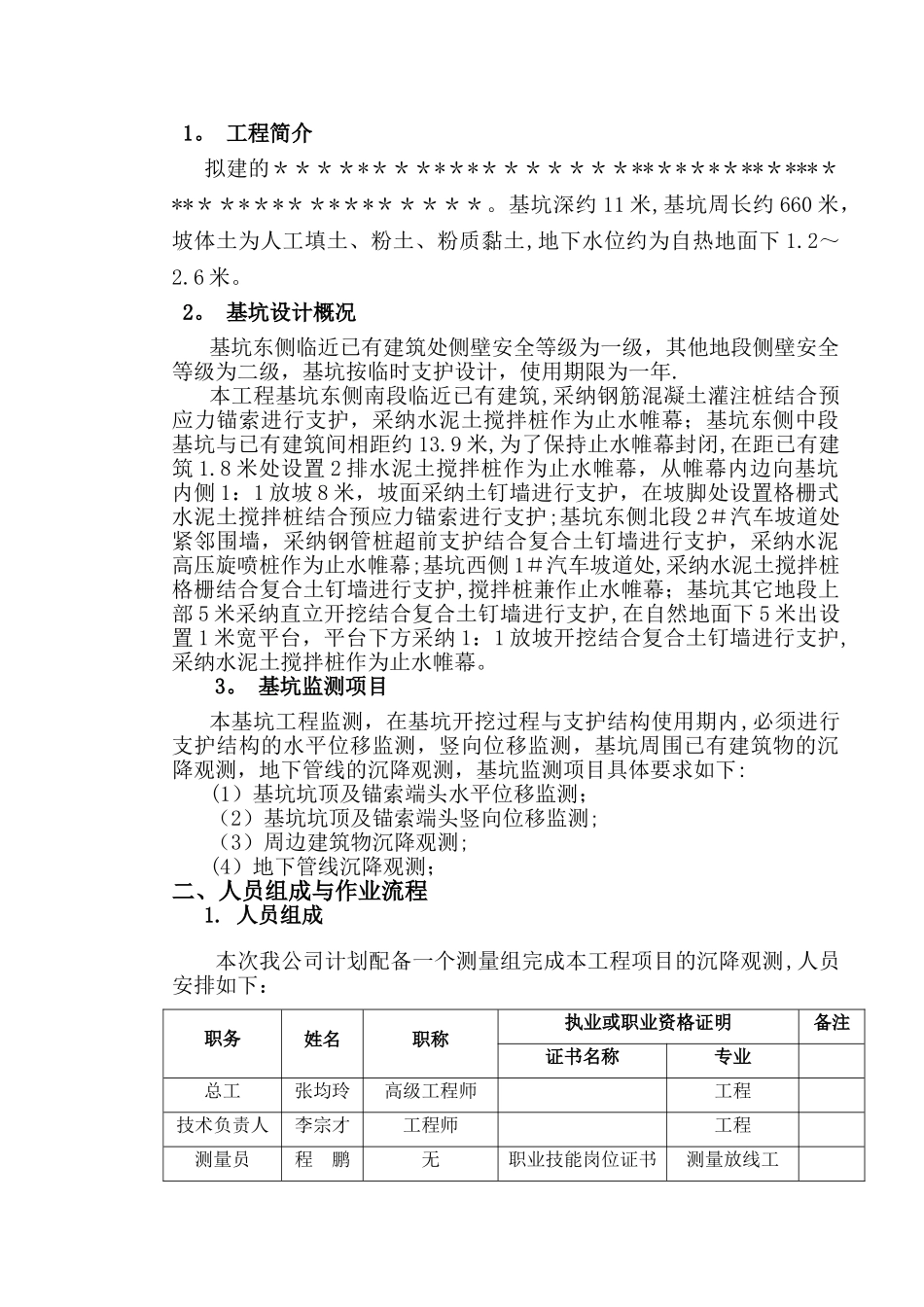

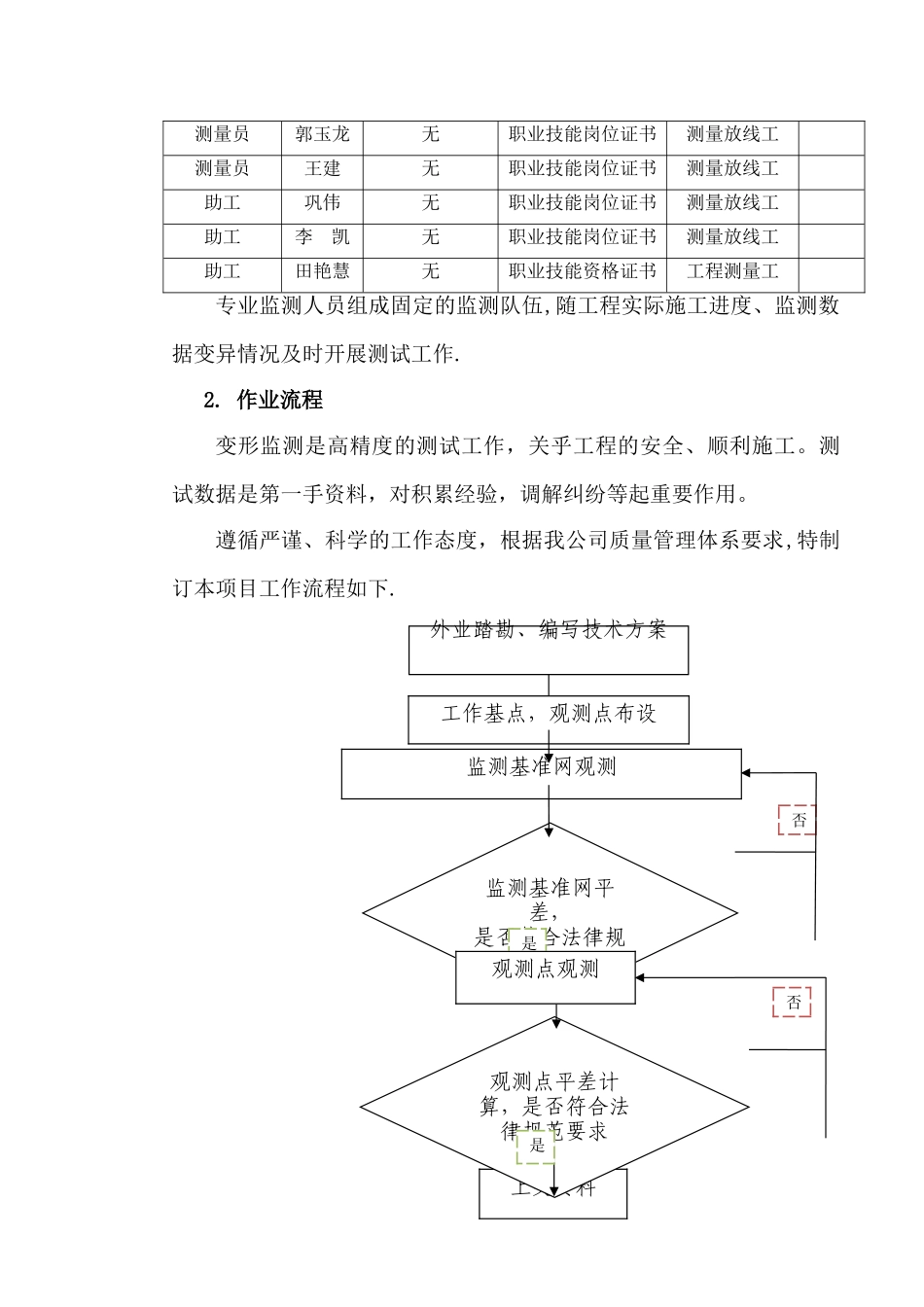

***—***工程基坑支护工程基坑监测方案编制:审核:批准:****工程有限公司二零一六年九月目 录一、 工程概括二、 人员组成与作业流程三、监测依据及技术标准四、 监测目的及内容五、 监测网点的布设六、 使用仪器与精度要求七、 监测频率及监测方法八、 观测成果的计算、分析及预警报告九、 质量检查验收十、 上交资料十一、安全保障附件: 监测成果报表 监测点布置图一、 工程概括1。 工程简介拟建的*************************************************。基坑深约 11 米,基坑周长约 660 米,坡体土为人工填土、粉土、粉质黏土,地下水位约为自热地面下 1.2~2.6 米。2。 基坑设计概况基坑东侧临近已有建筑处侧壁安全等级为一级,其他地段侧壁安全等级为二级,基坑按临时支护设计,使用期限为一年.本工程基坑东侧南段临近已有建筑,采纳钢筋混凝土灌注桩结合预应力锚索进行支护,采纳水泥土搅拌桩作为止水帷幕;基坑东侧中段基坑与已有建筑间相距约 13.9 米,为了保持止水帷幕封闭,在距已有建筑 1.8 米处设置 2 排水泥土搅拌桩作为止水帷幕,从帷幕内边向基坑内侧 1:1 放坡 8 米,坡面采纳土钉墙进行支护,在坡脚处设置格栅式水泥土搅拌桩结合预应力锚索进行支护;基坑东侧北段 2#汽车坡道处紧邻围墙,采纳钢管桩超前支护结合复合土钉墙进行支护,采纳水泥高压旋喷桩作为止水帷幕;基坑西侧 1#汽车坡道处,采纳水泥土搅拌桩格栅结合复合土钉墙进行支护,搅拌桩兼作止水帷幕;基坑其它地段上部 5 米采纳直立开挖结合复合土钉墙进行支护,在自然地面下 5 米出设置 1 米宽平台,平台下方采纳 1:1 放坡开挖结合复合土钉墙进行支护,采纳水泥土搅拌桩作为止水帷幕。3。 基坑监测项目本基坑工程监测,在基坑开挖过程与支护结构使用期内,必须进行支护结构的水平位移监测,竖向位移监测,基坑周围已有建筑物的沉降观测,地下管线的沉降观测,基坑监测项目具体要求如下:(1)基坑坑顶及锚索端头水平位移监测;(2)基坑坑顶及锚索端头竖向位移监测;(3)周边建筑物沉降观测;(4)地下管线沉降观测;二、人员组成与作业流程1. 人员组成本次我公司计划配备一个测量组完成本工程项目的沉降观测,人员安排如下:职务姓名职称执业或职业资格证明备注证书名称专业总工张均玲高级工程师工程技术负责人李宗才工程师工程测量员程 鹏无职业技能岗位证书测量放线工测量员郭玉龙无职业技能岗...
