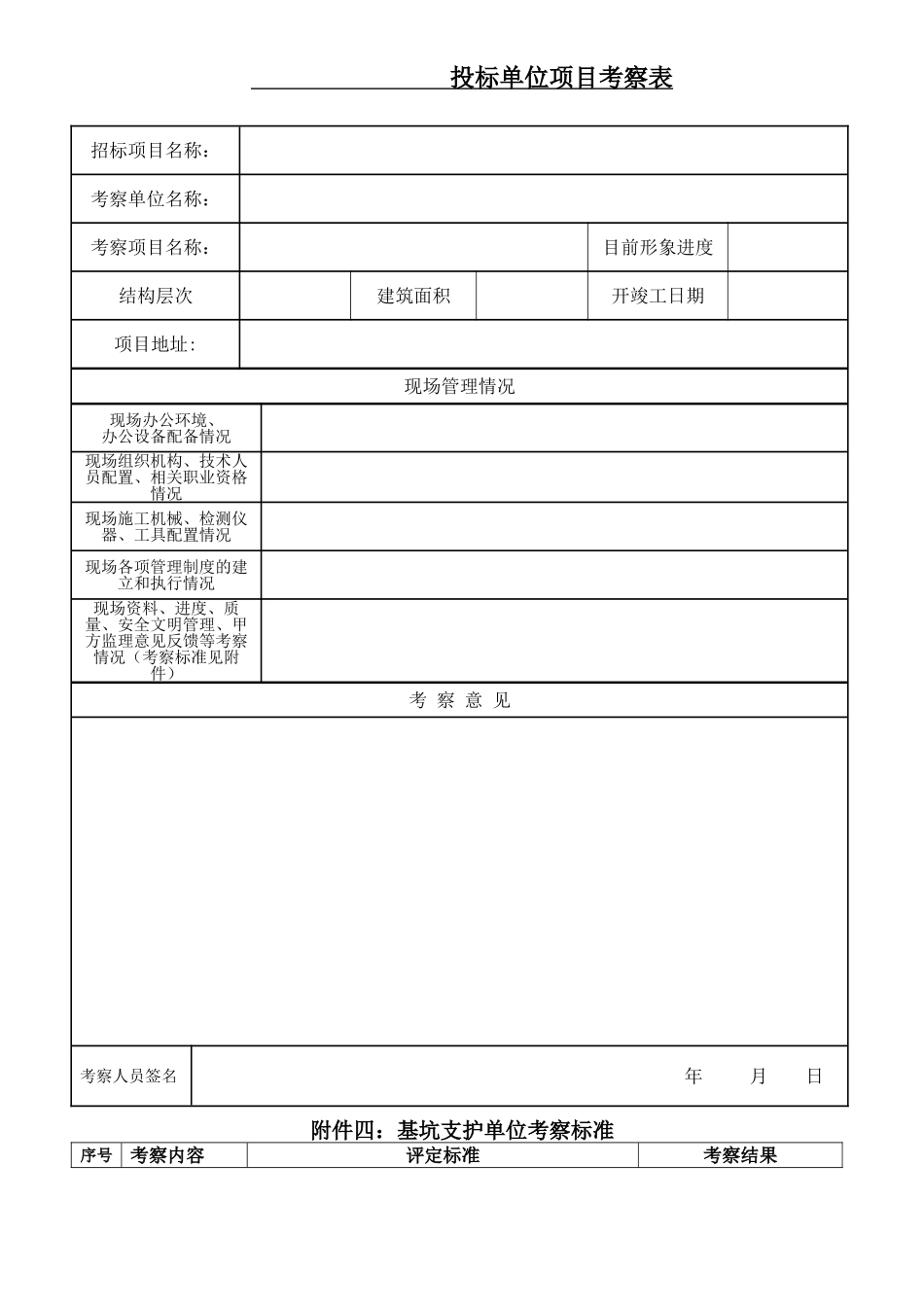

投标单位项目考察表 附件四:基坑支护单位考察标准序号考察内容评定标准考察结果招标项目名称:考察单位名称:考察项目名称:目前形象进度结构层次建筑面积开竣工日期项目地址:现场管理情况现场办公环境、办公设备配备情况 现场组织机构、技术人员配置、相关职业资格情况现场施工机械、检测仪器、工具配置情况现场各项管理制度的建立和执行情况现场资料、进度、质量、安全文明管理、甲方监理意见反馈等考察情况(考察标准见附件)考 察 意 见考察人员签名 年 月 日1好较好一般差1现场资料管理□施工组织设计、专项方案、技术交底具有针对性,审批手续齐全
□原材料合格证、材料送检及试验报告收集整理及时,并能互相闭合一一对应
□各项隐蔽验收、检验批验收、施工记录及时真实,与现场进度基本保持一致
□资料文件收集、目录登记及时,资料盒资料柜摆放整齐洁净,有专人负责
□施工周边场地资料、施工应急方案详细完整,经各有关单位审核通过
2工程进度通 过 查 阅 合同 、 会 议 纪要、监理月报了解施工单位的进度情况
□考察项目工程实际进度与正式批准的施工组织设计中的总进度计划相符程度
(好:5 天以内;较好10 天以内;一般:15 天以内;差:30 天以内)□查阅会议纪要:甲方和监理对施工单位提出劳动力、机械设备不能满足进度要求的情况
(抽查 5 份以上会议纪要,一份未反映为好,提出一次为较好,提出两次为一般,提出三次为差)□查阅监理月报:监理月报中提出施工单位劳动力、机械设备不能满足进度要求的情况
(抽查 5 份以上会议纪要,一份未反映为好,提出一次为较好,提出两次为一般,提出三次为差)3现场管理通过巡查现场材料堆放、机械设备使用、安全设施配置了解施工单位现场管理的情况
□现场材料堆放:材料分类、分批、分规格堆放整齐,在显眼处贴上或立上产品标识牌
□现场基坑临边有围护并应刷黄黑相间双色漆

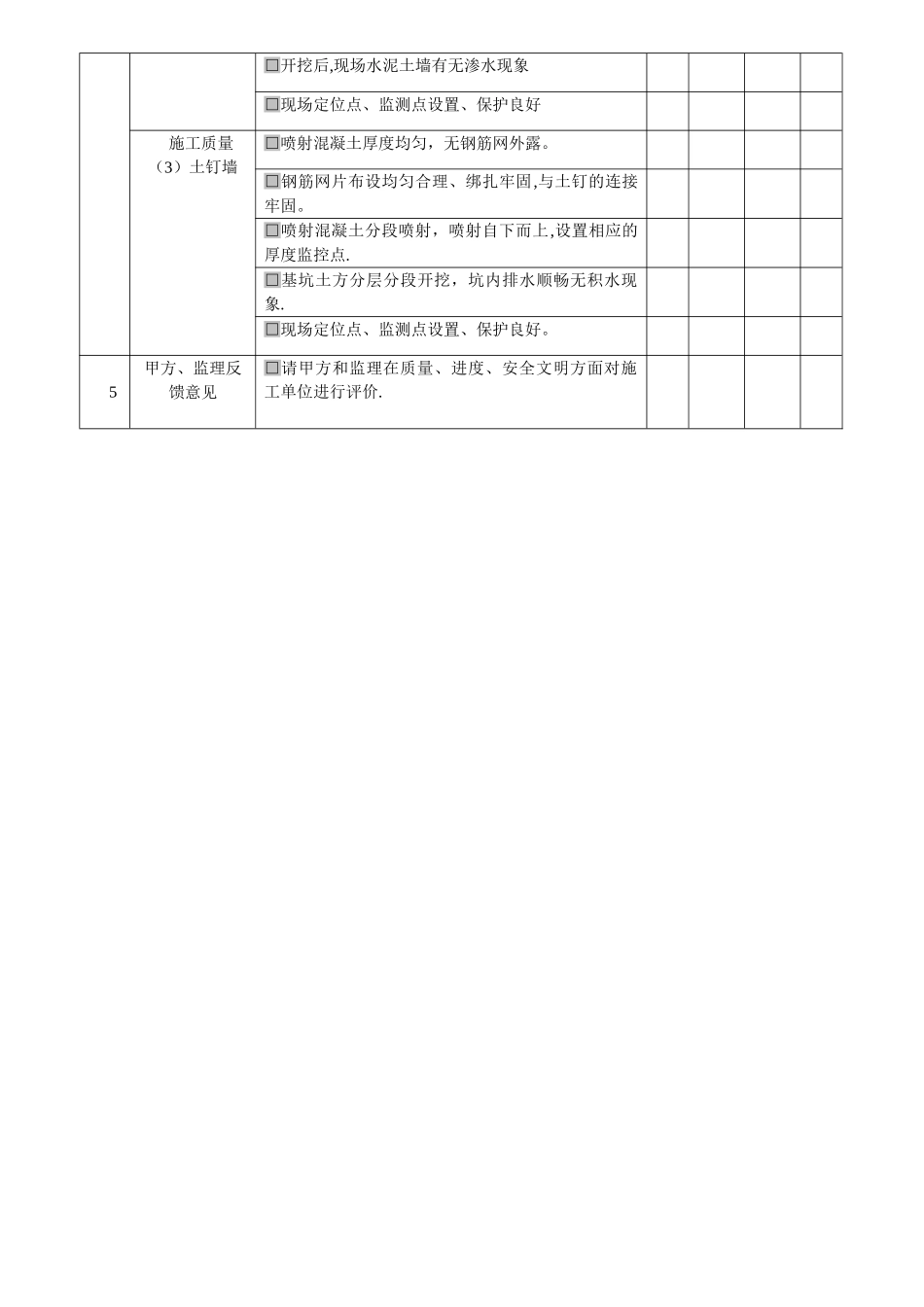

□现场“五牌一图”法律规范、齐
