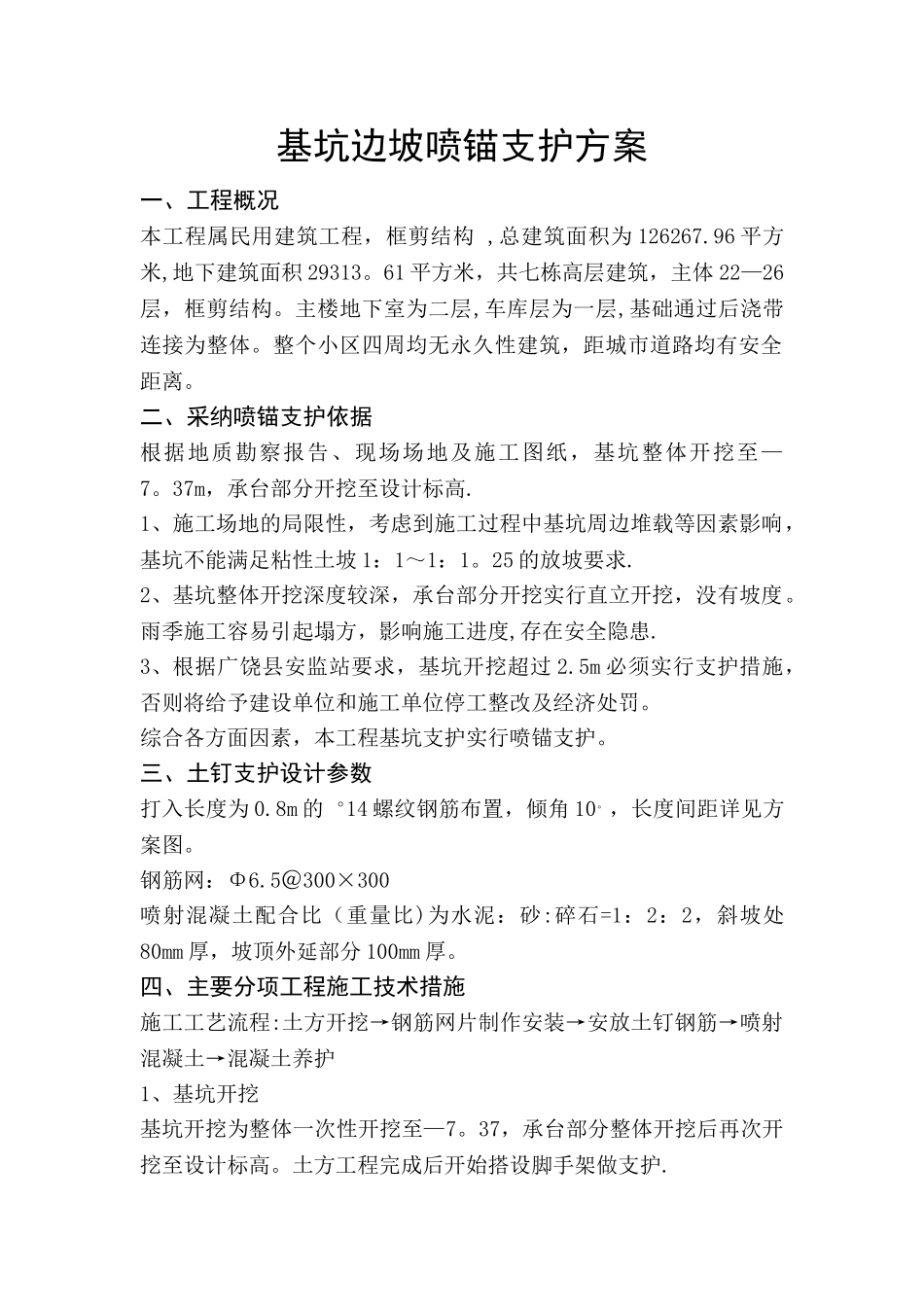

基坑边坡喷锚支护方案一、工程概况本工程属民用建筑工程,框剪结构 ,总建筑面积为 126267
96 平方米,地下建筑面积 29313
61 平方米,共七栋高层建筑,主体 22—26层,框剪结构
主楼地下室为二层,车库层为一层,基础通过后浇带连接为整体
整个小区四周均无永久性建筑,距城市道路均有安全距离
二、采纳喷锚支护依据根据地质勘察报告、现场场地及施工图纸,基坑整体开挖至—7
37m,承台部分开挖至设计标高
1、施工场地的局限性,考虑到施工过程中基坑周边堆载等因素影响,基坑不能满足粘性土坡 1:1~1:1
25 的放坡要求
2、基坑整体开挖深度较深,承台部分开挖实行直立开挖,没有坡度
雨季施工容易引起塌方,影响施工进度,存在安全隐患
3、根据广饶县安监站要求,基坑开挖超过 2
5m 必须实行支护措施,否则将给予建设单位和施工单位停工整改及经济处罚
综合各方面因素,本工程基坑支护实行喷锚支护
三、土钉支护设计参数打入长度为 0
8m 的14 螺纹钢筋布置,倾角 10
,长度间距详见方案图
钢筋网:Φ6
5@300×300喷射混凝土配合比(重量比)为水泥:砂:碎石=1:2:2,斜坡处80mm 厚,坡顶外延部分 100mm 厚

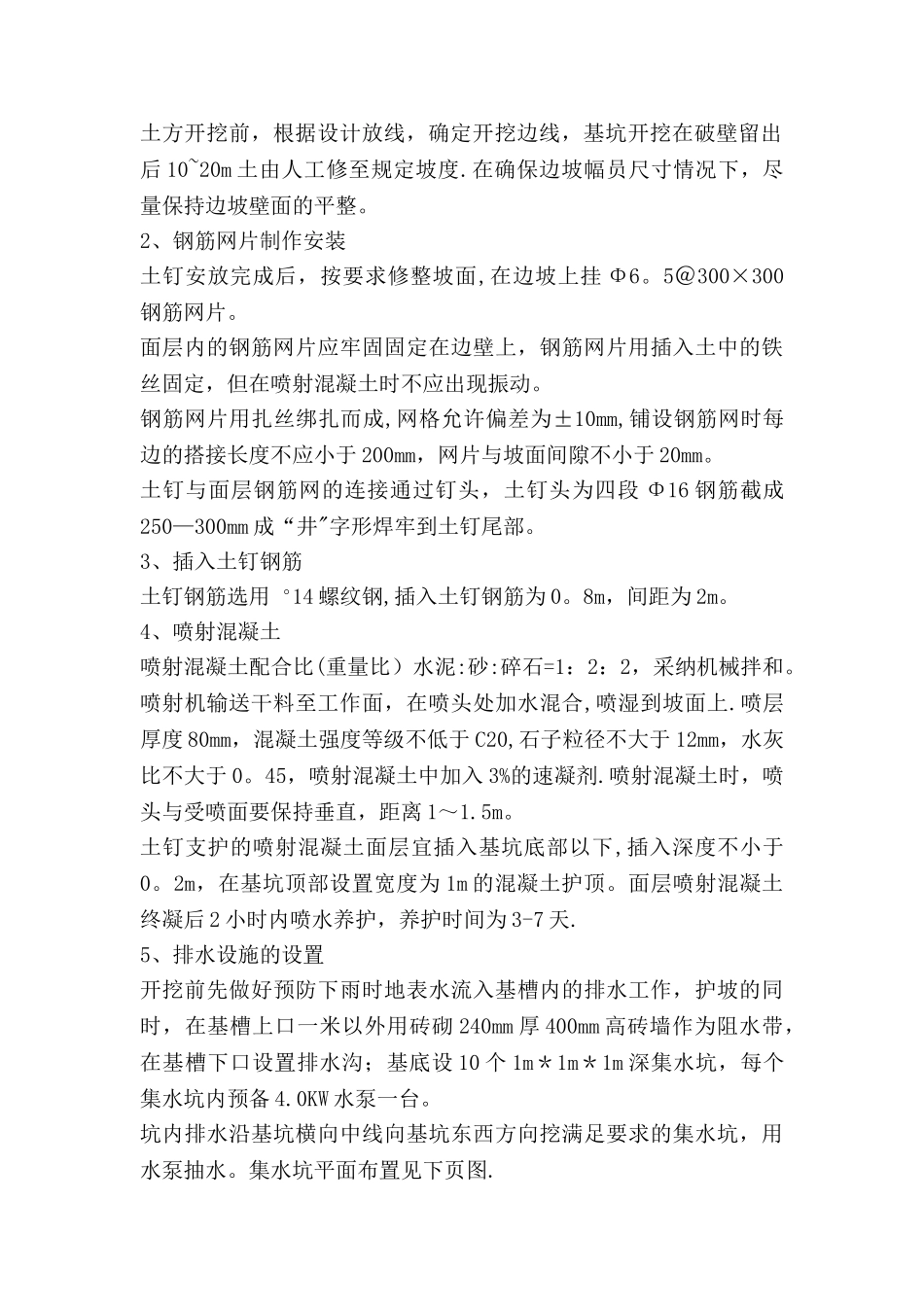

四、主要分项工程施工技术措施施工工艺流程:土方开挖→钢筋网片制作安装→安放土钉钢筋→喷射混凝土→混凝土养护1、基坑开挖基坑开挖为整体一次性开挖至—7
37,承台部分整体开挖后再次开挖至设计标高
土方工程完成后开始搭设脚手架做支护
土方开挖前,根据设计放线,确定开挖边线,基坑开挖在破壁留出后 10~20m 土由人工修至规定坡度
在确保边坡幅员尺寸情况下,尽量保持边坡壁面的平整
2、钢筋网片制作安装土钉安放完成后,按要求修整坡面,在边坡上挂 Φ6
5@300×300钢筋网片
面层内的钢筋网片应牢固固定在边壁上,钢筋网片用插入土中的铁丝固定,但在喷射混凝土时
