基础筏板钢筋绑扎施工技术交底

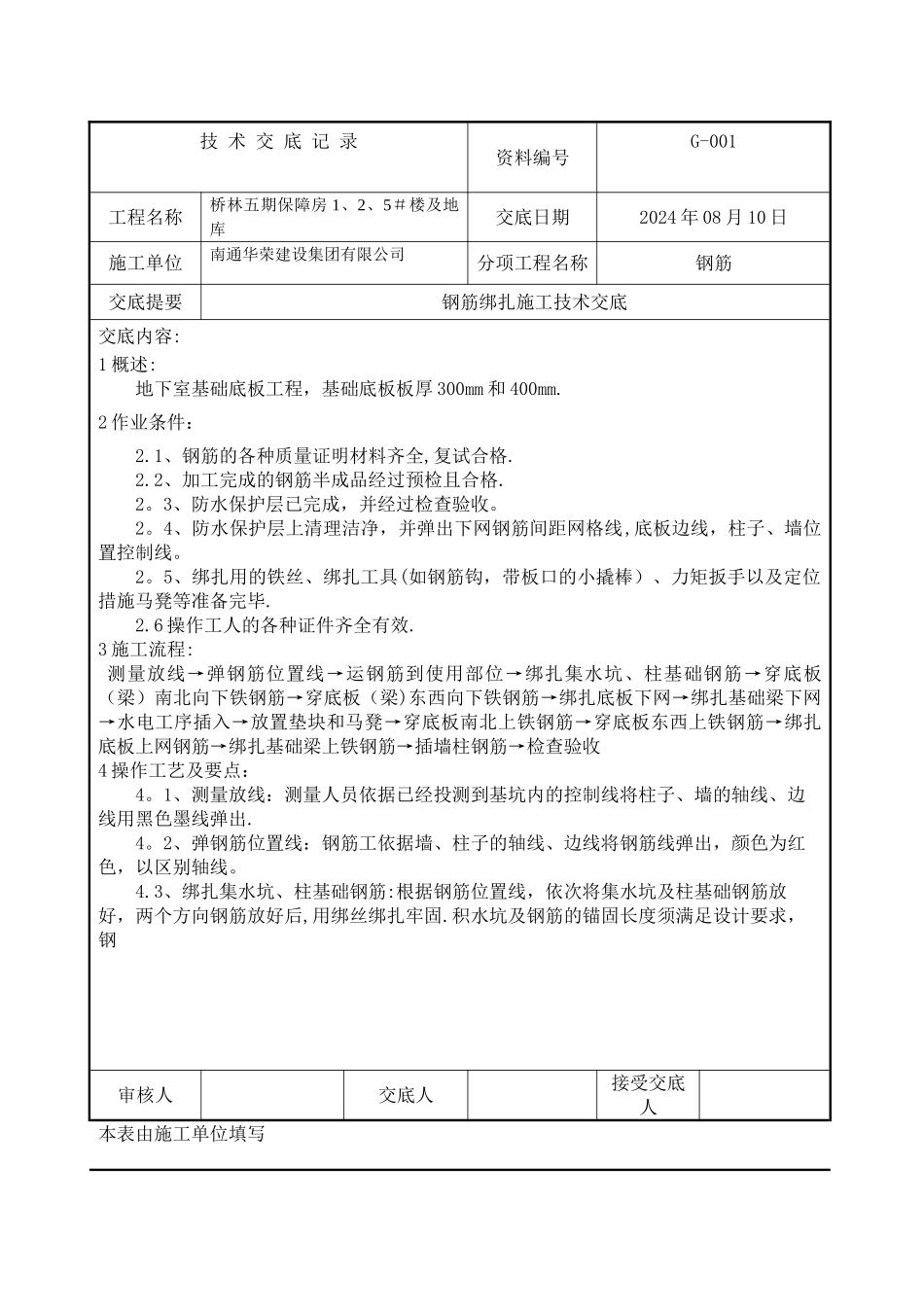

基础筏板钢筋绑扎施工技术交底_第1页
1/4
基础筏板钢筋绑扎施工技术交底_第2页
2/4

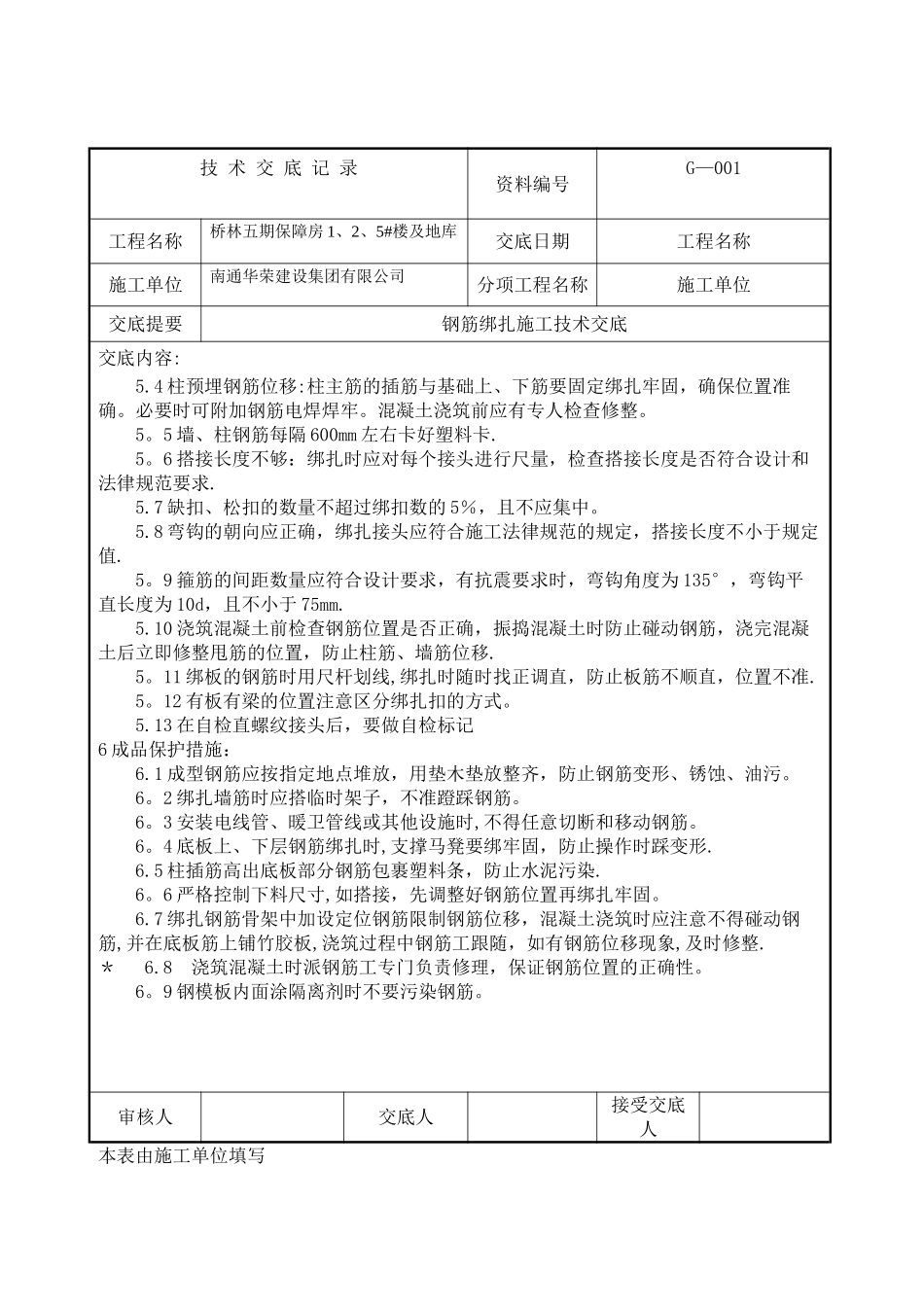

基础筏板钢筋绑扎施工技术交底_第3页
3/4
技 术 交 底 记 录 资料编号G-001工程名称桥林五期保障房 1、2、5#楼及地库交底日期2024 年 08 月 10 日施工单位南通华荣建设集团有限公司分项工程名称钢筋交底提要钢筋绑扎施工技术交底交底内容:1 概述:地下室基础底板工程,基础底板板厚 300mm 和 400mm.2 作业条件:2.1、钢筋的各种质量证明材料齐全,复试合格.2.2、加工完成的钢筋半成品经过预检且合格.2。3、防水保护层已完成,并经过检查验收。2。4、防水保护层上清理洁净,并弹出下网钢筋间距网格线,底板边线,柱子、墙位置控制线。2。5、绑扎用的铁丝、绑扎工具(如钢筋钩,带板口的小撬棒)、力矩扳手以及定位措施马凳等准备完毕.2.6 操作工人的各种证件齐全有效.3 施工流程:测量放线→弹钢筋位置线→运钢筋到使用部位→绑扎集水坑、柱基础钢筋→穿底板(梁)南北向下铁钢筋→穿底板(梁)东西向下铁钢筋→绑扎底板下网→绑扎基础梁下网→水电工序插入→放置垫块和马凳→穿底板南北上铁钢筋→穿底板东西上铁钢筋→绑扎底板上网钢筋→绑扎基础梁上铁钢筋→插墙柱钢筋→检查验收4 操作工艺及要点:4。1、测量放线:测量人员依据已经投测到基坑内的控制线将柱子、墙的轴线、边线用黑色墨线弹出.4。2、弹钢筋位置线:钢筋工依据墙、柱子的轴线、边线将钢筋线弹出,颜色为红色,以区别轴线。4.3、绑扎集水坑、柱基础钢筋:根据钢筋位置线,依次将集水坑及柱基础钢筋放好,两个方向钢筋放好后,用绑丝绑扎牢固.积水坑及钢筋的锚固长度须满足设计要求,钢审核人交底人接受交底人本表由施工单位填写技 术 交 底 记 录 资料编号G—001工程名称桥林五期保障房 1、2、5#楼及地库交底日期工程名称施工单位南通华荣建设集团有限公司分项工程名称施工单位交底提要钢筋绑扎施工技术交底交底内容:筋直径≤25时,锚固长度为30d,即:Φ25:750mm,Φ22:660mm,Φ20:600mm, Φ18:540mm,Φ16:480mm,Φ14:420mm注意:结构图已标出锚固长度的按图纸施工。4。4、穿底板南北向下铁钢筋:依据弹好的控制线,摆放钢筋,进行直螺纹连接,接头数量按 50%错开,不分受拉受压区。有基础梁的部位在梁宽范围不穿同方向的板筋。4。5、穿底板东西向下铁钢筋:依据弹好的控制线摆放钢筋,进行钢筋直螺纹连接.有基础梁的部位在梁宽范围不穿同方向的板筋.4。6、绑扎底板下网:底板下网钢筋摆放好后,根据钢筋位置线用绑丝将钢筋下网上下排钢筋绑扎牢固,要求所有交叉点处全部绑扎。4.7、放置...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基础筏板钢筋绑扎施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
