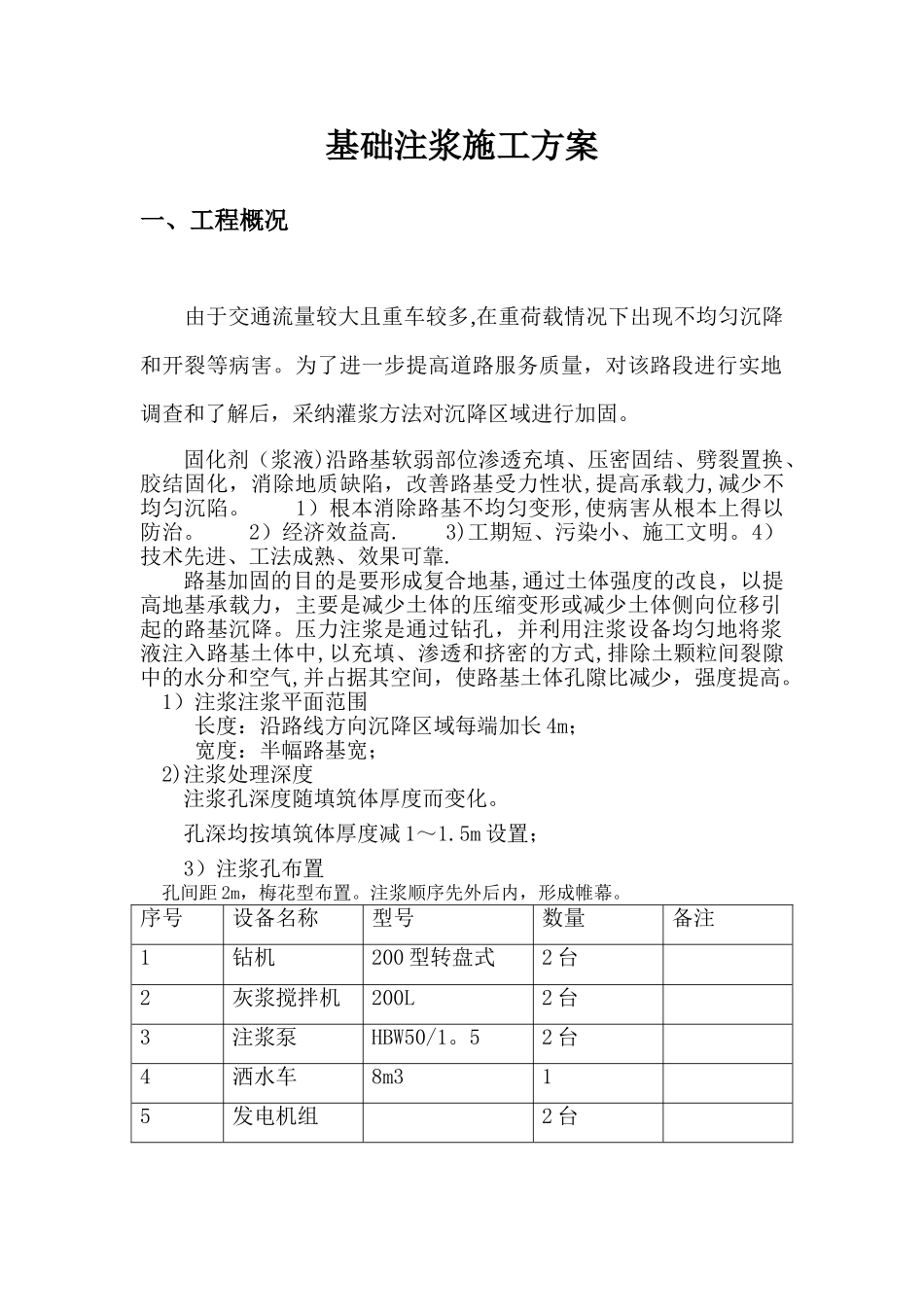

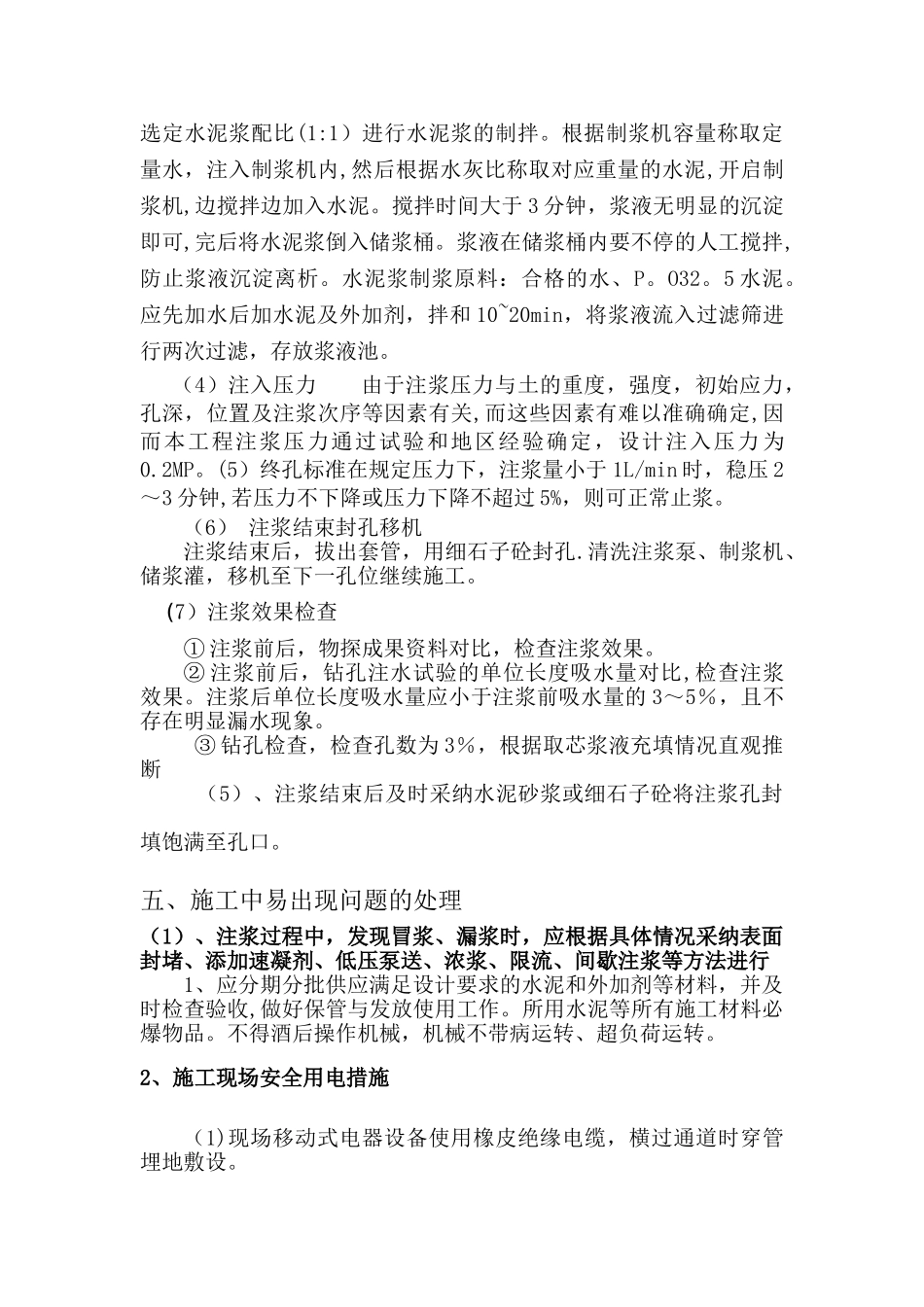

基础注浆施工方案一、工程概况由于交通流量较大且重车较多,在重荷载情况下出现不均匀沉降和开裂等病害。为了进一步提高道路服务质量,对该路段进行实地调查和了解后,采纳灌浆方法对沉降区域进行加固。 固化剂(浆液)沿路基软弱部位渗透充填、压密固结、劈裂置换、胶结固化,消除地质缺陷,改善路基受力性状,提高承载力,减少不均匀沉陷。 1)根本消除路基不均匀变形,使病害从根本上得以防治。 2)经济效益高. 3)工期短、污染小、施工文明。4)技术先进、工法成熟、效果可靠.路基加固的目的是要形成复合地基,通过土体强度的改良,以提高地基承载力,主要是减少土体的压缩变形或减少土体侧向位移引起的路基沉降。压力注浆是通过钻孔,并利用注浆设备均匀地将浆液注入路基土体中,以充填、渗透和挤密的方式,排除土颗粒间裂隙中的水分和空气,并占据其空间,使路基土体孔隙比减少,强度提高。1)注浆注浆平面范围 长度:沿路线方向沉降区域每端加长 4m; 宽度:半幅路基宽;2)注浆处理深度注浆孔深度随填筑体厚度而变化。孔深均按填筑体厚度减 1~1.5m 设置; 3)注浆孔布置孔间距 2m,梅花型布置。注浆顺序先外后内,形成帷幕。序号设备名称型号数量备注1钻机200 型转盘式2 台2灰浆搅拌机200L2 台3注浆泵HBW50/1。52 台4洒水车8m315发电机组2 台3)各主要工序施工方法为了保证公路正常通车,施工时采纳半幅半车道施工。(1)钻机、注浆设备就位根据测量放出的点位,就位钻机,钻机安放平稳,并调整垂直度与钻机水平。同时制浆机、注浆机配套放置,注浆管线固定,管线不宜过长,控制在 30~50m,以防压力损失。现场备好拌合用水及袋装水泥等材料。(2)钻孔施工工法采纳 200 型转盘式钻机旋转钻进,采纳 50mm钻头,φ48 普管进行护壁,采纳干钻法,严禁加水,否则路基受水浸泡,原结构遭到破坏,造成不必要的损失。(3)浆液配制按事先是清理场地测量放线监理报检机具定位钻 进是否达到终孔要求安装注浆设备注 浆结束封孔质量检验整理资料调整设备水 泥其他材料监理报检质量不合格核定参数重新钻孔否选定水泥浆配比(1:1)进行水泥浆的制拌。根据制浆机容量称取定量水,注入制浆机内,然后根据水灰比称取对应重量的水泥,开启制浆机,边搅拌边加入水泥。搅拌时间大于 3 分钟,浆液无明显的沉淀即可,完后将水泥浆倒入储浆桶。浆液在储浆桶内要不停的人工搅拌,防止浆液沉淀离析。水泥浆制浆原料:合格的水、P。O32。5 水泥。应先加水后...
