一、编制依据:1、根据设计图纸有关要求

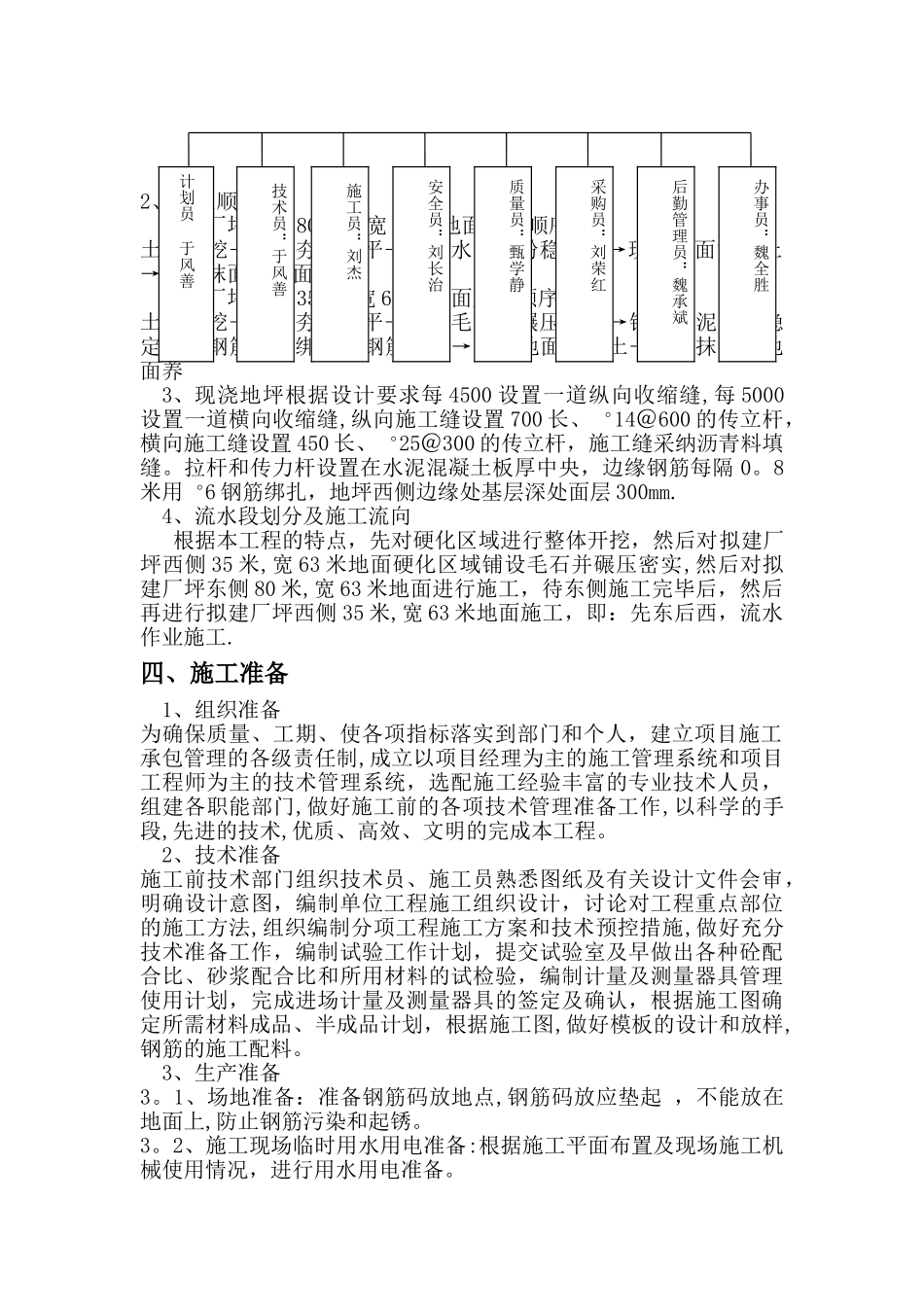

2、《建筑地面工程施工质量法律规范》GB50209—20243、《混凝土结构工程施工质量验收法律规范》GB50204—20244、《建筑工程施工质量验收统一标准》GB50300—20015、《建筑施工安全技术法律规范标准》6、《建筑施工安全检查标准》JGJ59-997、《施工现场临时用电安全技术法律规范》JGJ46—2024二 、工程概况: 本工程为壳牌中国珠海新建润滑脂项目,工程坐落于广东省珠海市高栏港经济区高栏岛南迳中路

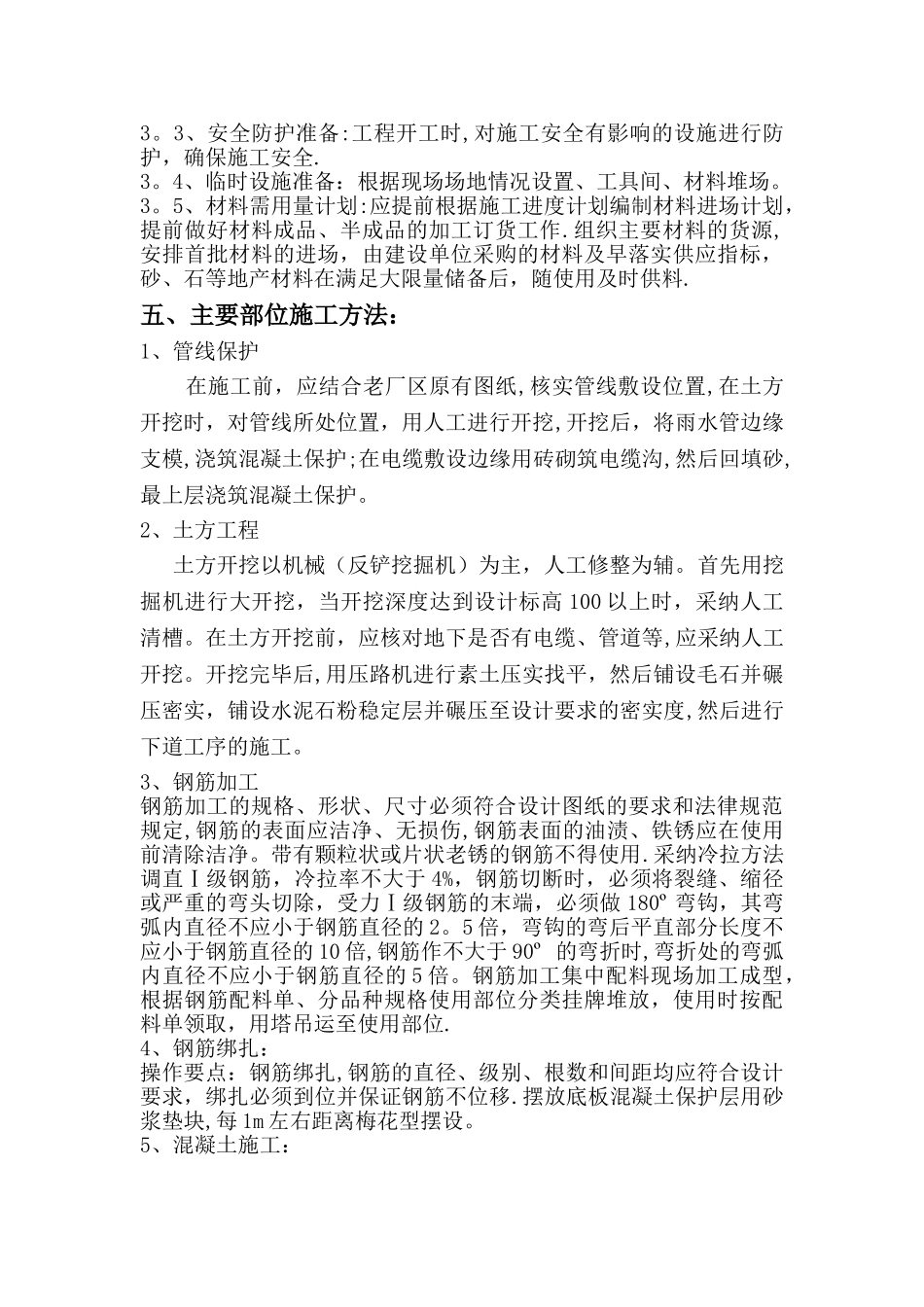

本工程建设单位为壳牌(珠海)石油化工有限公司,现施工项目为壳牌(珠海)润滑油老厂区硬化地坪工程,该工程的做法为:拟建厂坪东侧 80 米,宽 63 米:原土碾压密实→300mm 厚 6%水泥稳定石屑层,压实系数≥0
96→200mm 厚 C30 混凝土,随打随抹 拟建厂坪西侧 35 米,宽 63 米:原土碾压密实→600mm 厚毛石碾压密实→300mm 厚 6%水泥稳定石屑层 , 压 实 系 数 ≥ 0
96→200mm 厚 C30 混 凝 土 , 双 层 钢 筋 网6@200,随打随抹三、施工组织及总程序1、施工组织机构及人员职责项目组织机构图项目经理:魏承富施工经理:魏全胜安全经理:王俊平质量经理:魏金明技术负责人:耿秀章2、施工顺序拟建厂坪东侧 80 米,宽 63 米地面施工顺序:土方开挖→素土夯实找平→铺设水泥石粉稳定层→现浇地面混凝土→找平抹面→地面养护拟建厂坪西侧 35 米,宽 63 米地面施工顺序:土方开挖→素土夯实找平→铺设毛石并碾压密实→铺设水泥石粉稳定层→钢筋制作绑扎→钢筋验收→现浇地面混凝土→找平抹面→地面养3、现浇地坪根据设计要求每 4500 设置一道纵向收缩缝,每 5000设置一道横向收缩缝,纵向施工缝设置 700 长、14@600 的传立杆,横向施工缝设置 450 长、25@300
