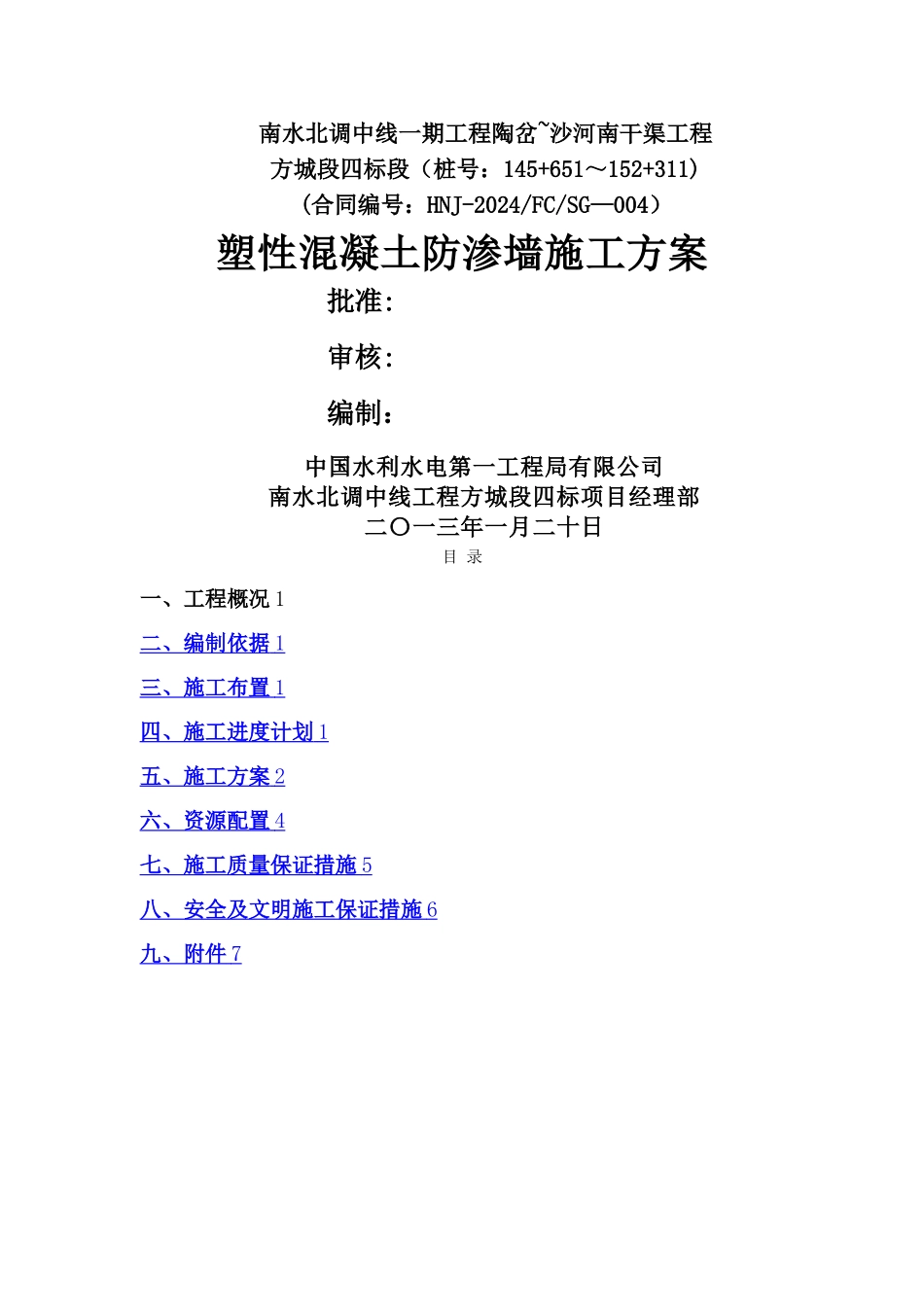

南水北调中线一期工程陶岔~沙河南干渠工程方城段四标段(桩号:145+651~152+311)(合同编号:HNJ-2024/FC/SG—004)塑性混凝土防渗墙施工方案批准:审核:编制:中国水利水电第一工程局有限公司南水北调中线工程方城段四标项目经理部二〇一三年一月二十日目 录一、工程概况 1二、编制依据 1 三、施工布置 1 四、施工进度计划 1 五、施工方案 2 六、资源配置 4 七、施工质量保证措施 5 八、安全及文明施工保证措施 6 九、附件 7 南水北调中线一期工程方城段第四施工标段塑性混凝土防渗墙施工方案一、 工程概况南水北调中线一期工程总干渠陶岔渠首至沙河南段工程方城段四标渠道工程起点桩号为 146+651,终点桩号为 152+311,全长6.66km。根据方城渠道开挖揭露的情况,渠坡或渠底分布有中等~强透水性的中砂,含砾粗砂、砾砂层、砂岩、砂砾岩,渠段累计长约 3687m,且地下水高于渠底板,渗控措施采纳水泥搅拌桩防渗墙,水 泥 搅 拌 桩 防 渗 墙 施 工 到 桩 号 150+985 ~ 151+380 、 152+034 ~152+311 段时,遇到姜石土、砂砾石无法施工。并对施工完成水泥搅拌桩渠段桩号 151+940~152+034 进行开挖时,发现该段砂砾层与粘土层间渗水量较大(渗水处在渠底板附近),结合现场实际情况,为 加 快 施 工 进 度 , 确 保 施 工 安 全 和 防 渗 效 果 , 桩 号150+985~151+380、152+034~152+311 段水泥搅拌桩防渗墙调整为塑性混凝土防渗墙,防渗墙厚度为 30cm,强度指标为 C2。5MPa,方量约为 12000m2.二、 编制依据1、《关于渠道渗控措施调整联系单》中水一局〔2024〕联系单003 号;2、《水电水利工程混凝土防渗墙施工法律规范》DLT5199—2024;3、《建筑地基处理技术法律规范》JGJ79;4、《建设地基基础工程施工质量验收法律规范》GB50202—2024;5、参照方城五标《塑性混凝土防渗墙试验成果》.三、 施工布置1、施工交通(1)对外交通通过场内沿渠道路与 S240 省道(方城~社旗)连接.(2)场内交通利用场内修筑的沿渠施工道路作为该工程的场内施工路,根据现场施工情况修筑临时道路至施工作业面,保证施工材料的运输。2、施工用水从附近施工区降水井中抽取,接水管至工作面。3、施工用电施工用电从沿渠布设的低压线直接接引至施工作业面,采纳 1 台50KW 柴油发电机作为备用电源,满足现场施工用电.4、混凝土拌合系统拌合系统采纳 4—2 营区内 HZS180 混凝土拌和站。四、 施工进...
