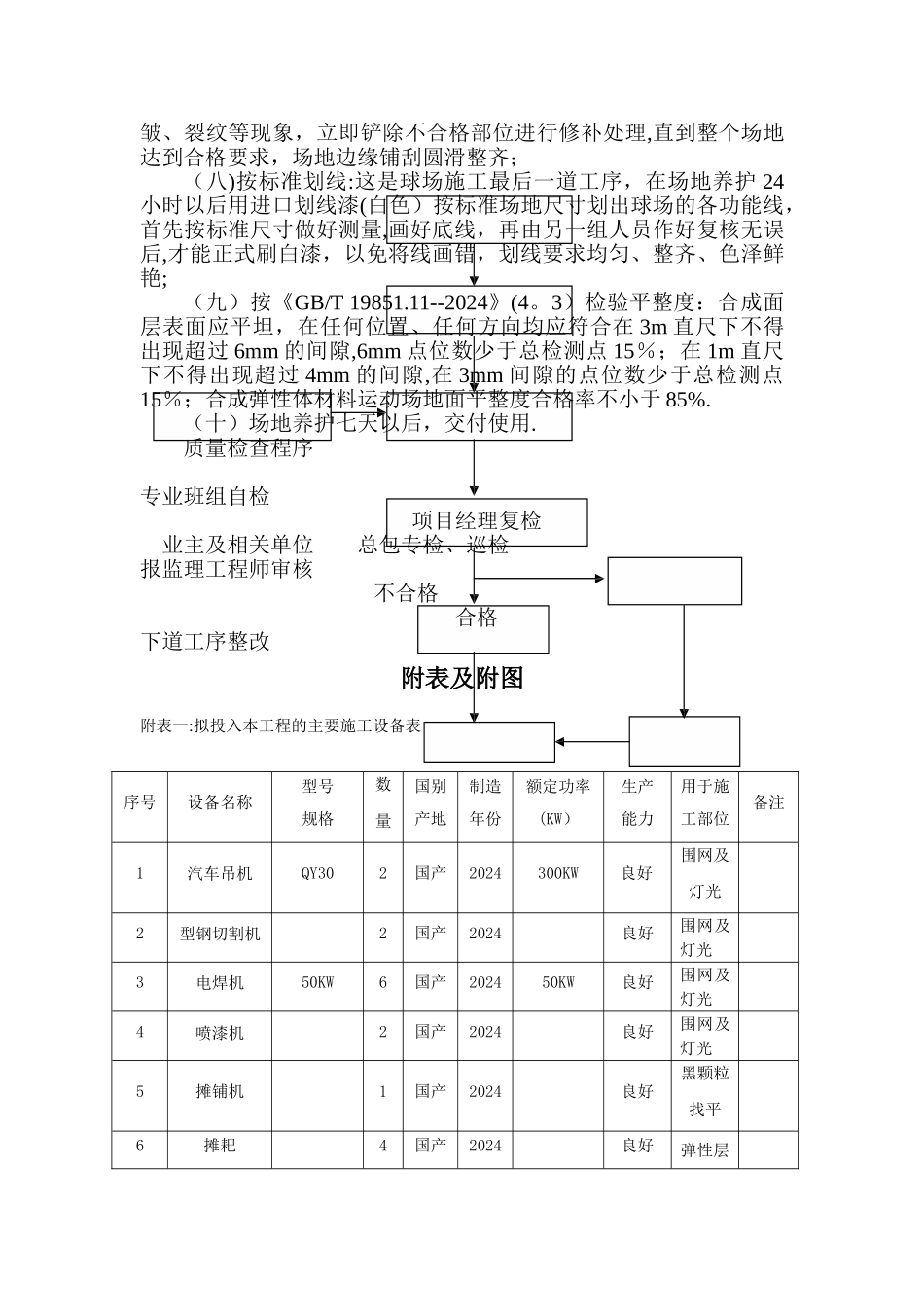

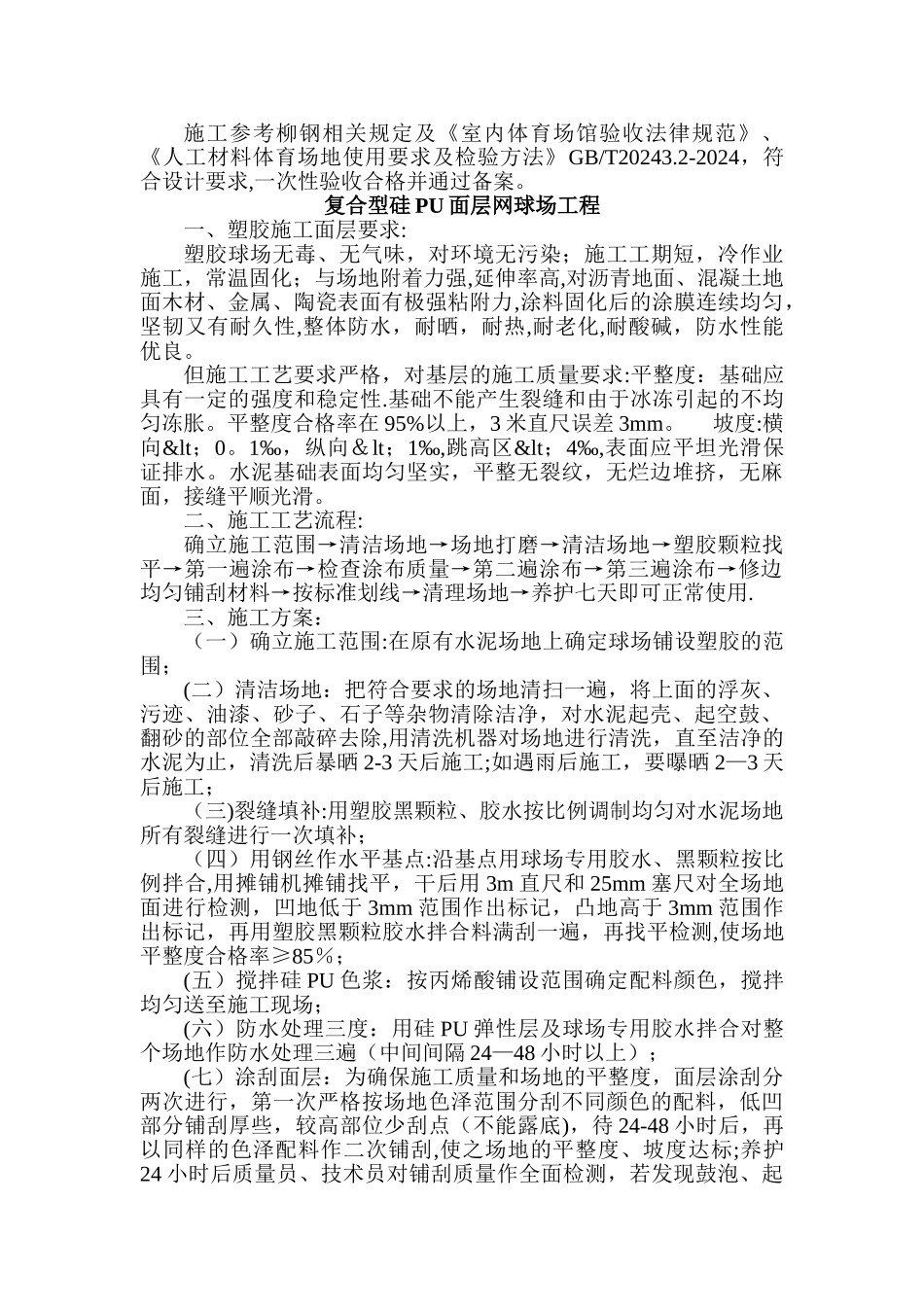

施工参考柳钢相关规定及《室内体育场馆验收法律规范》、《人工材料体育场地使用要求及检验方法》GB/T20243.2-2024,符合设计要求,一次性验收合格并通过备案。 复合型硅 PU 面层网球场工程一、塑胶施工面层要求:塑胶球场无毒、无气味,对环境无污染;施工工期短,冷作业施工,常温固化;与场地附着力强,延伸率高,对沥青地面、混凝土地面木材、金属、陶瓷表面有极强粘附力,涂料固化后的涂膜连续均匀,坚韧又有耐久性,整体防水,耐晒,耐热,耐老化,耐酸碱,防水性能优良。但施工工艺要求严格,对基层的施工质量要求:平整度:基础应具有一定的强度和稳定性.基础不能产生裂缝和由于冰冻引起的不均匀冻胀。平整度合格率在 95%以上,3 米直尺误差 3mm。 坡度:横向<;0。1‰,纵向&lt;1‰,跳高区<;4‰,表面应平坦光滑保证排水。水泥基础表面均匀坚实,平整无裂纹,无烂边堆挤,无麻面,接缝平顺光滑。二、施工工艺流程:确立施工范围→清洁场地→场地打磨→清洁场地→塑胶颗粒找平→第一遍涂布→检查涂布质量→第二遍涂布→第三遍涂布→修边均匀铺刮材料→按标准划线→清理场地→养护七天即可正常使用.三、施工方案:(一)确立施工范围:在原有水泥场地上确定球场铺设塑胶的范围;(二)清洁场地:把符合要求的场地清扫一遍,将上面的浮灰、污迹、油漆、砂子、石子等杂物清除洁净,对水泥起壳、起空鼓、翻砂的部位全部敲碎去除,用清洗机器对场地进行清洗,直至洁净的水泥为止,清洗后暴晒 2-3 天后施工;如遇雨后施工,要曝晒 2—3 天后施工;(三)裂缝填补:用塑胶黑颗粒、胶水按比例调制均匀对水泥场地所有裂缝进行一次填补;(四)用钢丝作水平基点:沿基点用球场专用胶水、黑颗粒按比例拌合,用摊铺机摊铺找平,干后用 3m 直尺和 25mm 塞尺对全场地面进行检测,凹地低于 3mm 范围作出标记,凸地高于 3mm 范围作出标记,再用塑胶黑颗粒胶水拌合料满刮一遍,再找平检测,使场地平整度合格率≥85%;(五)搅拌硅 PU 色浆:按丙烯酸铺设范围确定配料颜色,搅拌均匀送至施工现场;(六)防水处理三度:用硅 PU 弹性层及球场专用胶水拌合对整个场地作防水处理三遍(中间间隔 24—48 小时以上);(七)涂刮面层:为确保施工质量和场地的平整度,面层涂刮分两次进行,第一次严格按场地色泽范围分刮不同颜色的配料,低凹部分铺刮厚些,较高部位少刮点(不能露底),待 24-48 小时后,再以同样的色泽配料作二次铺刮,使之场地的平整度、...
