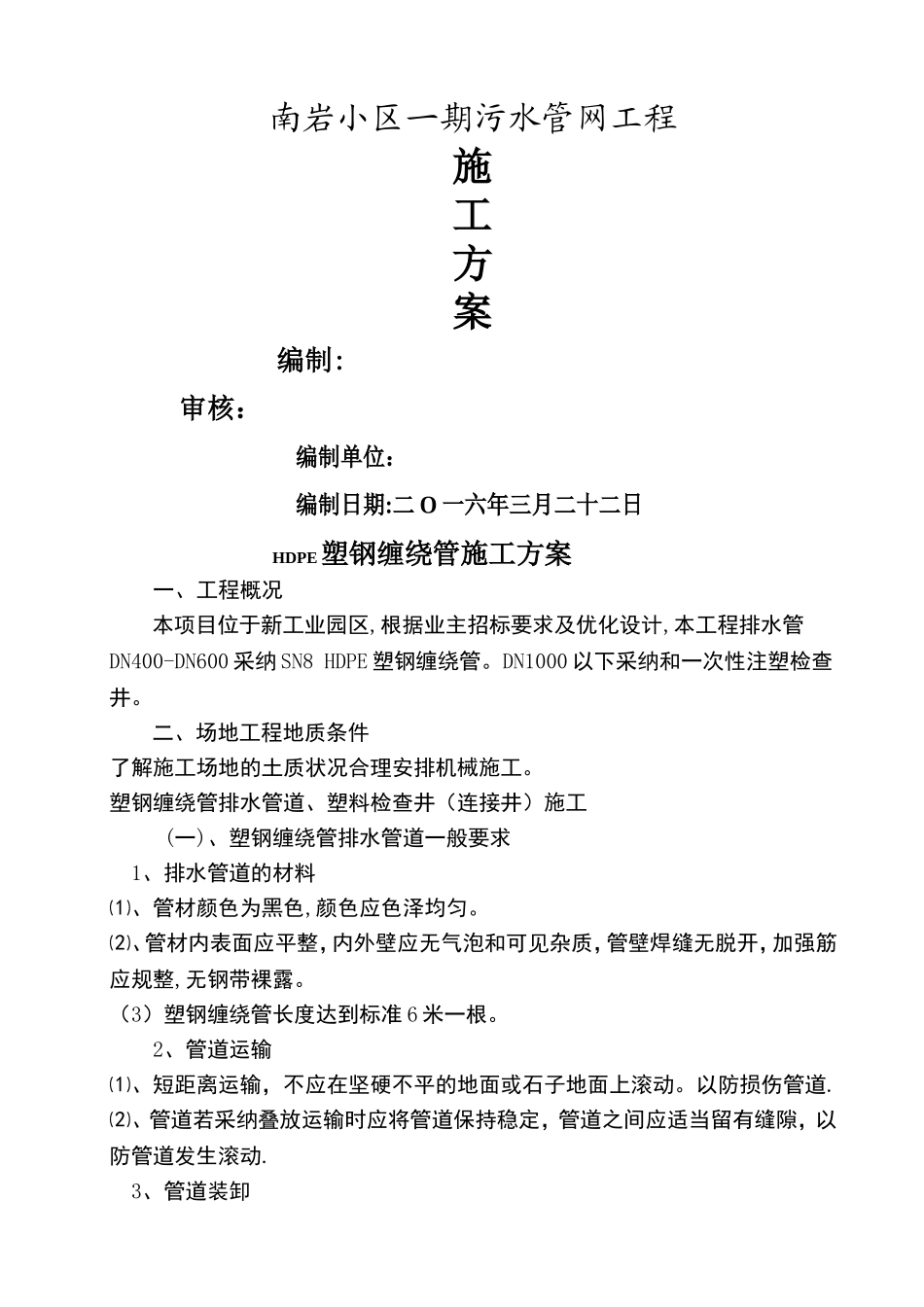

南岩小区一期污水管网工程施工方案编制:审核:编制单位:编制日期:二 O 一六年三月二十二日HDPE塑钢缠绕管施工方案一、工程概况本项目位于新工业园区,根据业主招标要求及优化设计,本工程排水管DN400-DN600 采纳 SN8 HDPE 塑钢缠绕管
DN1000 以下采纳和一次性注塑检查井
二、场地工程地质条件了解施工场地的土质状况合理安排机械施工
塑钢缠绕管排水管道、塑料检查井(连接井)施工 (一)、塑钢缠绕管排水管道一般要求 1、排水管道的材料⑴、管材颜色为黑色,颜色应色泽均匀
⑵、管材内表面应平整,内外壁应无气泡和可见杂质,管壁焊缝无脱开,加强筋应规整,无钢带裸露
(3)塑钢缠绕管长度达到标准 6 米一根
2、管道运输⑴、短距离运输,不应在坚硬不平的地面或石子地面上滚动
以防损伤管道
⑵、管道若采纳叠放运输时应将管道保持稳定,管道之间应适当留有缝隙,以防管道发生滚动
3、管道装卸⑴、管道主要采纳机械装卸,装卸时应采纳柔性好的皮带,吊带或吊绳进行安装,不得采纳钢丝绳和链条来装卸或运输管道
⑵、管道装卸时应采纳两个支撑点,其两个支撑吊点位置宜放在管长的四分之一处,以保持管道稳定
⑶、在管道装卸过程中应防止管道撞击或摔跌,尤其注意对管道端保护如有擦伤应及时与厂方联系,以便妥善处理
4、管道存放⑴、当管道直接放在地上时,要求地面平整,不能有石块和容易引起管道损坏的尖利物体,要有防止管道滚动的措施
(2)、严禁在管道附近有长期明火
(3)、管道存放的周围不能有易燃物
(二)、施工方法 1、坑槽开挖土方开挖采纳挖掘机进行开挖,开挖前施工员向司机详细技术交底,并分段开挖,以检查井或连接井为一段,以减少塌方或破坏土基,同时要注意边坡土体变化,出现问题及时处理
减少意外事故
司机挖到要求深度时,施工员复核标高,并听从施工员安排挖到该沟槽要求的标高,坡度及宽度
由于沟槽较深,依
